Comment installer un conteneur enterré pour déchets ?

Quel type de conteneur pour point d’apport volontaire recherchez-vous ? * Vous devez sĂ©lectionner une rĂ©ponse avant de valider

Recevoir mes devis gratuits
Déjà 8 500 acheteurs ont trouvé leur fournisseur ce mois-ci
Temps de lecture estimé : 9min
💡 Ce qu'il faut retenir :
  • L'installation d'un conteneur enterrĂ© pour dĂ©chets exige une fouille aux dimensions du rĂ©ceptacle plus 400 mm en plan (200 mm de chaque cĂŽtĂ©) et une profondeur Ă©gale Ă  la hauteur du conteneur plus l'Ă©paisseur du fond plus 50 mm.
  • La dalle bĂ©ton repose sur un minimum C25/30, avec une Ă©paisseur de 150 mm en usage lĂ©ger ou de 200 mm en zone Ă  fort trafic ; des armatures en barres Ø10 mm espacĂ©es de 200 mm sont recommandĂ©es au-delĂ  de 150 mm.
  • La planĂ©itĂ© de la dalle se contrĂŽle au laser sur 4 coins et 1 point central avec une tolĂ©rance de ±5 mm ; tout Ă©cart non corrigĂ© expose au refus de collecte.
  • Un drain PVC 50 mm est positionnĂ© au point le plus bas de la fosse, avec une pente de 1 Ă  2 % vers un exutoire ou puits perdu situĂ© Ă  au moins 3 m de la fosse.
  • Un test nappe phrĂ©atique s'effectue en creusant un trou d'essai 300 mm plus profond que le fond prĂ©vu et en attendant 24 h ; si de l'eau s'infiltre, un kit anti-flottement et un drainage renforcĂ© s'imposent.
  • La cure bĂ©ton dure 7 jours Ă  20 °C ou environ 14 jours Ă  10 °C avant toute mise en charge ou serrage des ancrages M12 au couple de 80 Nm.
L’installation d’un conteneur enterrĂ© pour dĂ©chets nĂ©cessite une prĂ©paration rigoureuse afin de garantir la sĂ©curitĂ© du chantier, la durabilitĂ© de l’équipement et sa compatibilitĂ© avec les opĂ©rations de collecte. Avant la pose d’un point d’apport volontaire enterrĂ©, plusieurs paramĂštres doivent ĂȘtre vĂ©rifiĂ©s : prĂ©sence de rĂ©seaux souterrains, niveau de la nappe phrĂ©atique, accĂšs du camion-grue, dimensions de la fouille, dalle bĂ©ton et drainage. Une implantation correctement dimensionnĂ©e permet de limiter les risques de non-conformitĂ©, les reprises de chantier et les difficultĂ©s d’exploitation aprĂšs la mise en service.
Obtenez un devis pour un point d'apport volontaire

Quels prérequis valider avant de creuser la fosse ?

Repérage des réseaux et responsabilités de chantier

La localisation des rĂ©seaux enterrĂ©s prĂ©cĂšde obligatoirement toute excavation et fait partie des rĂšgles d’implantation des points d’apport volontaire Ă  vĂ©rifier avant les travaux. Gaz, eau potable, Ă©lectricitĂ©, assainissement et tĂ©lĂ©com peuvent tous croiser la zone de fouille. La dĂ©couverte d'une conduite en cours de terrassement entraĂźne l'arrĂȘt immĂ©diat du chantier et engage la responsabilitĂ© du maĂźtre d'ouvrage. Il convient de solliciter les gestionnaires de rĂ©seaux concernĂ©s et de consulter les obligations dĂ©claratives en vigueur (Ă  vĂ©rifier selon la rĂ©glementation locale applicable). Les plans de rĂ©colement obtenus et les rĂ©ponses des gestionnaires se conservent dans le dossier chantier.

Vérification de la nappe et risque de flottabilité

Le protocole terrain consiste Ă  creuser un trou d'essai 300 mm plus profond que le fond de la fosse prĂ©vue, puis Ă  attendre 24 heures. Si de l'eau s'infiltre, la nappe phrĂ©atique est trop haute pour une installation standard. Le risque principal est la poussĂ©e d'ArchimĂšde : une cuve Ă©tanche peut remonter, dĂ©stabiliser les abords, dĂ©saligner la borne et dĂ©truire le revĂȘtement de sol. À titre d'ordre de grandeur, un conteneur de 3 000 L gĂ©nĂšre une flottabilitĂ© d'environ 30 kN. Deux mesures permettent d'y rĂ©pondre :
  • Un drainage continu vers le rĂ©seau pluvial ou un terrain en contrebas.
  • Un kit d'ancrage anti-flottement dimensionnĂ© au volume du conteneur et validĂ© par le fabricant.

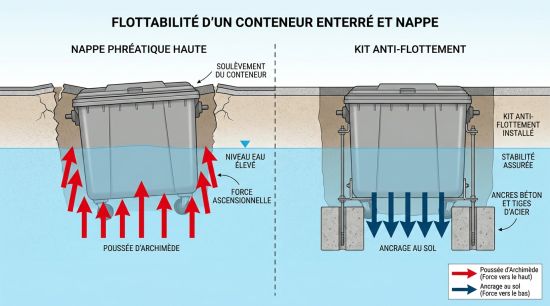

Flottabilité d'un conteneur enterré et nappe

AccĂšs et gabarit pour la collecte au camion-grue

La zone d'accÚs conditionne l'exploitation sur toute la durée de vie du point d'apport. La vérification porte sur trois critÚres concrets :
  • Un alignement rectiligne d'au moins 10 m pour permettre au camion-grue de positionner son mĂ©canisme de levage.
  • Aucun virage serrĂ© dans les 5 derniers mĂštres avant la colonne, car un angle trop court rend l'alignement impossible.
  • Une aire de stationnement stable avec suffisamment d'espace pour dĂ©ployer les stabilisateurs du camion et atteindre les points de levage prĂ©vus par le fabricant.
La hauteur libre doit Ă©galement ĂȘtre vĂ©rifiĂ©e (branches, cĂąbles aĂ©riens, avant-toits) pour Ă©viter tout obstacle lors du levage du conteneur interne.

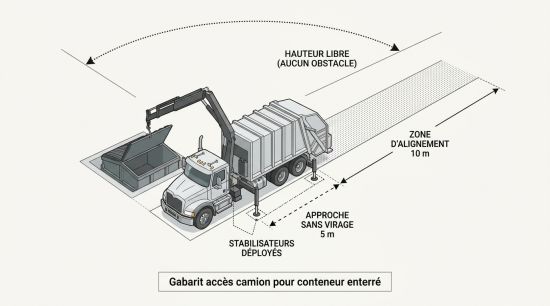

Gabarit accÚs camion pour conteneur enterré
Vous ĂȘtes fournisseur de point d'apport volontaire ?
Recevez des demandes de devis qualifiées de pros en recherche active.
Des milliers de demandes chaque mois. Zéro prospection à froid.
Recevoir des leads

Comment dimensionner fouille, dalle et drainage ?

ParamÚtres de fouille et surcotes de réservation

La fosse doit ĂȘtre dimensionnĂ©e en fonction du conteneur et des travaux de gĂ©nie civil nĂ©cessaires Ă  son installation, avec une surcote de 400 mm par rapport au gabarit extĂ©rieur, soit 200 mm de chaque cĂŽtĂ©. Ce dĂ©gagement donne accĂšs aux ancrages et aux ajustements latĂ©raux lors de la mise en place. La profondeur se calcule ainsi : hauteur du rĂ©cipient + Ă©paisseur du fond bĂ©ton + marge de 50 mm pour les rĂ©glages fins de niveau. Toute sous-profondeur aboutit Ă  une borne trop haute au-dessus du trottoir, crĂ©ant un risque de trĂ©buchement ; une sur-profondeur expose Ă  l'infiltration d'eaux de ruissellement.

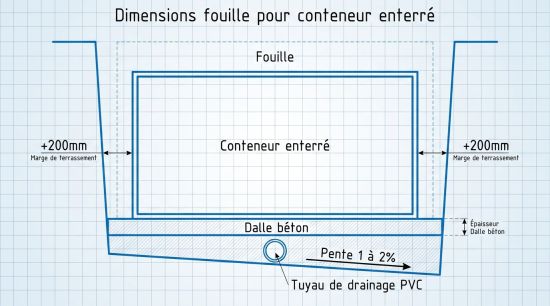

Dimensions fouille pour conteneur enterré
ParamÚtre Valeur Tolérance
Surcote en plan (chaque cÎté) +200 mm Fixe
Marge de profondeur +50 mm Fixe
Planéité de la dalle ±5 mm ContrÎle laser, 5 points
Positionnement des ancrages ±10 mm Au-delà : reprise obligatoire
Couple serrage M12 80 Nm Clé dynamométrique
Drain PVC 50 mm Pente 1–2 %
Exutoire / puits perdu À ≄3 m de la fosse Fixe
GranulomĂ©trie remblai Pierres ≀50 mm Couches de 200 mm
Cure béton à 20 °C 7 jours 14 jours à 10 °C

Spécifications de dalle béton et armatures usuelles

La dalle repose sur un béton C25/30 minimum. L'épaisseur retenue dépend du trafic supporté :
  • 150 mm pour un usage piĂ©ton ou commercial lĂ©ger.
  • 200 mm pour toute zone Ă  fort trafic de vĂ©hicules lourds, comme un parking ou une zone de chargement.
Des armatures en barres Ø10 mm espacées de 200 mm s'imposent dÚs que l'épaisseur dépasse 150 mm. Le béton non armé sous charge de camion montre des fissures aprÚs 2 à 3 ans, selon les retours terrain observés. Les réservations et positions d'ancrage se prévoient avant coulage, en s'appuyant sur le plan coté du fabricant ou le gabarit de perçage livré avec le systÚme.

Drainage opérationnel et implantation de l'exutoire

Le drainage de la fosse repose sur un tuyau PVC de 50 mm placé au point le plus bas de la dalle. La surface de la dalle s'oriente avec une pente de 1 à 2 % vers ce drain pour assurer l'évacuation gravitaire. L'exutoire se raccorde soit à l'air libre, soit à un puits perdu positionné à au moins 3 m de la fosse. En l'absence de drainage, les observations terrain montrent que l'eau stagnante provoque odeurs, corrosion des éléments métalliques, prolifération de moustiques et fissurations par gel-dégel. Environ 35 % des sites non drainés présentent des désordres liés à l'humidité dÚs la premiÚre année.

Quelles étapes suivre pour poser le conteneur enterré ?

La pose d’un conteneur enterrĂ© se dĂ©roule en plusieurs Ă©tapes, depuis le terrassement jusqu’à la remise en Ă©tat des abords. Les dimensions de la fouille, la dalle bĂ©ton, les ancrages et le drainage doivent ĂȘtre adaptĂ©s au modĂšle retenu et aux contraintes du site. Les prescriptions peuvent Ă©galement varier selon les fabricants de points d’apport volontaire. L’entreprise de gĂ©nie civil, le fournisseur du conteneur et le service de collecte doivent donc coordonner leurs interventions afin de limiter les erreurs de pose et les reprises de chantier.

Étape 1 : Excavation de la fosse

L’entreprise de terrassement excave la fosse selon les dimensions du conteneur et les indications du fabricant. Une surlargeur d’environ 200 mm de chaque cĂŽtĂ© peut faciliter la mise en place de l’équipement et l’accĂšs aux ancrages. La profondeur de la fosse doit intĂ©grer la hauteur du conteneur, l’épaisseur de la dalle bĂ©ton et la marge nĂ©cessaire au rĂ©glage du niveau. L’entreprise sĂ©curise Ă©galement les parois selon la nature du terrain et la profondeur de l’excavation avant d’évacuer les terres excĂ©dentaires.

Étape 2: PrĂ©paration du fond et du drainage

L’entreprise prĂ©pare le fond de fouille afin d’obtenir une surface stable et rĂ©guliĂšre. Elle Ă©limine les Ă©ventuels points mous et rĂ©alise le lit de pose prĂ©vu pour recevoir la dalle. Le systĂšme de drainage doit Ă©galement ĂȘtre installĂ© avant la pose du conteneur. Un drain PVC d’environ 50 mm peut Ă©vacuer les eaux vers un exutoire lorsque la configuration du terrain le permet. La pente du dispositif doit favoriser l’écoulement et empĂȘcher l’accumulation d’eau au fond de la fosse.

Étape 3 : RĂ©alisation de la dalle bĂ©ton

L’entreprise rĂ©alise une dalle bĂ©ton dimensionnĂ©e selon le poids du conteneur et les contraintes d’exploitation du site. Une Ă©paisseur d’environ 150 mm peut convenir Ă  une zone faiblement sollicitĂ©e, tandis qu’une dalle de 200 mm peut ĂȘtre privilĂ©giĂ©e lorsqu’un trafic de vĂ©hicules lourds est prĂ©vu. Les rĂ©servations et les dispositifs destinĂ©s aux ancrages doivent respecter le plan de pose du fabricant. Des armatures peuvent Ă©galement renforcer la dalle lorsque les charges ou les caractĂ©ristiques du chantier le nĂ©cessitent.

Étape 4 : Cure de la dalle bĂ©ton

Le bĂ©ton doit atteindre une rĂ©sistance suffisante avant la fixation du conteneur. À titre indicatif, une cure d’au moins 7 jours Ă  environ 20 °C peut ĂȘtre nĂ©cessaire selon la formulation du bĂ©ton et les conditions du chantier. L’entreprise doit respecter les recommandations applicables au bĂ©ton utilisĂ© avant d’installer les ancrages ou de soumettre la dalle aux charges liĂ©es Ă  la pose.

Étape 5 : Pose et contrîle des ancrages

L’entreprise installe les ancrages prĂ©vus pour maintenir le conteneur sur la dalle. Le systĂšme peut utiliser des tiges filetĂ©es, des scellements ou des chevilles selon les recommandations du fabricant. Le technicien contrĂŽle ensuite la position des ancrages Ă  partir du plan cotĂ©. Un mauvais entraxe peut empĂȘcher l’alignement du conteneur avec ses points de fixation et nĂ©cessiter une reprise de la dalle. Le serrage des boulons doit Ă©galement respecter le couple recommandĂ© pour Ă©viter le desserrage des fixations ou la dĂ©tĂ©rioration du bĂ©ton.

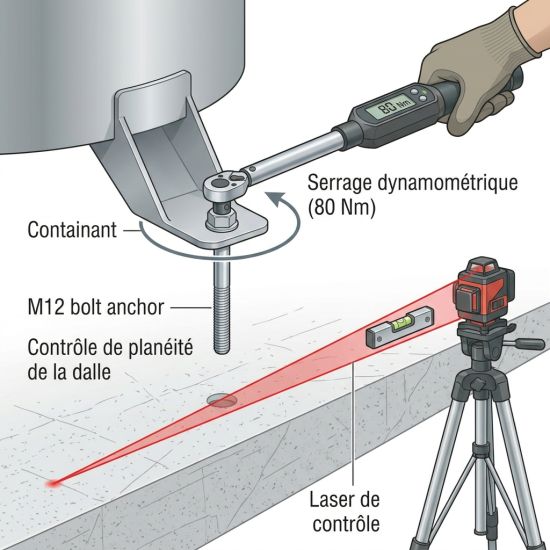

Fixation et niveau laser du conteneur enterré

Étape 6 : Levage du conteneur

L’opĂ©rateur lĂšve le conteneur Ă  partir des points de levage prĂ©vus par le fabricant. Une barre d’écartement ou un dispositif de manutention adaptĂ© peut rĂ©partir les efforts et stabiliser l’équipement pendant le dĂ©placement. L’opĂ©rateur ne doit pas utiliser le couvercle, les charniĂšres ou les Ă©lĂ©ments qui ne sont pas prĂ©vus pour le levage. Une mauvaise prise peut dĂ©former la structure et compromettre le fonctionnement de la borne.

Étape 7 : Mise en place et rĂ©glage du niveau

Le grutier descend progressivement le conteneur dans la fosse jusqu’à son positionnement sur la dalle. Le technicien contrĂŽle ensuite l’horizontalitĂ© de l’équipement dans les directions longitudinale et transversale. Un niveau laser permet de vĂ©rifier prĂ©cisĂ©ment le positionnement. Lorsque le conteneur prĂ©sente un Ă©cart, l’installateur utilise les cales ou les dispositifs de rĂ©glage prĂ©vus par le fabricant plutĂŽt que de corriger le niveau en forçant sur les ancrages.

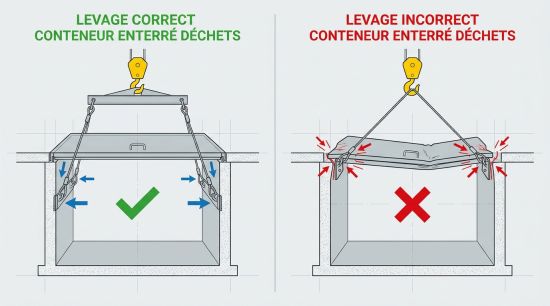

Levage correct conteneur enterré déchets

Étape 8 : Remblaiement et compactage

L’entreprise remblaie progressivement l’espace situĂ© entre le conteneur et les parois de la fosse. Un gravier propre et stable peut notamment faciliter le drainage et limiter les tassements autour de l’équipement. Les opĂ©rateurs mettent le matĂ©riau en place par couches successives et rĂ©alisent un compactage rĂ©gulier. Le matĂ©riau de remblai doit rester compatible avec les prescriptions du fabricant et avec le systĂšme de drainage installĂ©.

Étape 9 : Remise en Ă©tat des abords

L’entreprise finalise l’installation en raccordant la partie supĂ©rieure du conteneur au niveau du trottoir, du parking ou de la voirie. Elle reprend ensuite les revĂȘtements autour de la borne afin d’obtenir une surface stable, rĂ©guliĂšre et accessible. Le responsable du chantier contrĂŽle enfin le niveau du conteneur, ses fixations, le drainage et l’état des abords. Le service de collecte doit Ă©galement disposer d’un accĂšs suffisant pour positionner le camion-grue et manipuler le conteneur dans de bonnes conditions.

Comment contrÎler la conformité avant mise en service ?

ContrĂŽles au laser, ancrages et jeux fonctionnels

Le mini-protocole de contrÎles qualité couvre cinq mesures en moins de dix minutes :
  • Mesure laser de la planĂ©itĂ© de la dalle en 5 points (4 coins + centre) : tolĂ©rance ±5 mm.
  • VĂ©rification du positionnement de chaque ancrage par rapport au plan cotĂ© : tolĂ©rance ±10 mm.
  • ContrĂŽle du couple de serrage sur chaque boulon M12 Ă  la clĂ© dynamomĂ©trique : 80 Nm.
  • ContrĂŽle du jeu du couvercle : ouverture et fermeture complĂštes sans forçage, absence de dĂ©formation du cadre.
  • VĂ©rification du compactage du remblai : absence d'affaissement visible autour du conteneur.

Essai drainage et vérification de l'exutoire

L'essai drainage consiste à verser un volume d'eau contrÎlé dans la fosse et à observer l'écoulement. La pente de 1 à 2 % doit conduire l'eau vers le drain sans stagnation. L'exutoire, situé à au moins 3 m, doit évacuer sans retour d'eau ni engorgement. Un retour d'eau en fosse signe une pente insuffisante ou un exutoire obstrué, à corriger avant mise en service.

Traçabilité chantier et dossier de récolement

Le dossier de récolement rassemble les piÚces suivantes :
  • Plan cotĂ© de fouille et dalle avec positions d'ancrage mesurĂ©es.
  • PV bĂ©ton : classe C25/30, date de coulage, date de fin de cure.
  • Photos des points de levage, des ancrages serrĂ©s et du drain positionnĂ©.
  • Rapport de mesures laser (planĂ©itĂ© et positionnement ancrages).
  • Compte rendu de l'essai de drainage.
Ce dossier sert de référence en cas de litige avec le service de collecte ou de contrÎle par la collectivité maßtre d'ouvrage.

Quels points valider avec fabricant et collectivité ?

Choix des volumes, fractions et accessoires de borne

Les conteneurs enterrĂ©s, notamment les colonnes enterrĂ©es pour ordures mĂ©nagĂšres, couvrent des volumes utiles de 3 Ă  5 mÂł selon les flux. Le volume retenu dĂ©pend du rythme de remplissage par fraction : les emballages saturent rapidement en volume, tandis que le verre atteint la limite de charge de levage avant d'ĂȘtre visuellement plein. Chaque fraction (ordures mĂ©nagĂšres rĂ©siduelles, emballages, papier, verre) dispose d'un orifice d'introduction calibrĂ© sur la borne. Le conteneur interne amovible et la borne d'apport (trĂ©mie, tambour ou trappe) doivent ĂȘtre validĂ©s ensemble pour assurer la compatibilitĂ© entre l'usage prĂ©vu et le matĂ©riel livrĂ©. Des options d'exploitation comme un contrĂŽle d'accĂšs par badge RFID ou une sonde de remplissage Ă  ultrasons (seuil d'alerte classique Ă  80 % de remplissage) impactent les rĂ©servations Ă©lectriques Ă  prĂ©voir lors du gĂ©nie civil.

Collecte, points de levage et zone camion-grue

Le gabarit de pose du fabricant prĂ©cise les dimensions hors tout de la cuve et les positions exactes des points de levage. Ces points de levage doivent ĂȘtre accessibles par le camion-grue depuis la zone rectiligne de 10 m identifiĂ©e en amont. Si l'accĂšs est contraint, certains fabricants proposent des systĂšmes de levage adaptĂ©s (potence intĂ©grĂ©e, valet de levage), Ă  valider avant signature du marchĂ©. La collectivitĂ© ou le prestataire de collecte doit confirmer que le type de vĂ©hicule utilisĂ© est compatible avec le systĂšme de vidage choisi (grutage, ascenseur hydraulique, bacs roulants).

Anti-flottement, drainage renforcé et sites humides

Lorsque le test nappe révÚle une infiltration dans les 24 heures, deux mesures s'imposent en coordination avec le fabricant :
  • Un kit anti-flottement dimensionnĂ© sur la flottabilitĂ© du modĂšle retenu (exemple : 30 kN pour un 3 000 L).
  • Un drainage renforcĂ© continu, raccordĂ© au rĂ©seau pluvial ou Ă  un systĂšme de relevage si l'exutoire gravitaire est impossible.
En terrain argileux ou en zone inondable, la solution semi-enterrĂ©e mĂ©rite d'ĂȘtre comparĂ©e : la fouille moins profonde rĂ©duit le risque de rencontre avec la nappe et le besoin d'anti-flottement.
Demandez conseil Ă  nos vendeurs.
1 minute pour décrire votre besoin. 24h pour obtenir des devis compétitifs.
Faire une demande groupée (1min)
SĂ©lectionnez votre structure si elle s’affiche :
Ma structure n’est pas dans la liste
