Temps de lecture estimé : 10min
💡
L'essentiel à retenir :- Le CAPEX total pour créer une unité fixe de fabrication de blocs béton varie de 150 000 € à 2 500 000 € selon la capacité et le niveau d'automatisation : environ 150 000 à 400 000 € pour une petite unité semi-manuelle, 400 000 à 900 000 € pour une unité moyenne semi-automatisée, et 900 000 à 2 500 000 € et plus pour une unité industrielle automatisée.
- Les postes les plus lourds du CAPEX sont la vibro-presse et ses moules (20 à 35 % du budget), le génie civil et les bâtiments (20 à 30 %), et l'installation de cure avec manutention aval (10 à 15 %).
- L'OPEX mensuel au démarrage représente en général 40 000 à 180 000 € selon la capacité, dominé par les matières premières (ciment, granulats, adjuvants) qui absorbent 45 à 60 % des charges variables.
- Le besoin en fonds de roulement (BFR) se situe entre 2 et 4 mois d'OPEX, soit 80 000 à 500 000 € à financer dès le départ selon la taille de l'unité.
- Les principaux facteurs de variation du budget sont le niveau d'automatisation, l'achat neuf ou reconditionné, la disponibilité de l'énergie, les coûts locaux de génie civil et le nombre de formats de blocs à produire.
- La réglementation (permis, environnement, bruit, poussières, conformité produit) représente un surcoût à anticiper de 20 000 à 150 000 € selon la localisation et la taille du site.
- Toutes les fourchettes indiquées dans cet article sont indicatives et doivent être validées par des devis fournisseurs adaptés à votre pays, votre année de projet et votre configuration spécifique.
Obtenez un devis pour une machine à parpaing
Une
unité fixe de fabrication de blocs béton comprend généralement une
machine à parpaing, une
centrale à béton, des silos de stockage du ciment, des
moules, des équipements de manutention. L'installation intègre également des zones de cure et des espaces de stockage destinés à la production de parpaings, de blocs creux ou de pavés. La création de cette installation représente un investissement structuré autour de plusieurs postes interdépendants. Le CAPEX global se situe généralement
entre 150 000 € et 2 500 000 €, selon la capacité de production visée, le niveau d'automatisation et les conditions locales du site. Ces fourchettes servent à cadrer un plan d'investissement. Chaque projet nécessite une validation par devis auprès des fournisseurs d'équipements, des entreprises de génie civil et des bureaux d'études compétents.
Quel budget prévoir selon la taille de l'unité de fabrication ?
Le
niveau d'investissement varie significativement selon
trois scénarios types. La petite unité repose sur une vibro-presse d'entrée de gamme, un malaxage manuel ou semi-automatique, et une cure en plein air ou sous auvent. Elle convient à un marché local de proximité avec des volumes modestes. L'unité moyenne introduit un convoyeur automatique, une table de cure sur rack et une centrale à béton dosée. L'unité industrielle intègre la palettisation robotisée, l'étuvage en chambre, et un pilotage par automate centralisé. Plusieurs facteurs influencent directement le montant de l'investissement à prévoir :
- la capacité de production recherchée ;
- le niveau d'automatisation de la ligne ;
- le nombre de formats de blocs à fabriquer ;
- le nombre d'équipes de production ;
- les besoins en stockage et en cure ;
- la disponibilité locale des matières premières ;
- les contraintes du site et des raccordements.
La définition de ces paramètres en amont permet d'obtenir des devis cohérents et d'éviter un sous-dimensionnement ou un surinvestissement de l'installation.
Le tableau suivant synthétise ces scénarios avec leurs hypothèses principales. Avant de
consulter les fournisseurs, il est recommandé de réaliser le
dimensionnement d'une ligne de production de blocs béton afin de définir la capacité cible, le niveau d'automatisation, les besoins en stockage et les équipements nécessaires au projet.
| Type d'unité |
CAPEX indicatif |
Cadence cible |
Organisation |
Automatisation |
| Petite unité |
150 000 à 400 000 € |
500 à 1 500 blocs/heure |
1 équipe, 1 poste |
Semi-manuelle |
| Unité moyenne |
400 000 à 900 000 € |
1 500 à 3 000 blocs/heure |
1 à 2 équipes |
Semi-automatisée |
| Unité industrielle |
900 000 à 2 500 000 € |
3 000 à 6 000 blocs/heure |
2 équipes ou 3x8 |
Fortement automatisée |
|
Type d'unité : Petite unité |
| CAPEX indicatif |
150 000 à 400 000 € |
| Cadence cible |
500 à 1 500 blocs/heure |
| Organisation |
1 équipe, 1 poste |
| Automatisation |
Semi-manuelle |
|
Type d'unité : Unité moyenne |
| CAPEX indicatif |
400 000 à 900 000 € |
| Cadence cible |
1 500 à 3 000 blocs/heure |
| Organisation |
1 à 2 équipes |
| Automatisation |
Semi-automatisée |
|
Type d'unité : Unité industrielle |
| CAPEX indicatif |
900 000 à 2 500 000 € |
| Cadence cible |
3 000 à 6 000 blocs/heure |
| Organisation |
2 équipes ou 3x8 |
| Automatisation |
Fortement automatisée |
Quels sont les principaux postes d'investissement d'une unité de fabrication de blocs béton ?
Le tableau suivant présente la répartition indicative pour une unité moyenne (CAPEX total compris entre 400 000 et 900 000 €). Chaque poste recouvre des périmètres précis qu'il convient de ne pas confondre lors des consultations. Les fournisseurs d'équipements ne proposent généralement pas le génie civil, les utilités ni les raccordements dans leurs offres standard : ces postes font l'objet de devis distincts.
| Poste |
Part indicative du CAPEX |
Fourchette scénario moyen |
| Foncier et aménagements de site |
5 à 10 % |
30 000 à 80 000 € |
| Bâtiment, hangar et stockages |
15 à 25 % |
80 000 à 180 000 € |
| Centrale à béton ou poste de malaxage |
8 à 15 % |
50 000 à 120 000 € |
| Vibro-presse fixe |
20 à 30 % |
100 000 à 220 000 € |
| Moules et outillages |
5 à 10 % |
25 000 à 80 000 € |
| Convoyeurs et palettisation |
5 à 10 % |
25 000 à 70 000 € |
| Cure, étuvage et stockage racks |
5 à 10 % |
25 000 à 70 000 € |
| Manutention (chariot, chargeuse) |
5 à 8 % |
25 000 à 60 000 € |
| Stockage agrégats et silos ciment |
3 à 6 % |
15 000 à 45 000 € |
| Utilités (électricité, air, eau) |
4 à 8 % |
20 000 à 60 000 € |
| Automatismes et logiciels |
3 à 6 % |
15 000 à 45 000 € |
| Labo, qualité, sécurité, ICPE |
2 à 5 % |
10 000 à 35 000 € |
| Ingénierie, montage, mise en service |
5 à 8 % |
25 000 à 60 000 € |
| Pièces de rechange initiales |
2 à 4 % |
10 000 à 25 000 € |
Foncier, terrassements, plateforme, voirie et réseaux
Le raccordement aux réseaux (eau industrielle, électricité puissance, éventuellement gaz pour étuvage) représente un poste souvent sous-estimé : dans une zone non équipée, un raccordement électrique en haute tension peut atteindre à lui seul 30 000 à 80 000 €. Le foncier inclut l'acquisition ou la location du terrain, le terrassement et la création d'une plateforme stabilisée résistant au passage de poids lourds chargés. La voirie interne doit permettre des manœuvres fluides de camions de livraison granulats et d'expédition palettes. Les postes souvent oubliés sur ce volet comprennent la gestion des eaux pluviales et de process (bassin de décantation réglementaire), la clôture et sécurisation du site, l'éclairage extérieur des zones de manœuvre, les fondations spécifiques pour silos de ciment, et la création d'une voie d'accès pompiers conforme.
Bâtiment, stockage et zones de circulation
Un hangar métallique neuf de 1 000 à 2 000 m² revient généralement entre 80 000 et 180 000 € hors fondations, selon les contraintes locales. La réhabilitation d'un bâtiment existant peut réduire ce poste de 30 à 50 %, mais génère souvent des surcoûts de mise aux normes (hauteur sous plafond, portance du sol, résistance humidité). Les flux logistiques internes pèsent directement sur le dimensionnement : la zone de circulation des chariots élévateurs, les aires de stockage d'agrégats à ciel ouvert, les espaces de cure et de palettisation doivent être intégrés dans le plan de masse dès la conception pour éviter les goulots de manutention en exploitation.
Poste de malaxage et alimentation matières
Le
prix d'une centrale à béton fixe de capacité adaptée à une production de blocs varie
entre 50 000 et 120 000 € pour une unité moyenne. Le
poste de malaxage comprend le malaxeur ou la centrale à béton, les silos de stockage de ciment (généralement 2 silos de 30 à 60 t pour une unité moyenne), les doseurs pondéraux de granulats, les convoyeurs d'alimentation et le système d'ajout d'eau et d'adjuvants. Les variables de coût sur ce poste sont la capacité de gâchée par heure (à caler sur le temps de cycle de la presse), le niveau d'automatisation du dosage (manuel, semi-auto, pondéral automatique), et la redondance éventuelle d'un malaxeur de secours pour limiter les arrêts de production.
Presse/vibro-presse fixe, moules et outillages
La vibro-presse varie entre 80 000 et 220 000 € pour une machine fixe de capacité moyenne, neuve, hors moules. Les moules sont vendus séparément et représentent 25 000 à 80 000 € pour un premier jeu selon le nombre de formats. Chaque format supplémentaire implique un investissement de 8 000 à 25 000 €. La stratégie de gestion des moules impacte directement la productivité : un seul jeu de moules limite la flexibilité et augmente les temps de changement de format, tandis que plusieurs jeux permettent de pré-préparer les changements et d'augmenter le taux d'utilisation effectif de la presse. Les pièces d'usure (vibrateurs, tamis, agrafes, garnitures) représentent un flux régulier à budgéter dès le démarrage dans les stocks de pièces de rechange.
Convoyeurs, palettisation, cure (étuvage/stockage) et manutention
La cure constitue un goulot fréquent dans les projets sous-dimensionnés. Un bloc béton en sortie de presse doit rester en cure pendant 8 à 24 heures à température ambiante (cure naturelle) ou 4 à 8 heures en chambre d'étuvage avant d'atteindre une résistance manipulable. Le nombre de tables ou planches de cure nécessaires se calcule en multipliant la cadence horaire par le temps de cure : pour une production de 2 000 blocs/heure avec 16 heures de cure, il faut 32 000 places de cure disponibles simultanément.
Les postes aval à budgéter comprennent les convoyeurs de sortie presse vers la zone de cure, les systèmes d'empilage (manuel, mécanisé ou robotisé), les racks ou planches de cure, la chambre d'étuvage si prévue, et un ou deux chariots élévateurs frontaux ou à mât rétractable pour la manutention des palettes finales.
Réseaux, automatisation et sécurité
L'
alimentation électrique d'une unité moyenne nécessite un raccordement en puissance suffisante pour les moteurs de presse, de malaxeur, de convoyeurs et de compresseurs : une puissance souscrite
de 150 à 400 kVA est fréquente pour ce type d'installation. L'air comprimé alimente les vérins de la presse, les systèmes de dépoussiérage et les outils pneumatiques : un compresseur industriel
de 30 à 90 kW suffit généralement. L'eau industrielle est utilisée pour le dosage béton et le nettoyage des moules, ce qui impose un circuit de récupération et de traitement.
Le laboratoire de contrôle qualité représente un investissement de 10 000 à 30 000 € pour une unité conforme aux normes de marquage produit : presse à essai de résistance, matériel de mesure dimensionnelle, éprouvettes, registres de traçabilité. Le contrôle qualité conditionne directement la délivrance du marquage CE des produits, obligatoire pour la mise sur le marché en Europe. La sécurité inclut les protections machine (garde-corps, capots, détection de présence), le dépoussiérage des zones de malaxage et de démoulage (aspiration centralisée ou filtre à manches), l'insonorisation partielle si le site est proche de zones habitées, et les équipements de premiers secours réglementaires.
Installation et mise en service
Les
coûts de services représentent
8 à 15 % du budget équipement et sont fréquemment sous-estimés. Ils comprennent
- les frais de transport et de douane si la machine est importée (3 à 8 % du prix machine selon l'origine),
- les prestations de montage et de mise en service par les techniciens fournisseur (3 000 à 15 000 € selon la durée),
- la formation des opérateurs et du personnel de maintenance (1 000 à 5 000 €),
- la constitution d'un stock de pièces de rechange initiales couvrant 6 à 12 mois d'exploitation (10 000 à 25 000 €).
Le budget de ramp-up couvre la période de montée en cadence pendant laquelle les rebuts sont plus élevés, la productivité inférieure à la cible, et les ajustements machine fréquents. Il est courant de provisionner 5 à 10 % du CAPEX équipement pour absorber ces aléas de démarrage, en sus des marges d'imprévus générales sur le génie civil.
Quel budget d'exploitation prévoir pour une usine de blocs béton ?
Au-delà des investissements liés aux équipements et aux infrastructures, pour
monter une unité de fabrication de blocs béton,
il faut disposer d'une trésorerie suffisante pour financer les premiers mois d'exploitation. Cette enveloppe permet de couvrir les dépenses courantes avant que les ventes ne génèrent des encaissements réguliers. Le
BFR découle des décalages entre décaissements fournisseurs et encaissements clients. Pour une unité moyenne, il faut financer en permanence 2 à 3 semaines de stock de ciment et granulats, la production en cours de cure (blocs non encore vendus), et les créances clients avec des délais de paiement de 30 à 60 jours. Ce BFR représente en pratique 2 à 4 mois d'OPEX, soit
90 000 à 500 000 € à financer dès l'ouverture de l'exploitation selon la taille de l'unité.
Le tableau suivant présente les dépenses mensuelles indicatives pour une unité moyenne en phase de démarrage, avant atteinte du régime de croisière.
| Poste OPEX mensuel |
Fourchette indicative |
| Ciment (consommation variable) |
15 000 à 40 000 € |
| Granulats et sables |
8 000 à 20 000 € |
| Adjuvants et pigments |
1 000 à 5 000 € |
| Énergie (électricité, gaz) |
3 000 à 10 000 € |
| Main-d'œuvre directe et indirecte |
10 000 à 30 000 € |
| Maintenance préventive et curative |
2 000 à 8 000 € |
| Palettes bois et film d'emballage |
1 500 à 5 000 € |
| Transport et livraison |
3 000 à 12 000 € |
| Assurance et frais généraux |
1 000 à 4 000 € |
| Dépenses commerciales |
1 000 à 4 000 € |
| Total mensuel indicatif |
45 000 à 138 000 € |
Quels facteurs influencent le budget d'une ligne de fabrication de blocs béton ?
Niveau d'automatisation
Deux projets ayant la même capacité de production peuvent présenter des budgets très différents. Les écarts de coût s'expliquent principalement par les choix techniques retenus, les caractéristiques du site d'implantation et les exigences réglementaires applicables au projet. Le choix sur le niveau d'automatisation de la ligne de production de parpaing constitue l'un des principaux facteurs de variation du budget. Une ligne semi-manuelle nécessite moins d'investissements qu'une installation automatisée intégrant des équipements de manutention, de cure et de palettisation.
Capacité de production et gamme de produits
L'augmentation de la capacité de production entraîne généralement l'installation d'équipements plus performants et de zones de stockage plus importantes. Le nombre de formats de blocs fabriqués influence également le budget à travers l'achat de moules et d'outillages complémentaires.
Caractéristiques du site
Les coûts liés au terrain, aux terrassements, aux raccordements et aux bâtiments varient fortement selon la localisation du projet. La disponibilité de l'électricité, de l'eau et des matières premières peut également avoir un impact significatif sur l'investissement initial.
Contraintes réglementaires et environnementales
Les autorisations administratives, les équipements de sécurité, les dispositifs de traitement des eaux et les systèmes de gestion des poussières doivent être intégrés dès la phase de chiffrage. Ces dépenses varient selon le pays, la réglementation locale et les caractéristiques du site d'implantation.
Quels coûts réglementaires et administratifs prévoir dans le budget ?
La
création d'une unité fixe de fabrication de blocs béton implique plusieurs démarches administratives et réglementaires dont les coûts doivent être intégrés dès la phase de chiffrage. Ces dépenses varient selon le pays, la localisation du site et les caractéristiques du projet. Les principaux postes à anticiper sont :
- les études préalables et les dossiers administratifs ;
- les autorisations d'urbanisme ou d'exploitation ;
- les études environnementales ;
- les équipements de traitement des eaux et des poussières ;
- les dispositifs de sécurité du site ;
- les contrôles et certifications éventuellement requis pour la commercialisation des produits.
Ces dépenses représentent une part limitée du budget global, mais leur oubli peut entraîner des retards de mise en service ou des investissements complémentaires après le démarrage de l'activité. Il est donc recommandé de vérifier les obligations applicables localement avant de finaliser le plan d'investissement.
Exemple de budget pour une ligne moyenne de fabrication de blocs béton
Caractéristiques du projet
Ce projet correspond à une ligne fixe de fabrication de blocs béton de capacité moyenne, capable de produire entre 1 500 et 2 500 blocs par heure. Cette configuration permet d'approvisionner un marché local ou régional tout en conservant des possibilités d'évolution de la production. L'installation comprend généralement une centrale à béton, une vibro-presse fixe, des moules adaptés aux produits fabriqués ainsi que des équipements de manutention et de stockage. Elle permet de produire des parpaings, des blocs creux ou des pavés selon les besoins du marché. L'exploitation nécessite généralement 5 à 8 personnes réparties entre la production, la manutention et les opérations logistiques. Des zones de stockage des matières premières, de cure et de stockage des produits finis doivent également être prévues afin d'assurer la continuité de la production et des expéditions.
| Élément |
Valeur indicative |
| Capacité de production |
1 500 à 2 500 blocs/heure |
| Niveau d'automatisation |
Semi-automatique |
| Effectif |
5 à 8 personnes |
| Produits fabriqués |
Parpaings, blocs creux, pavés |
| Organisation |
1 poste de production |
Budget du projet
L'investissement initial couvre les infrastructures, les équipements de production, les installations de stockage, les équipements de manutention ainsi que les dépenses liées à l'installation et à la mise en service. Le budget de fonctionnement comprend principalement les achats de matières premières, la main-d'œuvre, l'énergie, la maintenance et les frais logistiques.
| Poste |
Montant indicatif |
| Investissement initial (CAPEX) |
500 000 à 1 000 000 € |
| Budget de fonctionnement mensuel |
57 500 à 115 500 € |
| Besoin de trésorerie au démarrage |
2 à 4 mois de charges d'exploitation |

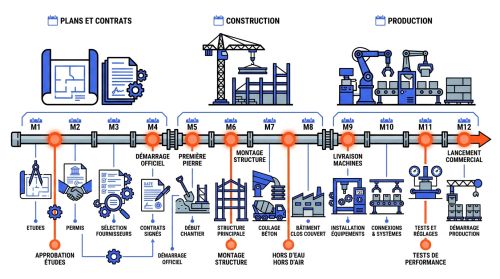

Calendrier de mise en œuvre
Le planning de mise en œuvre se déroule en trois phases.
- La phase 0 à 3 mois recouvre les études et consultations : réalisation du cahier des charges définitif, consultation des fournisseurs d'équipements par lots, dépôt des demandes de permis et d'autorisation d'exploitation, choix du terrain et de l'implantation, sélection des entreprises de génie civil et signature des contrats.
- La phase 3 à 9 mois correspond aux travaux et commandes : terrassements et plateforme, construction du hangar, raccordements réseaux, fabrication et livraison des équipements process, préparation des fondations spécifiques pour presse et silos, recrutement et formation préalable des opérateurs.
- La phase 9 à 12 mois couvre l'installation et la montée en cadence : montage des équipements, raccordements mécaniques et électriques, essais à vide, premiers essais de production, ajustements de formulation béton, obtention du marquage produit, premiers cycles de production commerciale et montée progressive en cadence jusqu'au régime nominal.
