CONSEIL D'EXPERT

Comment réduire les pertes de matières d'un distributeur de béton sans dégrader la qualité ?

Quel est votre projet actuellement ? * Vous devez sélectionner une réponse avant de valider

Recevoir mes devis gratuits
Déjà 8 500 acheteurs ont trouvé leur fournisseur ce mois-ci
Temps de lecture estimé : 15min
đź’ˇ L'essentiel Ă  retenir :

  • RĂ©duire les pertes de matières d'un distributeur de bĂ©ton passe d'abord par un réétalonnage des paramètres existants : un surdosage de 15 kg de ciment/mÂł sur une production de 150 mÂł/jour reprĂ©sente plus de 2 tonnes de liant par jour, soit un surcoĂ»t mensuel dĂ©passant 10 000 €.
  • L'humiditĂ© des granulats est le facteur le plus souvent nĂ©gligĂ© : une sonde mal positionnĂ©e ou non réétalonnĂ©e peut introduire une erreur de ±15 Ă  20 litres d'eau effective par mÂł, ce qui fausse directement le rapport E/C et dĂ©grade la conformitĂ©.
  • Les tolĂ©rances normatives (NF EN 206) Ă  respecter sont de ±3 % pour le ciment et l'eau, et de ±5 % pour les granulats ; le suivi sur 10 gâchĂ©es consĂ©cutives permet de dĂ©tecter les dĂ©rives lentes avant non-conformitĂ©.
  • Les eaux de lavage peuvent ĂŞtre rĂ©introduites comme eau de gâchage Ă  hauteur de jusqu'Ă  30 %, Ă  condition de comptabiliser leur volume dans le rapport E/C de chaque gâchĂ©e et de maintenir un suivi du pH et des MES.
  • Un plan d'action structurĂ© en 30/60/90 jours permet de sĂ©curiser les quick wins (rĂ©glages, vĂ©rifications pesĂ©es, procĂ©dures nettoyage) avant d'engager les investissements en instrumentation et en recyclage d'eau.
  • La traçabilitĂ© par gâchĂ©e via un système SCADA ou une supervision centralisĂ©e transforme les donnĂ©es disponibles en alertes actionnables, Ă  condition de dĂ©finir des seuils et une routine de revue quotidienne ou hebdomadaire.

Chaque gâchĂ©e de bĂ©ton produite par un distributeur automatique de bĂ©ton consomme des matières premières dont une fraction Ă©chappe Ă  la formulation utile : fuites mĂ©caniques, surdosages non contrĂ´lĂ©s, rĂ©sidus dans les goulottes, eaux de lavage rejetĂ©es et volumes non retirĂ©s ou non rĂ©employĂ©s. Souvent peu visibles, ces pertes rĂ©duisent la rentabilitĂ© du distributeur automatique de bĂ©ton. La mĂ©thode exposĂ©e ici suit la logique « mesurer → corriger → verrouiller » : cartographier les points de perte, appliquer les leviers adaptĂ©s Ă  chaque famille et prĂ©server la conformitĂ© du bĂ©ton Ă  chaque Ă©tape. L’objectif n’est pas de modifier les formulations, mais de faire fonctionner le distributeur existant dans les limites de ses tolĂ©rances rĂ©elles.
Devis pour un distributeur automatique de béton

Comment diagnostiquer les pertes en moins de deux heures sur le terrain ?

Un diagnostic rapide ne nécessite pas d'instrumentation supplémentaire. Il s'appuie sur une inspection visuelle structurée et la lecture des données déjà disponibles dans le système de conduite.
La séquence en six étapes suit le flux de matière :

  • Inspecter visuellement les trĂ©mies granulats, leurs jupes et les points de chute sur le convoyeur pour identifier les dĂ©pĂ´ts au sol ou les coulures.
  • VĂ©rifier les organes de pesage : noter les Ă©carts affichĂ©s par rapport aux cibles de recette sur les cinq dernières gâchĂ©es.
  • ContrĂ´ler les silos ciment : observer les Ă©missions de poussière au dĂ©poussiĂ©reur, vĂ©rifier l'absence de pont en tĂŞte de vis.
  • Relever les paramètres eau et adjuvants : comparer la consommation rĂ©elle du poste avec la consommation thĂ©orique calculĂ©e depuis le volume produit.
  • Observer le dĂ©chargement : noter toute projection sur la goulotte ou autour du camion, les rĂ©sidus dans le malaxeur après ouverture.
  • Consulter le registre des retours bĂ©ton des quatre dernières semaines et le volume d'eau de lavage utilisĂ© ou rejetĂ©.

Le livrable attendu est une liste priorisée de cinq à huit points de perte, classés par fréquence et ordre de grandeur estimé, sur laquelle s'appuie le plan d'action.
Distributeur automatique de béton
Vous êtes fournisseur de distributeur automatique de béton ?
Recevez des demandes de devis qualifiées de pros en recherche active.
Des milliers de demandes chaque mois. Zéro prospection à froid.
Recevoir des leads

Où se perd la matière dans un distributeur automatique de béton ?

Réception et stockage des granulats

Les granulats arrivent avec une humidité variable, souvent non contrôlée entre deux livraisons. Si la mesure d'humidité est absente ou erronée, le logiciel de dosage ne corrige pas l'apport d'eau, et le rapport E/C réel s'écarte du théorique. Une dérive d'humidité non compensée de 3 % sur le sable 0/4 suffit à introduire environ 10 litres d'eau supplémentaire par m³. Par ailleurs, les trémies en béton ou acier présentent des risques de colmatage aux points de sortie, générant des sous-dosages non détectés lorsque le flux s'interrompt sans alarme.

Dosage et pesage

C'est le point de perte économique le plus significatif. Un capteur de pesée encrassé par des fines ou légèrement décalé après une surcharge peut sous-doser les granulats de 3 à 5 %, conduisant à une compensation logicielle par sur-ajout d'eau. Une dérive de 8 % sur la pesée ciment constitue un cas documenté, passé inaperçu pendant plusieurs semaines. Les surdosages "de sécurité" opérateur, non formalisés dans la recette, représentent aussi une source de gaspillage récurrente.

Convoyage et transfert

Les bavettes usées, les racleurs défaillants et les jupes de convoyeur décollées laissent fuir des granulats sur toute la longueur de la bande. Les pertes par poussières au transfert entre bandes ou au déversement dans la trémie de pesage s'ajoutent aux pertes visibles. Un désalignement de bande concentre les fuites sur un côté et génère une accumulation au sol difficile à réintégrer en production.

Malaxage

Le temps de malaxage affiché ne correspond pas toujours au temps réel d'homogénéisation. Une libération du béton 20 à 30 secondes avant homogénéité complète produit des gâchées hétérogènes, avec un risque de ségrégation et des essais d'affaissement non conformes. Les résidus de béton durci sur les pales ou les blindages du malaxeur réduisent le volume utile et perturbent le cycle suivant.

Déchargement

Un positionnement imprécis du camion, une ouverture trop rapide de la trappe ou une vitesse de déchargement mal adaptée génèrent des projections. Ces pertes semblent anecdotiques, mais sur une journée de 30 à 40 gâchées, elles représentent plusieurs dizaines de litres de béton frais gaspillé par cycle. La goulotte de déchargement accumule également des résidus durcis si elle n'est pas rincée rapidement après chaque camion.

Nettoyage et retours

L'eau de lavage du malaxeur, des goulottes et des camions constitue une perte nette si elle est rejetée sans traitement. Un retour béton non planifié, issu d'une annulation de chantier ou d'un temps d'attente excessif, représente le poste de perte le plus coûteux : jusqu'à 7 m³ de béton formulé peuvent être rebetés si aucune procédure de réemploi n'est en place.

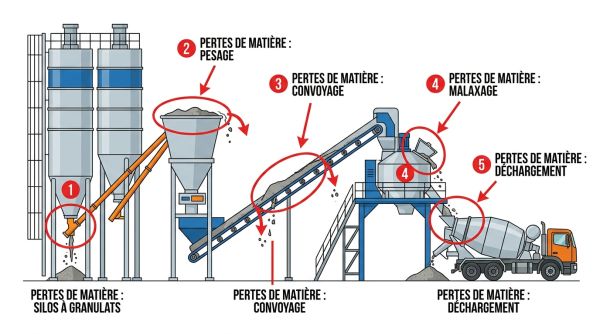

Pertes sur une centrale à béton

Quels réglages process réduisent les surdosages et les résidus ?

Séquences coarse/fine feed et coupure anticipée

La logique coarse/fine feed consiste à alimenter les trémies de pesage en deux phases : une phase rapide (coarse) jusqu'à environ 95 % du poids cible, puis une phase lente (fine) pour l'approche finale. La coupure anticipée tient compte de l'inertie du matériau en vol au moment de la fermeture de la trappe. Sans ce réglage, chaque gâchée dépasse systématiquement la cible de quelques kilogrammes sur chaque constituant.
Pour les granulats, l'inertie est plus importante car les volumes en transit sont plus grands. Régler la coupure anticipée à 2 à 5 kg avant la cible (selon le débit de la vis ou de la trappe) ramène l'écart de pesée dans la tolérance ±5 % imposée par la norme.
Pour le ciment, la vis de transport doit être arrêtée en tenant compte du volume de poudre encore en suspension dans la gaine. Ce volume peut représenter 0,5 à 2 kg selon la longueur et le diamètre de la vis.

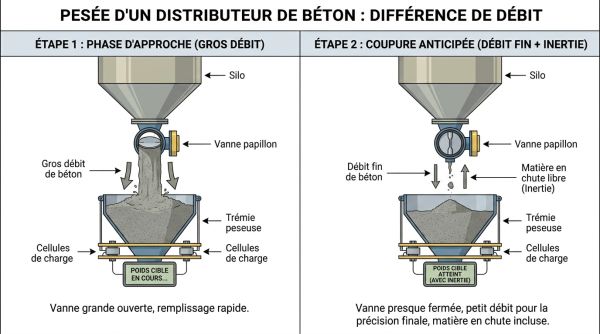

Pesée d'un distributeur de béton

Gestion de l'eau et des adjuvants

L'eau de gâchage est dosée par débitmètre ou par pesée. Un débitmètre adjuvant peut dériver sans alarme visible : le suivi du ratio adjuvant consommé par m³ détecte une dérive à la hausse, signal d'une compensation opérateur sur la rhéologie. Le temps d'injection de l'adjuvant dans la séquence d'introduction doit être respecté ; une injection trop précoce ou trop tardive modifie l'efficacité du produit et conduit à des surdosages correctifs.

Compensation humidité des granulats

La correction automatique de l'eau de gâchage en fonction de l'humidité mesurée des granulats est le levier le plus direct pour stabiliser le rapport E/C. Les sondes micro-ondes (technologie Hydronix ou Trime) sont efficaces à condition d'être installées dans le flux de granulats en mouvement, et non en fond de trémie statique. Leur réétalonnage par prélèvements et séchage-pesée doit être réalisé tous les 6 mois minimum, ou après tout changement de source de granulats.

Comment l'étalonnage et l'instrumentation stabilisent-ils les dosages ?

Fréquences et déclencheurs d'étalonnage

La base de référence est un contrôle métrologique semestriel des balances ciment, granulats, eau et adjuvants, réalisé avec des masses étalons certifiées. Trois déclencheurs complémentaires s'ajoutent à cette base :

  • Toute intervention mĂ©canique sur une cellule de charge ou un convoyeur dĂ©clenche une vĂ©rification de pesĂ©e avant remise en production.

  • Trois corrections de recette consĂ©cutives dans le mĂŞme sens (ajout d'eau ou de ciment) signalent une dĂ©rive instrumentale Ă  investiguer.

  • Un Ă©cart supĂ©rieur Ă  2 % entre le E/C thĂ©orique et le E/C effectif calculĂ© sur une sĂ©rie de dix gâchĂ©es justifie un contrĂ´le immĂ©diat des balances et des sondes humiditĂ©.

Suivi des écarts sur 10 gâchées consécutives

Enregistrer les écarts de pesée gâchée par gâchée permet de distinguer les pics isolés (incident ponctuel) des dérives lentes (dérive capteur ou encrassement). Un graphique simple en tendance sur 10 gâchées suffit à détecter une dérive avant qu'elle dépasse les tolérances normatives.

Nettoyage des organes de pesage

Les fines de ciment et les poussières de granulats s'accumulent sur les trémies de pesage et faussent la tare. Un nettoyage hebdomadaire des zones de contact et des liaisons de pesées, combiné à une vérification du zéro à vide avant chaque poste, élimine une source de dérive fréquente et peu coûteuse à corriger.

Quels points mécaniques génèrent le plus de fuites de matière ?

Étanchéité des goulottes et des points de transfert

Les goulottes de déchargement et les points de transfert entre convoyeurs concentrent les projections et les accumulations. Le remplacement des bavettes usées, le réglage de la pression de contact sur les racleurs, et le contrôle de l'alignement des bandes sont des actions hebdomadaires à intégrer dans les rondes de maintenance.

Points de contrôle terrain à vérifier régulièrement

Voici les points de contrôle à vérifier régulièrement :
  • TrĂ©mies granulats : vĂ©rifier l'absence de pont matière et le bon Ă©tat des vibrants anti-colmatage (quotidien).
  • Convoyeur : inspecter l'alignement de bande, l'Ă©tat des bavettes latĂ©rales et des jupes aux points de transfert (hebdomadaire).
  • Racleurs de bande : contrĂ´ler l'usure et la pression de contact ; un racleur usĂ© laisse 2 Ă  5 kg de matière par mètre de bande (hebdomadaire).
  • Vis de transport ciment : vĂ©rifier l'absence de colmatage en tĂŞte et en pied, contrĂ´ler les garnitures d'Ă©tanchĂ©itĂ© des tourillons (hebdomadaire).
  • DĂ©poussiĂ©reur du silo ciment : contrĂ´ler la contre-pression et la frĂ©quence de dĂ©colmatage des manches (hebdomadaire).
  • Vannes pneumatiques trĂ©mie : tester la course complète, vĂ©rifier l'absence de fuite d'air sur les vĂ©rins et les raccords (mensuel).
  • Malaxeur : contrĂ´ler l'usure des pales et des blindages, mesurer le jeu pale/cuve (mensuel).
  • Goulotte de dĂ©chargement : inspecter les rĂ©sidus durcis et les dĂ©formations après chaque journĂ©e de production (quotidien).
  • Silos ciment : vĂ©rifier les niveaux d'Ă©tanchĂ©itĂ© des trappes de visite et des manchettes de connexion vis/silo (mensuel).
  • Circuit adjuvants : contrĂ´ler les pompes doseuses, tuyaux et raccords pour dĂ©tecter toute fuite ou encrassement (hebdomadaire).
  • Circuit eau : vĂ©rifier les dĂ©bitmètres, Ă©lectrovannes et raccords ; une fuite de 0,5 L/cycle reprĂ©sente 15 Ă  20 L/mÂł supplĂ©mentaires sur une journĂ©e de production (mensuel).
  • Zone de dĂ©chargement : s'assurer de l'absence d'accumulation de bĂ©ton durci sous la goulotte et d'une signalisation claire pour le positionnement camion (quotidien).

Vannes et pneumatiques : risques de sous-dosage par fermeture trop rapide

Une vanne pneumatique qui se ferme trop rapidement sur une cimenterie peut bloquer le flux avant la fin du dosage et créer un sous-dosage de 1 à 3 kg par gâchée. À l'inverse, un verin usé qui ne ferme pas complètement génère un débit résiduel non mesuré. Ces deux défauts se traduisent par des écarts de pesée en zigzag sur le graphique de tendance.

Comment le nettoyage et les eaux de lavage impactent-ils la formulation ?

Procédures de lavage rapide post-décharge

Le rinçage du malaxeur et de la goulotte immédiatement après chaque déchargement évite la formation de résidus durcis. Un délai de 15 à 20 minutes après la fin de la gâchée suffit pour que le béton commence à faire prise en zone chaude. Le nettoyage automatique temporisé, déclenché depuis le pupitre de commande dès la fermeture de la goulotte, est la solution la plus efficace pour maintenir cette discipline sans dépendre de l'opérateur.

Recyclage des eaux de lavage sans dériver la formulation

Les eaux de lavage chargées en laitance peuvent être réintroduites dans le cycle de production à hauteur de jusqu'à 30 % de l'eau de gâchage, à condition de respecter deux règles :

  • Le volume d'eau recyclĂ©e est comptabilisĂ© dans le bilan eau de chaque gâchĂ©e, au mĂŞme titre que l'eau fraĂ®che, pour ne pas dĂ©grader le rapport E/C.
  • La densitĂ© ou les matières en suspension (MES) de l'eau recyclĂ©e sont contrĂ´lĂ©es rĂ©gulièrement pour Ă©viter d'introduire une quantitĂ© variable de fines de ciment dans la formulation.

Un bassin de décantation dimensionné pour le volume de lavage journalier, combiné à un compteur sur la pompe de reprise, permet de maîtriser ce flux. Le cadre ICPE 2518 impose de ne pas rejeter ces eaux dans le milieu naturel ; le recyclage partiel répond simultanément à cette exigence réglementaire et à l'objectif de réduction des pertes.

Réduction des résidus durcis

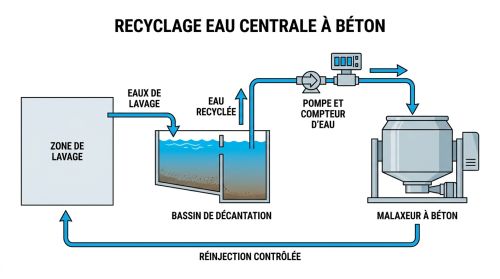

Recyclage eau centrale à béton
Les rĂ©sidus durcis dans le malaxeur rĂ©duisent le volume utile et perturbent la mesure de puissance absorbĂ©e, qui sert Ă  Ă©valuer l'homogĂ©nĂ©itĂ© du mĂ©lange. Un dĂ©croĂ»tage hebdomadaire, prĂ©cĂ©dĂ© d'une consignation LOTO du malaxeur, maintient le volume utile et protège les pales. Le temps de dĂ©croĂ»tage est Ă  intĂ©grer dans le planning de maintenance prĂ©ventive, et non traitĂ© comme une interruption non planifiĂ©e.

Comment prévenir et gérer les retours béton sans perdre en conformité ?

Prévention opérationnelle

La majorité des retours résulte d'une désynchronisation entre le planning de livraison et la disponibilité du chantier. Trois leviers réduisent ce risque :

  • Limiter le temps d'attente des camions Ă  moins de 30 minutes entre la fin de chargement et le dĂ©but de dĂ©chargement, au-delĂ  duquel l'affaissement peut chuter en dehors des tolĂ©rances de la formule.
  • Confirmer la disponibilitĂ© du chantier 30 minutes avant dĂ©part de la centrale pour ne pas engager de gâchĂ©e sur un crĂ©neau incertain.
  • Adapter la taille des gâchĂ©es aux volumes rĂ©ellement commandĂ©s plutĂ´t que de systĂ©matiquement remplir le camion Ă  capacitĂ© nominale.

Procédures de réemploi du béton retourné

Un béton retourné en centrale avant début de prise peut être réintroduit comme gâchée de nettoyage de malaxeur ou réemployé dans une formulation de classe inférieure, sous réserve de traçabilité et de vérification de la consistance. La décision de réemploi ou de rebut s'appuie sur deux critères : le temps écoulé depuis le chargement et la mesure d'affaissement résiduel. Tout retour réemployé fait l'objet d'un enregistrement mentionnant le volume, l'heure et l'usage affecté.
Symptôme Cause probable Action Impact pertes / qualité
Affaissement en baisse régulière sur une série de gâchées Humidité sable sous-estimée, eau de gâchage sous-dosée Vérifier et rétalonner la sonde humidité, contrôler par séchage-pesée Perte de conformité (consistance), risque de retour chantier
Affaissement en hausse sur série Humidité sable surestimée, sur-eau systématique Recalibrer la sonde, ajuster la correction dans le logiciel Sur-consommation eau, dégradation E/C et résistance à 28 j
Écart pesée ciment > 3 % répété Accumulation de fines sur cellule de charge Nettoyage de la trémie et vérification du zéro Surdosage liant, surconsommation ciment
Écart pesée granulats > 5 % à la hausse Coupure anticipée mal réglée, inertie en vol Régler le point de coupure anticipée Surdosage granulats, déséquilibre granulométrique
Consommation adjuvant par m³ en hausse Compensation rhéologique manuelle opérateur Identifier la cause amont (eau, granulats), formaliser la recette Surcoût adjuvant, dérive formulation
Poussières visibles au dépoussiéreur silo Manche filtrante saturée ou clapet anti-retour défaillant Contrôler la contre-pression, déclencher décolmatage Perte ciment en poussière, pollution environnement
Résidus béton durci sous goulotte Absence de rinçage post-décharge, délai trop long Instaurer rinçage automatique post-décharge Perte matière, contamination gâchée suivante
Retours béton fréquents (>2/semaine) Désynchronisation planning chantier/centrale Confirmer disponibilité chantier 30 min avant départ Perte directe matière, coût retour + rebut
E/C effectif > E/C théorique + 0,02 Eau recyclée non comptabilisée dans bilan eau Intégrer le volume d'eau recyclée dans le logiciel de dosage Sur-eau, perte résistance, non-conformité potentielle
Écart pesée eau > 3 % Débitmètre dérivé ou vanne fuyant en position fermée Contrôler le débit en mode test, vérifier l'étanchéité de la vanne Variation E/C, instabilité consistance
Déchargement avec projections Ouverture trop rapide, mauvais positionnement camion Ralentir l'ouverture, marquer la position camion au sol Perte béton, ségrégation possible
Temps de malaxage variable d'une gâchée à l'autre Séquence non verrouillée, chevauchements Vérifier le programme de cycle et le temps minimum imposé Hétérogénéité béton, variabilité résistances
Symptôme : Affaissement en baisse régulière sur une série de gâchées
Cause probable Humidité sable sous-estimée, eau de gâchage sous-dosée
Action Vérifier et rétalonner la sonde humidité, contrôler par séchage-pesée
Impact pertes / qualité Perte de conformité (consistance), risque de retour chantier
Symptôme : Affaissement en hausse sur série
Cause probable Humidité sable surestimée, sur-eau systématique
Action Recalibrer la sonde, ajuster la correction dans le logiciel
Impact pertes / qualité Sur-consommation eau, dégradation E/C et résistance à 28 j
Symptôme : Écart pesée ciment > 3 % répété
Cause probable Accumulation de fines sur cellule de charge
Action Nettoyage de la trémie et vérification du zéro
Impact pertes / qualité Surdosage liant, surconsommation ciment
Symptôme : Écart pesée granulats > 5 % à la hausse
Cause probable Coupure anticipée mal réglée, inertie en vol
Action Régler le point de coupure anticipée
Impact pertes / qualité Surdosage granulats, déséquilibre granulométrique
SymptĂ´me : Consommation adjuvant par mÂł en hausse
Cause probable Compensation rhéologique manuelle opérateur
Action Identifier la cause amont (eau, granulats), formaliser la recette
Impact pertes / qualité Surcoût adjuvant, dérive formulation
Symptôme : Poussières visibles au dépoussiéreur silo
Cause probable Manche filtrante saturée ou clapet anti-retour défaillant
Action Contrôler la contre-pression, déclencher décolmatage
Impact pertes / qualité Perte ciment en poussière, pollution environnement
Symptôme : Résidus béton durci sous goulotte
Cause probable Absence de rinçage post-décharge, délai trop long
Action Instaurer rinçage automatique post-décharge
Impact pertes / qualité Perte matière, contamination gâchée suivante
Symptôme : Retours béton fréquents (>2/semaine)
Cause probable Désynchronisation planning chantier/centrale
Action Confirmer disponibilité chantier 30 min avant départ
Impact pertes / qualité Perte directe matière, coût retour + rebut
Symptôme : E/C effectif > E/C théorique + 0,02
Cause probable Eau recyclée non comptabilisée dans bilan eau
Action Intégrer le volume d'eau recyclée dans le logiciel de dosage
Impact pertes / qualité Sur-eau, perte résistance, non-conformité potentielle
Symptôme : Écart pesée eau > 3 %
Cause probable Débitmètre dérivé ou vanne fuyant en position fermée
Action Contrôler le débit en mode test, vérifier l'étanchéité de la vanne
Impact pertes / qualité Variation E/C, instabilité consistance
Symptôme : Déchargement avec projections
Cause probable Ouverture trop rapide, mauvais positionnement camion
Action Ralentir l'ouverture, marquer la position camion au sol
Impact pertes / qualité Perte béton, ségrégation possible
Symptôme : Temps de malaxage variable d'une gâchée à l'autre
Cause probable Séquence non verrouillée, chevauchements
Action Vérifier le programme de cycle et le temps minimum imposé
Impact pertes / qualité Hétérogénéité béton, variabilité résistances

Quelles dérives qualité la chasse aux pertes peut-elle créer ?

Réduire les pertes sans protocole de validation expose à des effets inverses. Les pièges les plus fréquents sont les suivants :
  • Fermeture trop rapide des vannes : en cherchant Ă  rĂ©duire le temps de cycle, on peut raccourcir la phase d'approche fine. RĂ©sultat : des sous-dosages rĂ©currents de 0,5 Ă  2 kg/mÂł sur le ciment, compensĂ©s par l'opĂ©rateur via l'eau, ce qui dĂ©grade le E/C.
  • RĂ©duction de l'eau de lavage : diminuer le volume de rinçage du malaxeur rĂ©duit la consommation d'eau, mais laisse des rĂ©sidus de pâte de ciment qui contaminent la gâchĂ©e suivante, notamment en calcifiant les zones mortes.
  • RĂ©duction du temps de malaxage : gagner 15 Ă  20 secondes par cycle reprĂ©sente une Ă©conomie d'Ă©nergie et une hausse de productivitĂ©, mais si le malaxeur est libĂ©rĂ© avant homogĂ©nĂ©itĂ©, les essais d'affaissement prĂ©sentent une dispersion Ă©levĂ©e et les rĂ©sistances Ă  7 jours peuvent chuter sous la cible. Un malaxeur double arbre nĂ©cessite au minimum 30 Ă  60 secondes de mĂ©lange effectif ; un malaxeur planĂ©taire, 60 Ă  90 secondes.
  • Sous-dosage adjuvant : rĂ©duire les doses pour Ă©conomiser le produit sans ajuster la formule dĂ©grade la maniabilitĂ©. La règle est simple : toute modification de dosage adjuvant doit ĂŞtre validĂ©e par au moins trois gâchĂ©es consĂ©cutives avec mesure d'affaissement avant gĂ©nĂ©ralisation.
  • Critère d'arrĂŞt d'une optimisation : toute optimisation qui produit deux Ă©carts d'affaissement hors tolĂ©rance sur cinq gâchĂ©es consĂ©cutives, ou un rĂ©sultat de rĂ©sistance Ă  7 jours infĂ©rieur Ă  70 % de la cible Ă  28 jours, doit ĂŞtre suspendue et analysĂ©e avant de reprendre.

Comment la digitalisation verrouille-t-elle les gains dans le temps ?

Données minimales à enregistrer par gâchée

Un système de supervision ou SCADA enregistre à minima : les pesées réelles de chaque constituant, le E/C effectif calculé avec correction humidité, la consommation d'adjuvant, le temps de malaxage réel, l'heure de déchargement et l'identifiant du camion. Ces données permettent de reconstituer l'historique d'une gâchée en cas de non-conformité chantier, et d'identifier les dérives avant qu'elles atteignent les seuils critiques.

Alertes actionnables

Les alertes utiles sont celles qui déclenchent une action immédiate ou une investigation dans les 24 heures :
  • Écart pesĂ©e > 2 % (seuil d'alerte prĂ©coce) sur deux gâchĂ©es consĂ©cutives pour un mĂŞme constituant.
  • E/C effectif dĂ©passant ±0,02 par rapport Ă  la valeur cible de la formule.
  • Consommation adjuvant > 10 % au-dessus de la rĂ©fĂ©rence mensuelle.
  • Temps de malaxage rĂ©el infĂ©rieur au minimum programmĂ© (dĂ©tection de chevauchement de sĂ©quence).

Rituels de revue

Une revue quotidienne de 10 minutes en début de poste, portant sur les écarts de pesée et les volumes retournés de la veille, suffit à détecter 80 % des dérives actives. Une revue hebdomadaire plus approfondie analyse les tendances sur les KPI de pertes et engage les actions correctives en maintenance ou en réglage.

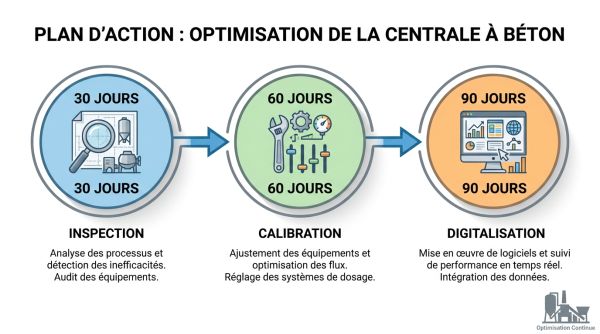

Quel est le plan d'exécution à 30, 60 et 90 jours ?

30 jours : actions sans arrĂŞt long ni investissement

  • RĂ©aliser le diagnostic terrain en deux heures et Ă©tablir la liste priorisĂ©e des pertes.
  • Nettoyer et vĂ©rifier le zĂ©ro de toutes les cellules de charge avant chaque poste.
  • ContrĂ´ler et rĂ©talonner les sondes humiditĂ© granulats par sĂ©chage-pesĂ©e.
  • Revoir les paramètres de coupure anticipĂ©e sur granulats et ciment avec l'automaticien.
  • Instaurer la procĂ©dure de rinçage automatique post-dĂ©charge.
  • Mettre en place le suivi des Ă©carts pesĂ©e sur 10 gâchĂ©es consĂ©cutives (tableau affichĂ© au pupitre).
  • Former les opĂ©rateurs aux rĂ©flexes d'alerte : quand appeler le responsable qualitĂ©, comment enregistrer un retour bĂ©ton.

60 jours : étalonnages et corrections mécaniques

  • RĂ©aliser le contrĂ´le mĂ©trologique complet avec masses Ă©talons sur l'ensemble des balances.
  • Remplacer les bavettes, racleurs et jupes usĂ©s identifiĂ©s lors du diagnostic.
  • VĂ©rifier et rĂ©gler les vannes pneumatiques, tester les courses complètes.
  • ContrĂ´ler le dĂ©poussiĂ©reur du silo ciment et remplacer les manches saturĂ©es.
  • DĂ©finir et documenter la procĂ©dure de rĂ©emploi des retours bĂ©ton avec critères dĂ©cisionnels.
  • ParamĂ©trer les premières alertes dans le système de supervision (seuils pesĂ©e, E/C, temps malaxage).

90 jours : automatisation, recyclage eau et gouvernance KPI

  • Mettre en service le circuit de recyclage des eaux de lavage avec compteur et contrĂ´le de densitĂ©.
  • Activer la traçabilitĂ© par gâchĂ©e complète et archivage des donnĂ©es de production.
  • Mettre en place la revue hebdomadaire des KPI pertes avec responsable dĂ©signĂ©.
  • DĂ©ployer des essais de validation des optimisations de rĂ©glage selon un protocole de 10 gâchĂ©es tĂ©moins avant gĂ©nĂ©ralisation.
  • Établir le bilan des gains sur les trois premiers mois (consommations ciment/mÂł, volume eau recyclĂ©e, retours, Ă©carts pesĂ©e).

Plan action centrale à béton
KPI Seuil d'alerte Fréquence Responsable
Écart pesée ciment (%) > ±3 % sur 2 gâchées consécutives Quotidien Chef de poste
Écart pesée granulats (%) > ±5 % sur 2 gâchées consécutives Quotidien Chef de poste
Écart pesée eau (%) > ±3 % sur 2 gâchées consécutives Quotidien Chef de poste
E/C effectif vs théorique Écart > 0,02 Quotidien Responsable qualité
Consommation ciment par mÂł (kg/mÂł) > 5 % au-dessus de la formule cible Hebdomadaire Responsable exploitation
Consommation adjuvant par m³ > 10 % au-dessus de la référence mensuelle Hebdomadaire Responsable qualité
Volume retours béton (m³/semaine) > 2 % du volume produit Hebdomadaire Responsable exploitation
Volume eau recyclée utilisée (L/m³) Dépassement du ratio 30 % sans comptabilisation Quotidien Chef de poste
Pertes poussières collectées (kg/jour) Augmentation > 20 % sur 3 jours consécutifs Hebdomadaire Responsable maintenance
Temps d'arrêt non planifié (h/semaine) > 2 h/semaine Hebdomadaire Responsable maintenance
Affaissement moyen à la livraison (mm) Écart > ±20 mm vs cible formule Par série de 10 gâchées Responsable qualité
Résistance à 7 jours (% de cible 28 j) < 70 % de la cible 28 jours Par lot de 50 m³ Responsable qualité
KPI : Écart pesée ciment (%)
Seuil d'alerte > ±3 % sur 2 gâchées consécutives
Fréquence Quotidien
Responsable Chef de poste
KPI : Écart pesée granulats (%)
Seuil d'alerte > ±5 % sur 2 gâchées consécutives
Fréquence Quotidien
Responsable Chef de poste
KPI : Écart pesée eau (%)
Seuil d'alerte > ±3 % sur 2 gâchées consécutives
Fréquence Quotidien
Responsable Chef de poste
KPI : E/C effectif vs théorique
Seuil d'alerte Écart > 0,02
Fréquence Quotidien
Responsable Responsable qualité
KPI : Consommation ciment par mÂł (kg/mÂł)
Seuil d'alerte > 5 % au-dessus de la formule cible
Fréquence Hebdomadaire
Responsable Responsable exploitation
KPI : Consommation adjuvant par mÂł
Seuil d'alerte > 10 % au-dessus de la référence mensuelle
Fréquence Hebdomadaire
Responsable Responsable qualité
KPI : Volume retours béton (m³/semaine)
Seuil d'alerte > 2 % du volume produit
Fréquence Hebdomadaire
Responsable Responsable exploitation
KPI : Volume eau recyclée utilisée (L/m³)
Seuil d'alerte Dépassement du ratio 30 % sans comptabilisation
Fréquence Quotidien
Responsable Chef de poste
KPI : Pertes poussières collectées (kg/jour)
Seuil d'alerte Augmentation > 20 % sur 3 jours consécutifs
Fréquence Hebdomadaire
Responsable Responsable maintenance
KPI : Temps d'arrêt non planifié (h/semaine)
Seuil d'alerte > 2 h/semaine
Fréquence Hebdomadaire
Responsable Responsable maintenance
KPI : Affaissement moyen Ă  la livraison (mm)
Seuil d'alerte Écart > ±20 mm vs cible formule
Fréquence Par série de 10 gâchées
Responsable Responsable qualité
KPI : Résistance à 7 jours (% de cible 28 j)
Seuil d'alerte < 70 % de la cible 28 jours
Fréquence Par lot de 50 m³
Responsable Responsable qualité

FAQ : réduire les pertes de matières dans une centrale à béton

Quelle fréquence d'étalonnage des balances est recommandée ?

La fréquence de base est semestrielle avec masses étalons certifiées. Trois déclencheurs imposent un contrôle anticipé : toute intervention mécanique sur une cellule de charge, trois corrections de recette consécutives dans le même sens, et tout écart pesée répété dépassant les tolérances normatives (±3 % ciment/eau, ±5 % granulats).

Comment mesurer l'humidité des granulats en production ?

Les sondes micro-ondes installées dans le flux de granulats en mouvement mesurent l'humidité en continu. Leur précision repose sur un réétalonnage tous les 6 mois minimum par prélèvements et séchage-pesée. Une sonde positionnée en fond de trémie statique ne mesure pas l'humidité représentative du flux en production.

Peut-on réutiliser l'eau de lavage dans la formulation ?

Oui, jusqu'à environ 30 % de l'eau de gâchage peut provenir du recyclage des eaux de lavage, à condition que ce volume soit intégré dans le bilan eau de chaque gâchée pour ne pas dégrader le rapport E/C. La densité ou les MES de l'eau recyclée doivent être contrôlés régulièrement pour éviter d'introduire une quantité variable de liants dans la formulation.

Comment gérer un retour béton sans compromettre la qualité ?

La décision de réemploi ou de rebut repose sur deux critères : le temps écoulé depuis le chargement initial et la mesure de l'affaissement résiduel. Un béton retourné avant début de prise, avec un affaissement encore dans la plage de tolérance, peut être réemployé dans une formulation de classe inférieure ou comme gâchée de nettoyage, avec traçabilité obligatoire.

Quels signes indiquent une dérive sur le dosage avant non-conformité ?

Trois signaux précoces : une série de corrections recette dans le même sens sur plusieurs gâchées consécutives, une hausse de la consommation d'adjuvant par m³ sans changement de formule, et un écart entre le E/C effectif calculé et le E/C théorique supérieur à 0,02. Ces signaux doivent déclencher une vérification métrologique avant que la dérive atteigne les résultats de résistance à 28 jours.

Quelle tolérance de pesée respecter selon la norme ?

La norme NF EN 206 fixe les tolérances maximales admissibles à ±3 % pour le ciment et l'eau, et ±5 % pour les granulats. Ces seuils s'appliquent à chaque gâchée individuelle. Le suivi en tendance sur 10 gâchées consécutives permet de détecter les dérives lentes bien avant qu'elles atteignent ces limites.

Comment éviter que la réduction du temps de malaxage dégrade l'homogénéité ?

Le temps de malaxage minimum doit être verrouillé dans le programme de cycle et non modifiable sans validation qualité. Les repères pratiques sont de 30 à 60 secondes pour un malaxeur double arbre, et de 60 à 90 secondes pour un planétaire. En cas de doute sur l'homogénéité, l'analyse de la courbe de puissance absorbée par le malaxeur (si instrumenté) indique le moment réel d'homogénéisation.
HelloproDécouvrez d'autres guides expert
h
Drive béton 24/7 : comment ça marche ?
h
Comment lancer un service de distribution de béton 24/7 sans dégrader la qualité ni la traçabilité ?
h
Installation d’un distributeur automatique de béton : autorisations et contraintes de site
h
Mise en exploitation d’une unité béton autonome : checklist opérationnelle
h
Rentabilité d’un distributeur automatique de béton : coûts, gains et seuil de rentabilité
h
Comment ouvrir un service de béton à la demande sur un dépôt de matériaux ?
h
Comment choisir le bon emplacement pour lancer un point de retrait béton en libre-service ?
h
Combien coûte un distributeur automatique de béton ?
Demandez conseil Ă  nos vendeurs.
1 minute pour décrire votre besoin. 24h pour obtenir des devis compétitifs.
Faire une demande groupée (1min)
Sélectionnez votre structure si elle s’affiche :
Ma structure n’est pas dans la liste
