CONSEIL D'EXPERT

Mise en exploitation d’une unité béton autonome : checklist opérationnelle

Quel est votre projet actuellement ? * Vous devez sélectionner une réponse avant de valider

Obtenir des devis
Temps de lecture estimé : 9min
đź’ˇ L'essentiel Ă  retenir :
  • Une centrale mobile se dĂ©ploie en 1 Ă  3 jours selon configuration ; un modèle compact ou tambour peut ĂŞtre opĂ©rationnel en 1 Ă  3 heures selon le modèle.
  • La plateforme doit ĂŞtre plane, stable, avec une pente ≤ 3° ; prĂ©voir une emprise de 100 Ă  500 m² hors zones de stockage et flux.
  • Les tolĂ©rances de pesage Ă  respecter sont : ±2 % pour les granulats, ±1 % pour le ciment, l'eau et les adjuvants.
  • La rubrique ICPE 2518 s'applique aux installations de production de bĂ©ton prĂŞt Ă  l'emploi Ă©quipĂ©es d'un dispositif mĂ©canisĂ© d'alimentation en liants : capacitĂ© de malaxage ≤ 3 mÂł → rĂ©gime DĂ©claration ; > 3 mÂł → rĂ©gime Enregistrement (Ă  confirmer selon votre configuration et les textes en vigueur).
  • Trois erreurs frĂ©quentes coĂ»tent des journĂ©es de production : site mal prĂ©parĂ© avant livraison, tarage des balances non refait après transport, et absence de gestion des eaux de lavage.
  • Toute gâchĂ©e doit ĂŞtre tracĂ©e : heure, recette, quantitĂ©s pesĂ©es, consistance mesurĂ©e, nom de l'opĂ©rateur.
  • Exiger du fournisseur le manuel, les schĂ©mas Ă©lectriques, les certificats de pesage et une formation opĂ©rateurs avant la première gâchĂ©e.
Estimer votre distributeur automatique de béton
Recevoir un distributeur de bĂ©ton autonome sur chantier sans avoir prĂ©parĂ© le site, c'est prendre le risque d'un arrĂŞt au dĂ©chargement, d'un dĂ©marrage dĂ©calĂ© de plusieurs jours et d'une première production non conforme. Ce guide opĂ©rationnel couvre l'ensemble de la sĂ©quence : prĂ©paration du site, raccordements, conformitĂ© ICPE, mise en service, contrĂ´le qualitĂ©, maintenance et sĂ©curitĂ©. Chaque section est formulĂ©e comme un outil terrain directement utilisable par le responsable de chantier, le conducteur de travaux ou l'exploitant.

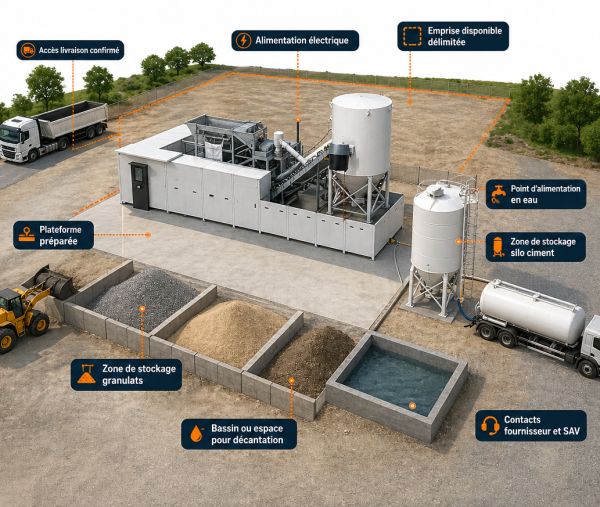

distributeur de béton autonome

Que préparer avant l'arrivée du distributeur de béton sur site ?

Un distributeur de bĂ©ton autonome arrive avec ses propres contraintes de dĂ©chargement et d'installation. Anticiper Ă  J-7 Ă©vite les mauvaises surprises le jour J.

Checklist pré-requis site (J-7 / J-1)
â Accès livraison confirmĂ© : largeur ≥ 4 m, hauteur libre ≥ 4,5 m, portance sol vĂ©rifiĂ©e pour PL chargĂ©.
â Plateforme prĂ©parĂ©e : sol nivelĂ©, pente ≤ 3°, portance minimale vĂ©rifiĂ©e selon le poids de l'unitĂ©.
â Emprise disponible dĂ©limitĂ©e : prĂ©voir 100 Ă  500 m² selon le type d'unitĂ©, hors stockages granulats et flux camions.
â Alimentation Ă©lectrique triphasĂ©e identifiĂ©e et prĂ©-câblĂ©e jusqu'au point de raccordement prĂ©vu (vĂ©rifier tension disponible : 220 / 380 / 415 / 440 V selon le modèle fourni).
â Point d'alimentation en eau localisĂ© et dĂ©bit vĂ©rifiĂ©.
â Zone de stockage granulats dĂ©limitĂ©e (sĂ©paration par type, sol ferme, accès chargeur/tombereau).
â Zone de stockage silo ciment repĂ©rĂ©e avec accès camion souffleur.
â Bassin ou espace pour dĂ©cantation des eaux de lavage prĂ©vu dès J-1.
â Contacts fournisseur et SAV enregistrĂ©s, manuel technique reçu.

Pré-requis site pour centrale béton
Vous êtes fournisseur de distributeur automatique de béton ?
Recevez des demandes de devis qualifiées de pros en recherche active.
Des milliers de demandes chaque mois. Zéro prospection à froid.
Recevoir des leads

Comment implanter l'unité de béton autonome ?

Une implantation de distribution de bĂ©ton mal pensĂ©e gĂ©nère des reprises de matière, des incidents de circulation et des pertes de temps au quotidien. Fixer la position dès la livraison.

Checklist implantation
â Orientation de l'unitĂ© choisie selon flux de sortie bĂ©ton et accès camions toupies.
â Pente du terrain mesurĂ©e et confirmĂ©e ≤ 3° dans les deux sens.
â Distance minimale entre zone malaxeur et zone circulation PL respectĂ©e (≥ 5 m recommandĂ©).
â Zones de stockage granulats sĂ©parĂ©es par type et clairement dĂ©limitĂ©es (panneaux ou murets).
â Aire de manĹ“uvre suffisante pour les camions de rĂ©approvisionnement ciment.
â Zone de coulage bĂ©ton ou zone d'attente camions toupies accessible sans croisement avec les flux entrants.
â Distances de sĂ©curitĂ© aux lignes Ă©lectriques aĂ©riennes vĂ©rifiĂ©es.
â Éclairage de la zone prĂ©vu si production en horaire dĂ©calĂ©.
â Signalisation de chantier mise en place : entrĂ©e/sortie PL, zones piĂ©tons, accès Ă©quipement.

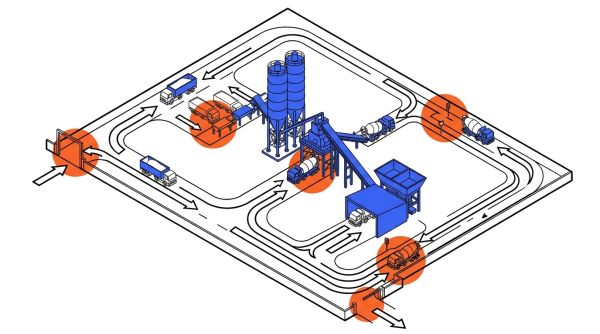

Plan de circulation de centrale béton

Quels raccordements valider avant la première gâchée ?

Les raccordements électriques et hydrauliques sont la première source de retard au démarrage. Chaque point doit être validé par une personne habilitée avant mise sous tension.

Checklist raccordements
â Tension triphasĂ©e disponible vĂ©rifiĂ©e et compatible avec les spĂ©cifications de l'unitĂ© (220 / 380 / 415 / 440 V selon modèle).
â Section des câbles d'alimentation adaptĂ©e Ă  la puissance installĂ©e (se rĂ©fĂ©rer au schĂ©ma Ă©lectrique fourni).
â Mise Ă  la terre rĂ©alisĂ©e et testĂ©e (rĂ©sistance de terre conforme).
â Disjoncteur gĂ©nĂ©ral et protections diffĂ©rentielles installĂ©s et testĂ©s.
â ArrĂŞts d'urgence câblĂ©s, testĂ©s et accessibles depuis les postes de travail.
â Alimentation eau : pression et dĂ©bit vĂ©rifiĂ©s, clapet anti-retour installĂ© en amont.
â Circuit eau de lavage : Ă©vacuation raccordĂ©e vers bassin de dĂ©cantation.
â Air comprimĂ© vĂ©rifiĂ© si l'unitĂ© dispose d'organes pneumatiques (pression de service : 7 Ă  8 bar typiquement).
â Cuves adjuvants raccordĂ©es et Ă©tanchĂ©itĂ© vĂ©rifiĂ©e.
â Tous les raccords hydrauliques inspectĂ©s visuellement avant mise en eau.

Comment maîtriser poussières, eaux de lavage, bruit et déchets dès J1 ?

Un site non préparé sur le plan environnemental expose à des plaintes de voisinage et à des non-conformités lors d'une inspection. Ces dispositifs se mettent en place avant le démarrage.

Checklist environnement et nuisances
â Filtre de silo ciment vĂ©rifiĂ© et propre avant premier remplissage (Ă©viter Ă©missions de poussières lors du soufflage).
â DĂ©poussiĂ©reur ou filtre Ă  manche du silo raccordĂ© et fonctionnel.
â Arrosage des pistes de circulation granulats prĂ©vu si sol poussiĂ©reux (ou couverture de voirie).
â Bassin de dĂ©cantation des eaux de lavage dimensionnĂ© : prĂ©voir au minimum un bassin primaire (dĂ©cantation) et un point de contrĂ´le avant rejet ou recyclage.
â Clapet anti-retour ou sĂ©parateur hydrocarbures installĂ© si risque de pollution de nappe.
â Aucun rejet direct d'eaux de lavage vers sol, fossĂ© ou cours d'eau (pH bĂ©ton ≠12 Ă  surveiller).
â Niveau sonore Ă©valuĂ© au dĂ©marrage ; en cas de site sensible, mesure prĂ©ventive ou horaires restreints.
â DĂ©chets solides (fĂ»ts adjuvants, emballages ciment) orientĂ©s vers filières adaptĂ©es avec bons de traçabilitĂ©.
â Bacs de rĂ©tention sous cuves adjuvants installĂ©s.

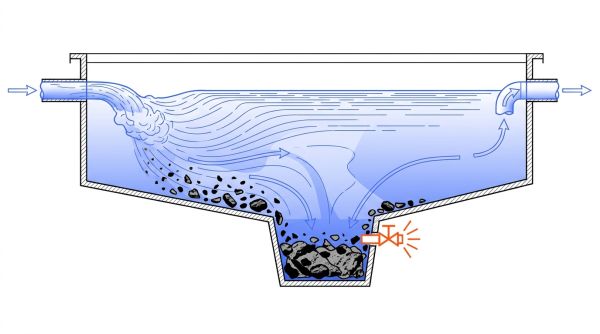

Bassin décantation pour centrale béton

Quelles démarches réglementaires pour un distributeur automatique de béton ?

La rubrique ICPE 2518 s'applique à toute installation de production de béton prêt à l'emploi équipée d'un dispositif mécanisé d'alimentation en liants hydrauliques. Le régime dépend de la capacité de malaxage de votre unité.

Points clés ICPE 2518 (à confirmer selon votre configuration et les textes en vigueur)
  • CapacitĂ© ≤ 3 mÂł : rĂ©gime DĂ©claration → arrĂŞtĂ© cadre du 26/11/2011 (modifiĂ©) applicable.
  • CapacitĂ© > 3 mÂł : rĂ©gime Enregistrement → arrĂŞtĂ© cadre du 08/08/2011 (modifiĂ©) applicable.
  • En cas d'implantation temporaire sur chantier, vĂ©rifier les obligations spĂ©cifiques liĂ©es Ă  la durĂ©e d'exploitation et aux autorisations d'occupation du terrain (AOT, permis de construire temporaire si applicable).
  • Les prescriptions gĂ©nĂ©rales des arrĂŞtĂ©s cadres couvrent notamment : poussières, eaux de lavage, bruit, dĂ©chets.
Documents Ă  tenir Ă  disposition
â RĂ©cĂ©pissĂ© de dĂ©claration ou arrĂŞtĂ© d'enregistrement selon rĂ©gime.
â Registre de suivi des incidents, rejets et contrĂ´les.
â Justificatifs de gestion des eaux (dĂ©cantation, recyclage).
â ContrĂ´les de bruit et poussières si imposĂ©s par arrĂŞtĂ© ou inspecteur.
â Registre dĂ©chets et bordereaux de suivi.

Comment réaliser la mise en service et le calibrage du dosage ?

Le transport et le montage déréglent les cellules de charge. Le calibrage des balances est la première opération à effectuer avant tout essai, même à vide.

Checklist mise en service
â ContrĂ´le visuel de tous les organes mobiles : convoyeurs, malaxeur, portes de trĂ©mies, vis ciment.
â ContrĂ´le de tous les câbles Ă©lectriques et raccords après transport.
â Test de tous les arrĂŞts d'urgence avant mise sous tension principale.
â Essai Ă  vide de chaque moteur sĂ©parĂ©ment (sens de rotation, bruits anormaux).
â Tarage des balances : granulats avec tolĂ©rance cible ±2 % ; ciment, eau et adjuvants avec tolĂ©rance cible ±1 % (Ă  vĂ©rifier avec masses Ă©talons ou procĂ©dure fournisseur).
â ParamĂ©trage des recettes dans le PLC avec le technicien fournisseur.
â ContrĂ´le du filtre silo après premier remplissage ciment.
â Essai de production sur une gâchĂ©e test : mesure de consistance (affaissement au cĂ´ne d'Abrams), enregistrement des pesĂ©es rĂ©elles.
â Validation de la recette par comparaison valeurs consignĂ©es / valeurs cibles.
â Cycle nominal vĂ©rifiĂ© : un cycle complet (chargement, malaxage, dĂ©chargement) s'effectue en environ 60 secondes sur un malaxeur forcĂ© ; le temps de mĂ©lange d'un tambour est d'environ 40 secondes (ordres de grandeur Ă  confirmer selon modèle).
â PV de mise en service signĂ© et archivĂ©.

Quelles routines appliquer au démarrage pour stabiliser la production ?

La variabilité de la production est souvent liée à une humidité de granulats non mesurée ou à des vérifications de démarrage sautées. Ces trois blocs de routines encadrent chaque poste de travail.

Checklist routines quotidiennes
Avant le premier béton
â Stocks granulats et ciment vĂ©rifiĂ©s et suffisants pour le programme de la journĂ©e.
â HumiditĂ© des granulats mesurĂ©e ou estimĂ©e et prise en compte dans la correction de la quantitĂ© d'eau de gâchage.
â Balances contrĂ´lĂ©es (zĂ©ro vĂ©rifiĂ© sur chaque balance Ă  vide).
â Recette du jour chargĂ©e et validĂ©e dans le PLC.
â Malaxeur propre, sans rĂ©sidus de bĂ©ton durci.
â Niveaux fluides (eau, adjuvants) vĂ©rifiĂ©s.

Pendant la production
â ContrĂ´le de consistance rĂ©alisĂ© sur la première gâchĂ©e (essai d'affaissement).
â Suivi des pesĂ©es rĂ©elles sur Ă©cran PLC Ă  chaque cycle.
â Aucun ajout d'eau interdit après la fin du malaxage.
â Enregistrement de chaque gâchĂ©e : heure, recette, volumes, numĂ©ro de lot.

Fin de poste
â Malaxeur et goulotte nettoyĂ©s Ă  l'eau.
â Eaux de lavage dirigĂ©es vers bassin de dĂ©cantation.
â Registre de production complĂ©tĂ© et signĂ©.
â Anomalies de la journĂ©e consignĂ©es dans le cahier de suivi.
â Stocks mis Ă  jour pour anticipation du lendemain.

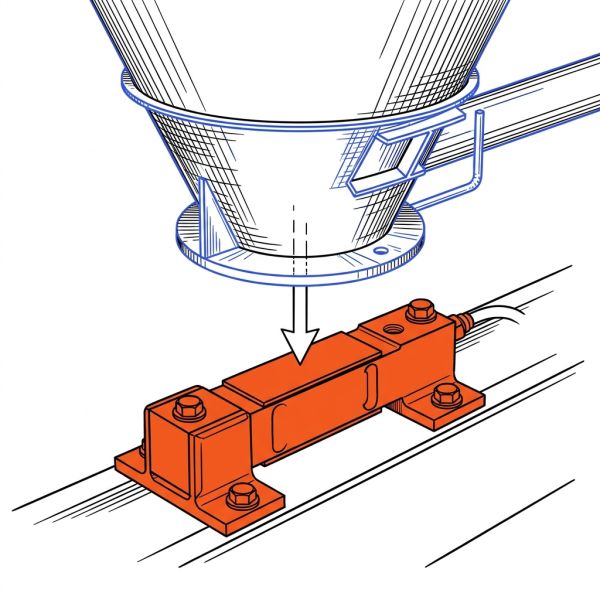

Calibrage balance de centrale à béton

Quels contrôles qualité minimum mettre en place sur site ?

Chaque gâchée doit pouvoir être retracée en cas de litige. Le contrôle qualité minimal repose sur quatre mesures et une traçabilité systématique.
Contrôle Fréquence Preuve à archiver
Consistance / affaissement (cône d'Abrams) Première gâchée + toutes les X gâchées selon plan qualité Fiche de mesure datée et signée
Pesées réelles vs recette (granulats, ciment, eau, adjuvants) Chaque gâchée (extrait PLC) Ticket de production ou export PLC
Humidité des granulats Quotidien avant production Valeur notée dans registre journalier
Temps de malaxage Chaque gâchée (contrôle automate) Paramètre enregistré par le PLC
Contrôle des balances (zéro) Chaque prise de poste Mention dans registre d'exploitation
Contrôle visuel eaux de lavage / décantation Quotidien Note dans registre environnement
Vérification arrêts d'urgence Hebdomadaire Registre sécurité
Étalonnage balances avec masses étalons Mensuel ou après transport/choc PV d'étalonnage signé
Un ajout d'eau sur béton déjà malaxé fausse la traçabilité et altère la résistance : cette pratique doit être formellement interdite par note de poste.

Quel plan de maintenance préventive évite les arrêts non planifiés ?

La plupart des pannes d'une centrale à béton mobile sont prévisibles. Un plan structuré par fréquence réduit les arrêts de production à moins de 2 % du temps.

Checklist maintenance
Quotidien
â ContrĂ´le visuel : bruits anormaux, vibrations, surchauffe des moteurs et rĂ©ducteurs.
â Lubrification des roulements, poulies et points de graissage identifiĂ©s.
â Nettoyage malaxeur, goulottes et points de transfert avant durcissement des rĂ©sidus.
â VĂ©rification des capteurs et lectures PLC (alarmes, codes dĂ©fauts).
â Test arrĂŞts d'urgence.

Hebdomadaire
â Tension et alignement des bandes convoyeuses vĂ©rifiĂ©s.
â Resserrage des boulonneries soumises aux vibrations (portes trĂ©mies, roulements).
â Nettoyage des boĂ®tiers de commande (poussière = surchauffe).
â VĂ©rification des joints et couvercles anti-poussière.

Mensuel
â Étalonnage complet des cellules de charge et balances.
â ContrĂ´le de l'usure des pales et revĂŞtements du malaxeur.
â Inspection des flexibles hydrauliques et raccords pneumatiques.
â ContrĂ´le du filtre de silo (nettoyage ou remplacement si colmatĂ©).
â Mise Ă  jour du registre de maintenance.

Points critiques à surveiller en priorité : cellules de charge (dérive = non-conformité béton), bandes convoyeuses (désalignement = arrêt), filtre silo (colmatage = surpression et émissions), paliers du malaxeur (défaillance = arrêt production).

Comment cadrer la sécurité des personnes et des flux ?

Une centrale à béton mobile crée une zone à risques multiples : engins, électricité, produits chimiques (adjuvants, ciment alcalin), coactivité. Le plan de circulation et les consignes de consignation doivent être affichés dès J1.

Checklist sécurité
â Plan de circulation affichĂ© Ă  l'entrĂ©e du site : voies PL, voies piĂ©tons, zone interdite centrale.
â Vitesse limitĂ©e Ă  10 km/h dans la zone centrale (signalisation physique).
â ProcĂ©dure de consignation LOTO (Lockout-Tagout) formalisĂ©e et affichĂ©e pour chaque intervention de maintenance.
â ArrĂŞts d'urgence balisĂ©s, accessibles et testĂ©s quotidiennement.
â EPI obligatoires dĂ©finis pour chaque poste : casque, chaussures de sĂ©curitĂ©, gants (contact ciment), lunettes (remplissage adjuvants).
â CoactivitĂ© avec autres entreprises du chantier encadrĂ©e par plan de prĂ©vention.
â Fiche de donnĂ©es de sĂ©curitĂ© (FDS) des adjuvants et du ciment disponibles et consultables.
â Registre des habilitations Ă©lectriques Ă  jour pour toute intervention sur les armoires.
â Consignes affichĂ©es au poste opĂ©rateur : interdiction d'accès au malaxeur en marche, procĂ©dure de blocage trĂ©mies.

FAQ

Quelle surface prévoir pour une centrale mobile sur chantier ?

L'emprise minimale de la centrale elle-même se situe entre 100 et 500 m² selon le type d'unité (compacte, tambour ou centrale mobile multi-modules). Cette surface s'entend hors stockage des granulats et hors flux de circulation des camions, qui viennent s'ajouter selon le volume de production journalier.

En combien de temps une centrale mobile est-elle opérationnelle ?

Une centrale mobile multi-modules nécessite généralement 1 à 3 jours de montage et de raccordements. Un modèle compact ou tambour peut être opérationnel en 1 à 3 heures selon les modèles. Dans les deux cas, il faut ajouter le temps de calibrage des balances et d'essai de production avant la première gâchée conforme.

Quand refaire le calibrage des balances après installation ?

Le calibrage des balances doit être refait après chaque transport et montage, car les vibrations du transport dérèglent les cellules de charge. Il doit également être refait après tout choc mécanique et de façon planifiée chaque mois. Un calibrage non réalisé est la cause la plus fréquente de dosage hors tolérance.

Quelle est la différence entre régime Déclaration et Enregistrement ICPE 2518 ?

Le régime dépend de la capacité de malaxage de l'unité. Pour une capacité ≤ 3 m³, l'installation relève du régime Déclaration avec application de l'arrêté cadre du 26/11/2011. Pour une capacité > 3 m³, elle relève du régime Enregistrement avec application de l'arrêté cadre du 08/08/2011. À confirmer selon votre configuration et les textes en vigueur au moment de l'exploitation.

Comment gérer les eaux de lavage du malaxeur sur chantier ?

Les eaux de lavage sont alcalines (pH du béton frais proche de 12) et ne doivent jamais être rejetées directement dans le sol, un fossé ou un cours d'eau. Un bassin de décantation permet de séparer les matières en suspension avant recyclage partiel ou évacuation en filière adaptée. Sur chantier temporaire, un bassin mobile ou une fosse étanche avec pompe de reprise constitue le minimum opérationnel.

Peut-on ajouter de l'eau dans le malaxeur après le mélange ?

Non. Tout ajout d'eau après la fin du malaxage est interdit. Cette pratique modifie le rapport eau/ciment, dégrade la résistance du béton et fausse la traçabilité de la gâchée. La correction de la quantité d'eau s'effectue en amont, par la mesure de l'humidité des granulats et l'ajustement de la recette dans le PLC avant le démarrage du cycle.

Quels documents demander au fournisseur avant la première mise en service ?

Il faut exiger : le manuel d'exploitation et de maintenance, les schémas électriques et pneumatiques, les certificats d'étalonnage des balances, la liste des pièces de rechange courantes recommandées par le fabricant, le programme de formation opérateurs et les coordonnées du SAV avec engagements de délai d'intervention.
HelloproDécouvrez d'autres guides expert
h
Comment ouvrir un service de béton à la demande sur un dépôt de matériaux ?
h
Comment choisir le bon emplacement pour lancer un point de retrait béton en libre-service ?
h
Combien coûte un distributeur automatique de béton ?
h
Drive béton 24/7 : comment ça marche ?
h
Comment lancer un service de distribution de béton 24/7 sans dégrader la qualité ni la traçabilité ?
h
Comment entretenir un distributeur automatique de béton ?
h
Comment réduire les pertes de matières d'un distributeur de béton sans dégrader la qualité ?
h
Installation d’un distributeur automatique de béton : autorisations et contraintes de site
Demandez conseil Ă  nos vendeurs.
1 minute pour décrire votre besoin. 24h pour obtenir des devis compétitifs.
Faire une demande groupée (1min)
Sélectionnez votre structure si elle s’affiche :
Ma structure n’est pas dans la liste
