Comment choisir le bon emplacement pour lancer un point de retrait béton en libre-service ?

Dans quel secteur d'activité exercez-vous ? * Vous devez sélectionner une réponse avant de valider

Obtenir des devis
Temps de lecture estimé : 10min
💡 L'essentiel à retenir :
  • Un point de retrait béton en libre-service produit du béton prêt à l'emploi à la demande, via un automate, en 3 à 5 minutes selon le volume et la recette.
  • Les volumes minimaux observés varient selon les sites : 100 L ou 150 L par commande ; le plafond courant par retrait se situe autour de 1 000 L, ces seuils variant selon les équipements et opérateurs.
  • Le béton frais doit être mis en œuvre dans un délai d'environ 1h30 après production, ce qui fixe le rayon de chalandise réel : préparer le chantier avant de se déplacer est indispensable.
  • L'accessibilité des véhicules clients (bennes, remorques, camions jusqu'à des tonnages élevés selon les sites) et la gestion des flux conditionnent directement la viabilité opérationnelle.
  • La surface nécessaire regroupe plusieurs zones distinctes : stockage granulats, silo ciment, zone de chargement, stationnement, zone de lavage et drainage ; une emprise de l'ordre de 100 à 150 m² est citée pour des configurations modulaires compactes, mais ce chiffre varie selon les équipements choisis.
  • Un distributeur automatique de béton avec alimentation mécanisée en liants hydrauliques relève de la rubrique ICPE 2518 : régime Déclaration si la capacité de malaxage est ≤ 3 m³, régime Enregistrement si > 3 m³. À valider en préfecture/DREAL.
  • Une autorisation d'urbanisme (déclaration préalable ou permis de construire selon les ouvrages) est à vérifier en mairie, en tenant compte du silo, du convoyeur et de la dalle.
  • Les seuils, volumes, horaires et recettes disponibles varient selon les opérateurs, les équipements et les territoires : aucun chiffre ne vaut universellement.
Estimer votre distributeur automatique de béton
Installer un point de retrait béton en libre-service transforme un dépôt de matériaux en centre de production à la demande. Ce modèle repose sur un distributeur automatique de béton capable de délivrer du béton prêt à l’emploi en quelques minutes, directement accessible aux professionnels du BTP et aux particuliers. La mise en place d’un drive béton 24/7 implique des choix structurants : dimensionnement des volumes, organisation des flux véhicules, contraintes foncières, conformité réglementaire et configuration des équipements.
distributeur centrale béton

Comment fonctionne un point de retrait béton en libre-service ?

Un point de retrait béton en libre-service permet à un artisan, une entreprise de VRD ou un porteur de projet de retirer du béton frais sans réservation préalable. L'utilisateur se positionne avec son véhicule sous la trémie de chargement, sélectionne une recette sur la borne tactile, choisit son volume, règle par carte bancaire ou badge professionnel, puis le système déclenche automatiquement le dosage, le malaxage et le déversement. Le cycle complet — de la commande au chargement — dure environ 3 à 5 minutes selon le volume retenu et les manœuvres.

L'offre produit varie selon le distributeur automatique de béton choisi : béton standard, béton fibré acier ou polypropylène, béton accéléré pour températures froides (plage souvent citée : 4 à 9 °C), béton retardé pour températures élevées (25 à 35 °C), mortier, chape anhydrite ou ciment. Les dosages proposés correspondent souvent à 250, 300 ou 350 kg de ciment par m³, selon les recettes enregistrées par l'exploitant. Ces paramètres restent spécifiques à chaque site.

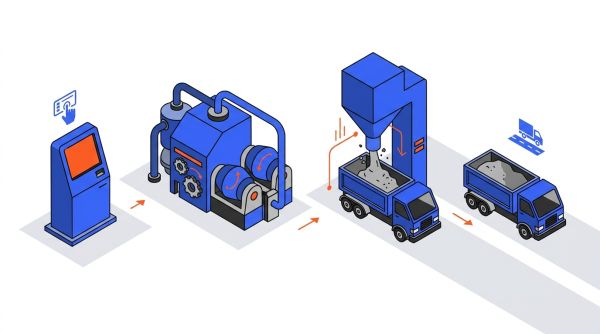

Schéma fonctionnement drive béton

Contraintes d'usage influencant le choix du site

La contrainte principale du béton frais est sa durée pratique d'utilisation : environ 1h30 après production, selon les conditions météorologiques. Par temps chaud, cette fenêtre se réduit ; un adjuvant retardateur peut la prolonger à 2 à 4 heures selon les formules disponibles. Cette limite physique impose que le chantier se trouve à une distance compatible avec le trajet en charge, déduction faite du temps de chargement et de déchargement.

Un retrait pour un chantier situé à plus de 30 à 45 minutes du point de retrait devient risqué sans retardateur, même si la distance kilométrique semble faible. L'emplacement d'un drive béton doit donc être pensé en temps de trajet réel, pas en kilomètres à vol d'oiseau.

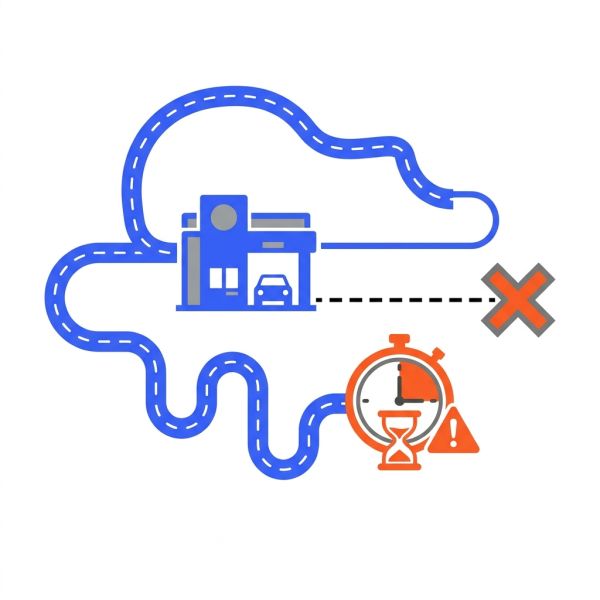

Zone isochrone drive béton

Comment dimensionner la zone de chalandise d’un distributeur béton libre-service ?

La zone de chalandise d'un distributeur automatique de béton ne se raisonne pas en rayon géographique fixe mais en temps de trajet sous contrainte béton frais. En pratique, la demande exploitable se concentre dans un périmètre où un artisan peut charger et atteindre son chantier dans la fenêtre de mise en œuvre disponible.
Pour estimer la demande locale, cinq sources de données sont utiles :
  • Comptage terrain du trafic sur les axes principaux à différents créneaux (lundi matin, vendredi soir, samedi matin) pour évaluer la densité d'utilitaires et de bennes.
  • Analyse des permis de construire déposés en mairie sur les 12 à 24 derniers mois dans le périmètre cible.
  • Entretiens directs avec des artisans maçons, entreprises de VRD et paysagistes présents dans la zone.
  • Cartographie des zones d'activité et des zones pavillonnaires en développement (source : cadastre, données INSEE, plan local d'urbanisme).
  • Identification des concurrents : centrales BPE existantes avec service au départ, négoces proposant des retrait béton, autres drives béton dans un rayon de 20 à 30 km.

Analyser la concurrence locale et les alternatives disponibles

Un drive béton ne concurrence pas directement une centrale BPE orientée camion-toupie : les profils clients, les volumes et les processus d'achat sont différents. Le tableau ci-dessous synthétise les arbitrages réels pour un artisan ou un porteur de chantier intermédiaire.
Mode d'approvisionnement Volume typique Délai d'accès Friction pour petits volumes
Drive béton libre-service 100 L à 1 000 L 3–5 min sur site Faible
Centrale BPE (livraison toupie) À partir de 2 à 3 m³ Sur commande, J+1 à J+0 Forte pour petits volumes
Béton mobile (malaxeur sur chantier) À la demande Sur RDV, déplacement du camion Moyenne (logistique)
Big bag / béton en sac négoce Très petits volumes Immédiat si stock Élevée (manutention)
Mode d'approvisionnement : Drive béton libre-service
Volume typique 100 L à 1 000 L
Délai d'accès 3–5 min sur site
Friction pour petits volumes Faible
Mode d'approvisionnement : Centrale BPE (livraison toupie)
Volume typique À partir de 2 à 3 m³
Délai d'accès Sur commande, J+1 à J+0
Friction pour petits volumes Forte pour petits volumes
Mode d'approvisionnement : Béton mobile (malaxeur sur chantier)
Volume typique À la demande
Délai d'accès Sur RDV, déplacement du camion
Friction pour petits volumes Moyenne (logistique)
Mode d'approvisionnement : Big bag / béton en sac négoce
Volume typique Très petits volumes
Délai d'accès Immédiat si stock
Friction pour petits volumes Élevée (manutention)

Comment optimiser l’accès et la circulation d’un drive béton ?

L'accessibilité physique du site est un critère décisif, fréquemment sous-estimé. Un site dont le béton est produit en 4 minutes mais dont l'accès génère des queues ou des blocages perd rapidement sa valeur opérationnelle.

Checklist des points d'accès à valider :
  • L'entrée et la sortie du site permettent une circulation à sens unique sans croisement véhicules.
  • Le rayon de giration disponible est compatible avec les véhicules clients : camionnette avec remorque étanche, benne légère, et selon le site, camions jusqu'à 19 t ou plus ; vérifier la portance de la voirie d'accès.
  • La hauteur libre de passage est suffisante pour les bennes hautes et les camions en charge.
  • La pente de la plateforme est nulle ou inférieure à 2 %, pour éviter le déversement lors du chargement.
  • Une zone d'attente distincte est prévue pour au moins 2 à 3 véhicules sans bloquer la voie publique.
  • L'accès des piétons est physiquement séparé de la zone de circulation des engins.
  • Les livraisons d'approvisionnement (silo ciment, granulats) disposent d'un accès dédié ou d'un créneau horaire décalé.

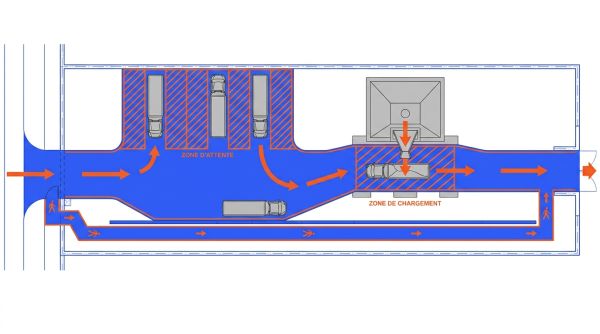

Plan circulation drive béton

Organiser les flux pour absorber les pics sans dégrader le service

Les pics de fréquentation d'un drive béton suivent une logique prévisible : samedi matin entre 7h et 10h, fins de journée en semaine pendant la saison de terrassement (mars à octobre), et veilles de ponts. Un site qui n'anticipe pas ces créneaux génère des files débordant sur la voie publique, avec des risques de conflits réglementaires et de perte de clients.
Les leviers d'organisation physique à prévoir dès la conception comprennent : une zone de file d'attente tracée au sol, une signalétique directionnelle visible depuis la route, une séparation physique entre la zone de manœuvre sous trémie et la zone d'attente, et un interphone ou affichage d'assistance pour les pannes ou erreurs de commande.

Quelles contraintes foncières pour un distributeur automatique béton ?

La surface nécessaire ne se résume pas à l'emprise de la machine. Elle agrège plusieurs zones distinctes, chacune avec ses propres exigences de sol et de raccordements.

Zones fonctionnelles à prévoir sur site :
  • Stockage des granulats (sable et gravillons) : cases délimitées, sol dur, accès engin de rechargement.
  • Silo ciment : fondation spécifique, hauteur potentiellement significative (impact sur autorisation d'urbanisme).
  • Zone de chargement : sol imperméabilisé, pente vers collecte des eaux, dégagement latéral compatible avec les véhicules.
  • Stationnement d'attente : capacité pour 2 à 3 véhicules simultanés, sol stable.
  • Zone de lavage et nettoyage : imperméabilisée, reliée à un système de décantation.
  • Bac de décantation / traitement des eaux de lavage : obligatoire pour éviter tout rejet non maîtrisé.
Les utilités à raccorder comprennent une alimentation électrique triphasée (puissance à dimensionner selon équipement) et une arrivée d'eau avec pression adaptée. Ces deux points conditionnent directement le coût du génie civil et le délai de mise en service.

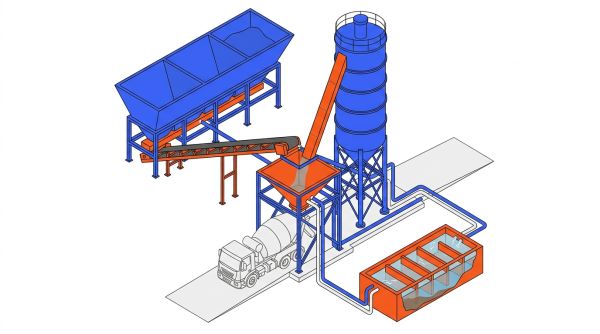

Composants d'un drive béton

Traitement des eaux de lavage, rejets et nuisances

Les prescriptions ICPE imposent de collecter et traiter les eaux chargées issues du lavage du malaxeur, de la trémie et des zones de circulation. Certains équipements intègrent un bac de décantation avec réinjection des eaux de lavage dans le circuit de fabrication, limitant ainsi les rejets extérieurs. Un traitement du pH peut être requis selon la configuration et le régime ICPE applicable.
Les autres nuisances à anticiper sont les poussières lors des transferts de ciment (capotage des vis de transport, filtre sur les évents du silo) et le bruit des équipements. Des horaires d'exploitation compatibles avec le voisinage doivent être définis en amont, surtout si le site fonctionne en plage étendue ou 24h/24.

Quelles règles d’urbanisme pour un distributeur béton libre-service ?

Un projet de point de retrait béton engage deux démarches distinctes à conduire en parallèle : le volet ICPE auprès de la préfecture/DREAL et le volet urbanisme auprès de la mairie. L'oubli de l'un des deux volets expose à une mise en demeure, un arrêt d'exploitation ou une procédure de régularisation.

Volet ICPE 2518 :
  • Si la capacité de malaxage de l'équipement est ≤ 3 m³ : régime Déclaration — dépôt d'un dossier Cerfa, plans de situation et de masse, notice descriptive, obtention d'un récépissé.
  • Si la capacité de malaxage est > 3 m³ : régime Enregistrement — dossier plus complet, consultation du public, arrêté préfectoral avant mise en service.
Le critère déterminant est la capacité de malaxage déclarée, et non le volume de béton vendu annuellement. La DREAL est l'interlocuteur technique ; la préfecture gère l'instruction administrative.

Volet urbanisme :
La nature des ouvrages (silo, convoyeur, dalle, local technique, clôture) détermine si une déclaration préalable ou un permis de construire est requis. L'emprise au sol de l'ensemble — silo compris, ainsi que la projection du convoyeur selon certains services instructeurs — peut faire basculer le dossier d'une DP vers un PC. Il est conseillé de présenter le projet complet à la mairie dès la phase d'avant-projet pour obtenir une confirmation sur le type d'autorisation requis. La compatibilité avec le zonage PLU (zone artisanale, d'activité, agricole) doit être vérifiée avant toute signature de bail.
Démarches ICPE drive béton

Comment organiser l’exploitation d’un drive béton au quotidien ?

  • Horaires : Les drives béton fonctionnent sur des amplitudes variables selon les équipements et les contraintes locales. Certains sites opèrent en 7j/7 avec accès libre 24h/24 ; d'autres appliquent des plages d'ouverture étendues (par exemple 7h–18h en semaine, 7h–17h le samedi). Un accès nocturne nécessite un éclairage adapté, une signalétique renforcée et une évaluation de l'acceptabilité par le voisinage.
  • Maintenance et approvisionnement : Un entretien quotidien d'environ 30 minutes est cité pour des équipements intégrant le lavage automatique. Le rechargement du silo ciment et des cases granulats mobilise des livraisons par poids lourds à planifier, avec des accès dédiés ou des plages horaires décalées.
  • Paiement et parcours client : Les modalités varient selon les installations — carte bancaire à la borne, badge RFID pour les comptes professionnels avec facturation mensuelle, QR code ou ticket pour déclencher la production. Pour les artisans réguliers, le badge professionnel simplifie la gestion administrative. La traçabilité des retraits (lot, recette, volume) facilite la justification de conformité vis-à-vis de la norme NF EN 206.

Quel positionnement commercial pour un distributeur automatique béton ?

  • Site adossé à un négoce matériaux : Ce modèle tire parti d'un foncier déjà maîtrisé, d'une clientèle artisanale existante et d'une logistique d'approvisionnement mutualisée. Le drive béton élargit l'offre du négoce en capturant des besoins non couverts (petits volumes urgents, horaires étendus) et génère des ventes croisées sur les consommables chantier.
  • Site autonome : Ce modèle maximise la visibilité sur un axe à fort trafic d'utilitaires et répond à une zone blanche non couverte par un négoce ou une centrale. La sécurité anti-vandalisme, la robustesse des équipements et la gestion à distance sont des priorités renforcées.

Repères produit

Les dosages proposés — à titre d'exemples courants : 250, 300 ou 350 kg de ciment par m³ — correspondent à des usages distincts (béton de propreté, béton structurel, béton routier). Proposer plusieurs recettes adaptées à la demande locale (fondations, dallages, VRD) renforce l'attractivité du site. La conformité NF EN 206 et la traçabilité des lots constituent un argument de différenciation pour les clients professionnels soumis à des obligations de résultats.

Quels KPI suivre pour un distributeur béton libre-service ?

Avant de signer un bail ou d'engager du génie civil, une phase de pré-validation terrain de 10 à 14 jours apporte des éléments factuels pour éclairer la décision et assurer la rentabilité du distributeur automatique de béton.

Indicateurs à suivre en phase de test :
  • Trafic utile : comptage des véhicules utilitaires et des bennes sur le site ou les axes adjacents, aux créneaux 7h–9h, 11h–13h et 16h–18h en semaine, et 7h–10h le samedi.
  • Permis de construire : analyse des dépôts en mairie sur 18 à 24 mois dans un rayon de 15 à 20 km.
  • Entretiens artisans : 10 à 15 entretiens courts avec maçons, paysagistes et entreprises VRD pour qualifier le mode d'approvisionnement actuel et l'intérêt pour un retrait béton.
  • Observation de la concurrence : fréquentation visible des négoces et centrales locales sur les mêmes créneaux.
  • Taux de conversion estimé : rapport entre le trafic utile potentiel et le nombre de passages qui pourraient générer un retrait.

FAQ

Quels sont les volumes minimaux et maximaux typiques d'un drive béton ?

Les volumes minimaux observés varient selon les sites et les équipements : 100 L ou 150 L par commande sont les seuils les plus fréquemment cités, soit environ deux brouettes pour 100 L. Le plafond courant par retrait se situe autour de 1 000 L. Pour des besoins supérieurs, plusieurs rotations successives restent possibles. Ces valeurs varient selon les opérateurs et les territoires.

Quel est le délai de mise en œuvre du béton après retrait ?

Le béton frais retiré doit être mis en œuvre dans un délai d'environ 1h30 après sa production pour conserver ses propriétés mécaniques. Ce délai dépend de la température extérieure et de la formule retenue. L'option béton retardé — disponible sur certains sites — peut prolonger l'ouvrabilité jusqu'à 2 à 4 heures selon les adjuvants utilisés.

Quelle réglementation ICPE s'applique à un distributeur automatique de béton ?

Un distributeur automatique avec alimentation mécanisée en liants hydrauliques relève de la rubrique ICPE 2518. Le critère déterminant est la capacité de malaxage : régime Déclaration si elle est ≤ 3 m³, régime Enregistrement si > 3 m³. Il est nécessaire de contacter la préfecture ou la DREAL du département concerné pour confirmer le classement et les prescriptions applicables.

Faut-il un permis de construire pour installer un drive béton ?

L'autorisation d'urbanisme dépend de la nature et du dimensionnement des ouvrages créés : silo, convoyeur, dalle, local technique. Selon la configuration, une déclaration préalable peut suffire ou un permis de construire peut être requis, notamment si la projection du silo et du convoyeur dépasse certains seuils d'emprise au sol. La confirmation doit être demandée auprès du service urbanisme de la mairie concernée, avant toute signature de bail.

Quels véhicules peuvent utiliser un point de retrait béton ?

Les véhicules compatibles les plus courants sont les camionnettes avec benne ou remorque étanche, les camions-benne et, selon les sites, les camions malaxeurs avec goulotte ou tapis. Certaines installations acceptent des tonnages plus élevés (jusqu'à 19 t ou davantage selon les configurations). La compatibilité dépend du gabarit de la trémie, de la hauteur libre sur site et des règles d'accès définies par l'exploitant.

Peut-on implanter un drive béton sur un terrain agricole ou naturel ?

Un terrain classé en zone agricole ou naturelle au PLU est généralement incompatible avec une installation de type ICPE à vocation commerciale. Il est nécessaire de vérifier le zonage en mairie avant toute démarche. Des zones artisanales, industrielles légères ou d'activité économique sont les zonages les plus adaptés à ce type de projet.
Demandez conseil à nos vendeurs.
1 minute pour décrire votre besoin. 24h pour obtenir des devis compétitifs.
Faire une demande groupée (1min)
Sélectionnez votre structure si elle s’affiche :
Ma structure n’est pas dans la liste
