Après audit DREAL, assureur ou bureau de contrôle : par où commencer pour sécuriser la rétention des eaux d’incendie ?

Où souhaitez-vous installer la barrière de rétention d'eau ? * Vous devez sélectionner une réponse avant de valider

Recevoir mes devis gratuits
Déjà 8 500 acheteurs ont trouvé leur fournisseur ce mois-ci
Temps de lecture estimé : 13min
đź’ˇ Ce qu'il faut retenir :
  • La responsabilitĂ© de confiner les eaux d'extinction incendie repose entièrement sur l'exploitant ICPE. Un constat d'audit DREAL, assureur ou bureau de contrĂ´le n'est pas une fin en soi : c'est le point de dĂ©part d'une feuille de route structurĂ©e.
  • Dès la sortie d'audit (0 Ă  30 jours), trois actions s'imposent sans attendre : vĂ©rifier la manĹ“uvrabilitĂ© des vannes et obturateurs existants, cartographier le cheminement rĂ©el des eaux sur le site, et activer des mesures provisoires de confinement documentĂ©es.
  • Le dimensionnement du volume Ă  retenir repose sur la mĂ©thodologie des guides CNPP D9 (besoin en eau pour l'extinction) et D9A (volume de rĂ©tention). Le D9A cumule quatre postes : eaux d'extinction externes, eaux de systèmes internes (sprinklers, RIA), apports pluviaux (10 L/m² en mĂ©thode simplifiĂ©e) et liquides prĂ©sents susceptibles de se dĂ©verser.
  • Le volume gĂ©omĂ©trique d'un bassin ou d'un rĂ©seau ne correspond jamais au volume utile rĂ©el. Les pertes liĂ©es aux pentes, encombrements, gardes libres et zones mortes rĂ©duisent systĂ©matiquement la capacitĂ© effective.
  • Le choix d'architecture de confinement (rĂ©tention dans le bâtiment, bassin dĂ©diĂ©, solution mixte, obturateurs, barrières) dĂ©pend de la nature des produits, de la topographie et des contraintes d'exploitation, et non d'une solution universelle.
  • Un dispositif conforme sur le papier mais non manĹ“uvrable de nuit, sous fumĂ©es ou sans alimentation Ă©lectrique ne satisfera ni la DREAL ni l'assureur. La sĂ©curitĂ© positive (fermeture automatique sans Ă©nergie) et les essais tracĂ©s sont des attendus incontournables.
  • Le dossier de preuves Ă  tenir Ă  jour comprend la note de calcul D9A, les plans de rĂ©seaux gĂ©orĂ©fĂ©rencĂ©s, le registre d'essais fonctionnels, le POI actualisĂ© et les PV de maintenance. Ce dossier est opposable lors de toute inspection.
Estimer le prix de votre système de rétention
Un contrĂ´le DREAL, une visite d'assureur ou une inspection d'un bureau de contrĂ´le dĂ©bouche souvent sur le mĂŞme constat : le dispositif de rĂ©tention des eaux d'extinction incendie est insuffisant, incomplet ou inexploitable. Pour l'exploitant d'une installation classĂ©e ICPE, les enjeux sont directs. Environnementalement, un rejet non maĂ®trisĂ© des eaux d'extinction pollue sols, nappes phrĂ©atiques et cours d'eau avec des hydrocarbures, mĂ©taux lourds, solvants et rĂ©sidus de mousses. Juridiquement, la responsabilitĂ© civile, pĂ©nale et administrative de l'exploitant est engagĂ©e au titre du Code de l'environnement. En termes d'assurance, un dispositif non conforme ouvre la voie Ă  une dĂ©chĂ©ance de garantie ou Ă  une surprime. Ce guide propose une feuille de route priorisĂ©e en trois horizons temporels : 0 Ă  30 jours, 30 Ă  90 jours, 3 Ă  12 mois pour passer d'un Ă©cart d'audit Ă  un système de confinement dimensionnĂ©, documentĂ© et opĂ©rationnel.

Quelles informations rassembler dès la sortie d'audit DREAL ?

Avant de lancer le moindre chantier, l'exploitant doit consolider un dossier de données techniques qui servira de base à l'étude de dimensionnement et aux échanges avec le bureau d'études, la DREAL et l'assureur. Partir sans ce socle rallonge systématiquement les délais et multiplie les allers-retours.

Les pièces suivantes reviennent dans presque tous les dossiers d'audit. Leur absence retarde l'étude et fragilise la position de l'exploitant :
  • Le plan de masse du site Ă  jour, avec cotes altimètriques, est la base du calcul de drainage et de la localisation des zones Ă  risque.
  • Le plan des rĂ©seaux d'eaux pluviales (EP), d'eaux usĂ©es (EU) et de process, avec localisation des regards, avaloirs, sĂ©parateurs, exutoires et points de sectionnement existants, permet d'identifier le « fil de l'eau ».
  • Les plans du système d'extinction fixe (sprinklers, dĂ©luge, RIA) avec dĂ©bits et durĂ©es de fonctionnement entrent directement dans le calcul D9A.
  • L'inventaire des stockages de liquides inflammables (H224/H225/H226), dĂ©chets liquides (HP3) et autres produits susceptibles de se dĂ©verser, avec les volumes par zone, est requis pour estimer le poste « liquides libĂ©rĂ©s ».
  • Le Plan d'OpĂ©ration Interne (POI) en vigueur, ou son absence Ă  constater, conditionne l'organisation de la rĂ©ponse au sinistre.
  • Les rapports des audits, inspections ou sinistres prĂ©cĂ©dents Ă©vitent de rĂ©instruire des constats dĂ©jĂ  documentĂ©s.
  • Les fiches techniques et PV de maintenance des Ă©quipements de confinement existants (vannes, obturateurs, barrières) permettent d'Ă©valuer ce qui est rĂ©cupĂ©rable.
incendie site seveso
Donnée à collecter Utilité dans l'étude D9A Source interne
Débits sprinkler/déluge et durée de fonctionnement Calcul du poste Vint Plans d'extinction, installateur SSI
Surfaces imperméabilisées drainant vers la zone Calcul du poste Vmétéo Plan masse, relevé topographique
Volumes de liquides inflammables par cellule Calcul du poste Vliquides Registre de stockage, ICPE dossier
Localisation et diamètre des exutoires EP Choix des obturateurs Plan réseau, inspection terrain
Capacité géométrique des ouvrages existants Comparaison volume requis/existant Dossier travaux, mesures terrain
Vous êtes fournisseur de barrière de rétention d'eaux d'incendie ?
Recevez des demandes de devis qualifiées de pros en recherche active.
Des milliers de demandes chaque mois. Zéro prospection à froid.
Recevoir des leads

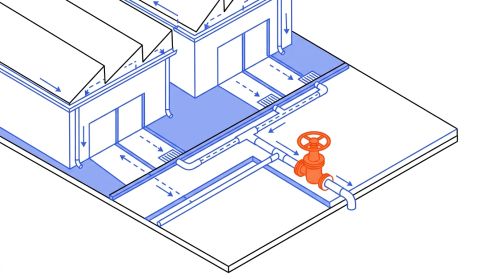

Comment cartographier le fil de l'eau pour éviter les angles morts ?

Comprendre le cheminement réel des eaux sur le site est la condition sine qua non d'un confinement efficace. Une erreur sur un exutoire non répertorié suffit à rendre le dispositif inopérant lors d'un sinistre.
La dĂ©marche consiste Ă  tracer le chemin parcouru par les eaux depuis leur point de production (toiture, sol bâtiment, voirie, quai) jusqu'au milieu naturel ou au rĂ©seau public. Ce tracĂ© doit intĂ©grer les pentes, les points bas, les interconnexions entre rĂ©seaux EP et EU, les by-pass existants, les regards de branchement, et tous les exutoires. Chaque point de sectionnement; vanne, batardeau, obturateur, est positionnĂ© sur ce plan avec sa cote d'altitude, son mode de commande et son Ă©tat de fonctionnement.
Cheminement des eaux ICPE vers l'exutoire
Les plans ne suffisent pas. Les réseaux évoluent, les plans ne sont pas toujours mis à jour, et des connexions non documentées existent sur de nombreux sites industriels. Trois tests simples produisent des preuves opposables lors d'un audit :
  • Le test au colorant : introduire un traceur colorĂ© dans un avaloir ou un regard permet de confirmer le trajet rĂ©el de l'eau jusqu'Ă  l'exutoire et d'identifier des connexions non connues entre rĂ©seaux EP et EU.
  • L'essai de fermeture d'obturation : manĹ“uvrer chaque vanne ou obturateur en conditions rĂ©elles (nuit simulĂ©e, avec EPI, sans Ă©clairage artificiel si nĂ©cessaire) et mesurer le temps de fermeture effective. Un rĂ©sultat acceptable dĂ©pend du dĂ©bit Ă  confiner et du volume du rĂ©seau entre la vanne et l'exutoire.
  • L'inspection des regards : vĂ©rifier visuellement l'Ă©tat de chaque regard, la prĂ©sence de sĂ©diments rĂ©duisant la capacitĂ©, et la bonne isolation des rĂ©seaux.
Chaque test fait l'objet d'un compte rendu daté et signé, intégré immédiatement au registre d'essais. Ce document devient une pièce opposable.

Comment sécuriser un confinement immédiat pendant les travaux ?

L'horizon 0 à 30 jours n'est pas le temps de l'étude ; c'est le temps de la réduction du risque à l'existant. Plusieurs actions ne nécessitent ni budget conséquent ni bureau d'études : elles réduisent le risque de rejet accidentel dès maintenant.
  • Tester et documenter la manĹ“uvrabilitĂ© de chaque vanne ou obturateur existant constitue la première prioritĂ©. Si un organe de sectionnement est grippĂ©, inaccessible ou dĂ©pendant d'une alimentation Ă©lectrique sans secours, cela doit ĂŞtre consignĂ© et compensĂ© immĂ©diatement par une solution provisoire (kit d'obturation gonflable mobile, batardeau temporaire).
  • Étiqueter physiquement chaque vanne, obturateur et regard avec un repère unique correspondant au plan de rĂ©seau permet d'Ă©viter les erreurs de manĹ“uvre en situation de stress. Cet Ă©tiquetage s'accompagne d'une consigne d'urgence affichĂ©e en poste de garde et intĂ©grĂ©e au POI.
  • Former les Ă©quipes d'astreinte Ă  la procĂ©dure de fermeture : qui ferme quoi, dans quel ordre, en combien de temps maximum, avec quelle vĂ©rification visuelle. Un exercice de simulation, mĂŞme partiel, produit une preuve d'engagement opposable Ă  l'assureur.
  • Disposer de kits d'obturation mobile (obturateurs gonflables ou batardeaux souples) en nombre suffisant, positionnĂ©s Ă  moins de 3 minutes des points critiques, complète le dispositif provisoire.
Ces mesures ne remplacent pas l'étude de dimensionnement, mais elles démontrent à la DREAL et à l'assureur que l'exploitant a réagi sans attendre.

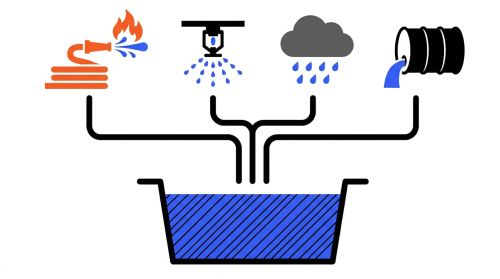

Comment estimer le volume Ă  retenir avec la logique D9/D9A ?

Le guide D9 calcule le besoin en eau pour l'extinction d'un incendie (débit minimal d'intervention, ressources mobilisées). Le guide D9A calcule le volume à confiner après utilisation de ces eaux. Ces deux notions sont complémentaires mais distinctes : la réserve incendie n'est pas le volume de rétention.
La méthode D9A raisonne zone par zone, en retenant le scénario d'incendie le plus contraignant. Le volume total résulte de l'addition de quatre postes :
  • Vext : eaux projetĂ©es par le SDIS et les moyens d'intervention extĂ©rieurs, calculĂ©es Ă  partir du dĂ©bit D9 multipliĂ© par la durĂ©e d'intervention prĂ©visionnelle.
  • Vint : eaux issues des systèmes d'extinction fixes (sprinklers, dĂ©luge, RIA), incluant les eaux de refroidissement des parois et Ă©quipements voisins, calculĂ©es Ă  partir des dĂ©bits nominaux des installations et de la durĂ©e de fonctionnement.
  • VmĂ©tĂ©o : apports pluviaux pendant le sinistre. La mĂ©thode simplifiĂ©e retient 10 L/m² sur l'ensemble des surfaces impermĂ©abilisĂ©es drainant vers la zone concernĂ©e. Omettre ce poste sous-estime le volume requis de 10 Ă  30 % selon la configuration du site.
  • Vliquides : volume des produits stockĂ©s susceptibles de se dĂ©verser. La règle standard retient environ 20 % du volume du plus grand stockage de liquides inflammables de la zone, Ă  ajuster selon l'Étude de Dangers.
Calcul du volume rétention D9A

Distinguer D9 (besoin en eau) et D9A (rétention)

La confusion entre ces deux notions est l'erreur la plus fréquente et la plus coûteuse. Un exploitant qui dimensionne son bassin uniquement à partir du besoin en eau D9 sans y ajouter les liquides présents et la pluie obtient un bassin systématiquement sous-dimensionné. Lors d'un sinistre réel, le débordement survient avant même l'arrivée des pompiers.
À l'inverse, un calcul D9A rigoureux peut révéler que le volume requis est inférieur à ce que l'exploitant craignait, dès lors que le compartimentage par barrières coupe-feu réduit la surface de la zone incendie retenue dans le scénario.

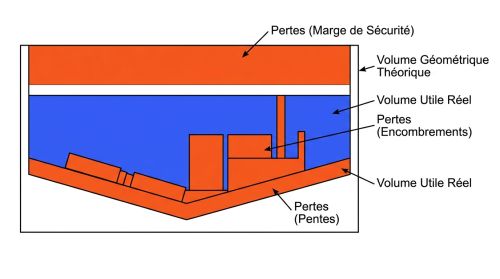

Volume géométrique vs volume utile

La capacité affichée d'un bassin ou d'un réseau de canalisations dépasse toujours sa capacité réelle de rétention. Les écarts proviennent de :
  • La pente de fond de bassin crĂ©e des zones mortes non mobilisables sans pompage.
  • Les encombrements au sol (câbles, tuyaux, Ă©quipements) rĂ©duisent le volume disponible dans une cuvette de rĂ©tention interne.
  • La garde libre imposĂ©e pour Ă©viter le dĂ©bordement en cas d'imprĂ©vus retire une fraction du volume gĂ©omĂ©trique.
  • L'absence d'Ă©tanchĂ©itĂ© prouvĂ©e d'un rĂ©seau interdit de comptabiliser son volume dans le calcul de rĂ©tention sans justification stricte.
  • La vĂ©rification passe par des mesures terrain, des plans batimètriques actualisĂ©s et, pour les bassins enterrĂ©s, un contrĂ´le d'Ă©tanchĂ©itĂ© annuel documentĂ©.
Volume géométrique vs utile du bassin

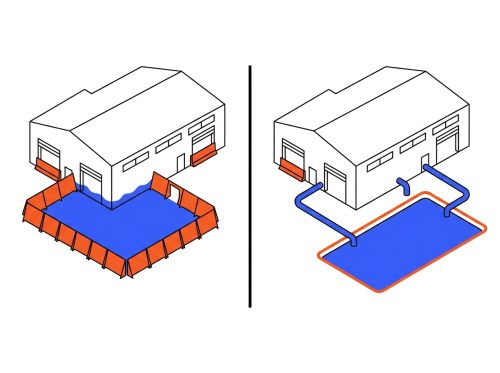

Quelles architectures de rétention choisir ?

Il n'existe pas d'architecture universelle. Le choix résulte de l'analyse croisée du volume requis par le D9A, de la nature des produits stockés, de la topographie du site, des contraintes d'exploitation et des exigences de l'arrêté préfectoral.
  • Un entrepĂ´t logistique 1510 sans liquides inflammables peut recourir Ă  des barrières aux portes et Ă  la fermeture d'avaloirs pour confiner en interne, Ă  condition que le volume du bâtiment suffise.
  • Un quai de dĂ©potage de liquides H225 exige un confinement externe avec bassin dĂ©diĂ© et obturateurs automatiques sur les rĂ©seaux EP aval, car le risque d'explosion de vapeurs interdit le maintien des secours Ă  l'intĂ©rieur.
  • Une zone de stockage de batteries lithium-ion impose une rĂ©tention chimiquement compatible avec les fluorures et lithium libĂ©rĂ©s en cas de runaway, ce qui peut exclure les bassins bĂ©ton non revĂŞtus.
Architecture Avantages Contraintes Cas d'usage typique
Rétention interne au bâtiment Réaction immédiate, faible emprise, isolation des incompatibilités Interdit si produits H224-H226 ou HP3 présents Entrepôt sec 1510, atelier sans liquides dangereux
Bassin dédié externe Adapté aux grands volumes, séparation des flux Emprise foncière, temps de réaction lié à la vitesse d'obturation réseau Sites Seveso, liquides inflammables, déchets HP3
Solution mixte (rétention source + bassin) Gestion des incompatibilités, optimisation du volume global Conception complexe, maintenance de deux niveaux Sites multi-risques, grandes emprises industrielles
Obturateurs et vannes seuls Faible investissement initial, solution réversible Dépend de la capacité du réseau aval, nécessite réseau étanche prouvé Confinement provisoire, site à topographie favorable
Architecture : Rétention interne au bâtiment
Avantages Réaction immédiate, faible emprise, isolation des incompatibilités
Contraintes Interdit si produits H224-H226 ou HP3 présents
Cas d'usage typique EntrepĂ´t sec 1510, atelier sans liquides dangereux
Architecture : Bassin dédié externe
Avantages Adapté aux grands volumes, séparation des flux
Contraintes Emprise foncière, temps de réaction lié à la vitesse d'obturation réseau
Cas d'usage typique Sites Seveso, liquides inflammables, déchets HP3
Architecture : Solution mixte (rétention source + bassin)
Avantages Gestion des incompatibilités, optimisation du volume global
Contraintes Conception complexe, maintenance de deux niveaux
Cas d'usage typique Sites multi-risques, grandes emprises industrielles
Architecture : Obturateurs et vannes seuls
Avantages Faible investissement initial, solution réversible
Contraintes Dépend de la capacité du réseau aval, nécessite réseau étanche prouvé
Cas d'usage typique Confinement provisoire, site Ă  topographie favorable
Architectures de rétention des eaux
Un dispositif conforme sur le papier mais défaillant lors d'un sinistre réel engage la responsabilité de l'exploitant dans les mêmes conditions qu'un dispositif absent. Les questions à se poser avant réception :
  • Le dispositif atteint-il son Ă©tat de sĂ©curitĂ© (fermĂ©) sans Ă©nergie ni action humaine ? C'est le principe de sĂ©curitĂ© positive : un ressort de rappel ou un contrepoids maintient la vanne fermĂ©e par dĂ©faut.
  • Le dĂ©lai de fermeture est-il compatible avec le dĂ©bit Ă  confiner et le volume du rĂ©seau aval ? Un obturateur qui met 15 minutes Ă  fermer sur un rĂ©seau de 50 mÂł laisse s'Ă©chapper une fraction significative des eaux avant confinement.
  • L'alimentation de secours couvre-t-elle au minimum 24 heures d'autonomie pour les systèmes motorisĂ©s ?
  • La commande manuelle de secours est-elle accessible depuis une zone sĂ©curisĂ©e, sans traverser une zone enfumĂ©e ou sous ATEX ?
  • Le système est-il asservi au SSI (Système de SĂ©curitĂ© Incendie) ou Ă  des capteurs de niveau pour un dĂ©clenchement automatique ?

Comment organiser le projet en 0–30 jours, 30–90 jours et 3–12 mois ?

Horizon Actions Livrables Responsable
0 Ă  30 jours
  • Test de manĹ“uvrabilitĂ© de tous les organes de sectionnement,
  • cartographie prĂ©liminaire du fil de l'eau,
  • Ă©tiquetage des vannes et regards,
  • mise en place des kits d'obturation mobile,
  • formation astreinte,
  • exercice de simulation confinement,
  • mise Ă  jour consignes POI
  • PV de tests datĂ©s et signĂ©s,
  • plan de rĂ©seau annotĂ©,
  • consigne d'urgence affichĂ©e,
  • compte rendu d'exercice
HSE site, maintenance
30 Ă  90 jours
  • Lancement de l'Ă©tude D9A complète (collecte donnĂ©es, scĂ©narios, note de calcul),
  • diagnostic d'Ă©tanchĂ©itĂ© du rĂ©seau existant,
  • avant-projet des travaux de mise en conformitĂ©,
  • consultation des entreprises,
  • Ă©changes prĂ©liminaires avec DREAL et SDIS
  • Note de calcul D9A avec hypothèses justifiĂ©es,
  • rapport de diagnostic rĂ©seaux,
  • avant-projet architectures,
  • planning travaux,
  • compte rendu de rĂ©union DREAL
Bureau d'études, HSE, direction
3 Ă  12 mois
  • Travaux de mise en conformitĂ© (bassin, obturateurs, barrières, Ă©tanchĂ©itĂ©),
  • essais de rĂ©ception,
  • mise Ă  jour POI et EDD,
  • intĂ©gration au plan de maintenance,
  • formation complète des Ă©quipes,
  • rĂ©ception formelle avec bureau de contrĂ´le
  • Dossier de rĂ©ception,
  • plans as-built,
  • registre d'essais initiaux,
  • POI mis Ă  jour,
  • EDD rĂ©visĂ©e,
  • PV de rĂ©ception
Maître d'ouvrage, bureau d'études, bureau de contrôle
Horizon : 0 Ă  30 jours
Actions
  • Test de manĹ“uvrabilitĂ© de tous les organes de sectionnement,
  • cartographie prĂ©liminaire du fil de l'eau,
  • Ă©tiquetage des vannes et regards,
  • mise en place des kits d'obturation mobile,
  • formation astreinte,
  • exercice de simulation confinement,
  • mise Ă  jour consignes POI
Livrables
  • PV de tests datĂ©s et signĂ©s,
  • plan de rĂ©seau annotĂ©,
  • consigne d'urgence affichĂ©e,
  • compte rendu d'exercice
Responsable HSE site, maintenance
Horizon : 30 Ă  90 jours
Actions
  • Lancement de l'Ă©tude D9A complète (collecte donnĂ©es, scĂ©narios, note de calcul),
  • diagnostic d'Ă©tanchĂ©itĂ© du rĂ©seau existant,
  • avant-projet des travaux de mise en conformitĂ©,
  • consultation des entreprises,
  • Ă©changes prĂ©liminaires avec DREAL et SDIS
Livrables
  • Note de calcul D9A avec hypothèses justifiĂ©es,
  • rapport de diagnostic rĂ©seaux,
  • avant-projet architectures,
  • planning travaux,
  • compte rendu de rĂ©union DREAL
Responsable Bureau d'études, HSE, direction
Horizon : 3 Ă  12 mois
Actions
  • Travaux de mise en conformitĂ© (bassin, obturateurs, barrières, Ă©tanchĂ©itĂ©),
  • essais de rĂ©ception,
  • mise Ă  jour POI et EDD,
  • intĂ©gration au plan de maintenance,
  • formation complète des Ă©quipes,
  • rĂ©ception formelle avec bureau de contrĂ´le
Livrables
  • Dossier de rĂ©ception,
  • plans as-built,
  • registre d'essais initiaux,
  • POI mis Ă  jour,
  • EDD rĂ©visĂ©e,
  • PV de rĂ©ception
Responsable Maître d'ouvrage, bureau d'études, bureau de contrôle
Une étude D9A complète comprend au minimum les éléments suivants :
  • La note de calcul dĂ©taillant les donnĂ©es d'entrĂ©e (dĂ©bits D9, dĂ©bits sprinkler, surfaces, volumes stockĂ©s, pluviomĂ©trie retenue), les hypothèses et leur justification, et le volume total requis par zone et par scĂ©nario.
  • Les plans de confinement gĂ©orĂ©fĂ©rencĂ©s indiquant les zones de risque, les surfaces contributives, les cheminements d'eau, les dispositifs de sectionnement et leur mode de dĂ©clenchement.
  • Le schĂ©ma des rĂ©seaux EP/EU avec positionnement de tous les organes de sectionnement et leurs cotes altimètriques.
  • Les scĂ©narios d'incendie retenus et leur justification, en lien avec l'Étude de Dangers.
  • La vĂ©rification de la compatibilitĂ© chimique des matĂ©riaux du bassin et des Ă©quipements avec les effluents Ă  confiner.
  • Les protocoles d'essais de rĂ©ception et de maintenance pĂ©riodique.

Comment préparer le dossier de preuves pour DREAL et assureur ?

Un dossier de preuves structuré permet de répondre à toute inspection en moins de 30 minutes. Sa tenue à jour est en elle-même un critère d'appréciation de la maturité HSE du site.
Le registre d'essais fonctionnels trace chaque test réalisé sur les vannes, obturateurs, barrières et alimentations de secours : date, opérateur, résultat, observations, signature. Les fréquences standards sont : essai fonctionnel complet des vannes tous les 6 mois, vérification de l'alimentation de secours tous les 3 mois, contrôle d'étanchéité du bassin annuel.
  • Les PV de maintenance et de conformitĂ© des Ă©quipements (vannes, obturateurs, barrières, bassins) constituent la preuve que le matĂ©riel est maintenu en condition opĂ©rationnelle.
  • Les plans de rĂ©seaux et de confinement Ă  jour (version datĂ©e correspondant Ă  l'Ă©tat rĂ©el du site), incluant toute modification apportĂ©e depuis la dernière version.
  • Les consignes d'urgence affichĂ©es et tracĂ©es, avec preuve de diffusion aux Ă©quipes concernĂ©es.
  • Les comptes rendus d'exercices de confinement, avec date, participants, scĂ©nario simulĂ© et points d'amĂ©lioration identifiĂ©s.
  • L'attestation de conformitĂ© des matĂ©riels soumis Ă  rĂ©fĂ©rentiels assureur (FM Global, TĂśV/LGA le cas Ă©chĂ©ant) lorsque l'assureur l'exige contractuellement.

À valider avec DREAL/assureur : Les prescriptions exactes de votre arrêté préfectoral (fréquence des essais, nature des documents à tenir, seuils de déclenchement du POI), les référentiels que votre assureur reconnaît pour les matériels de confinement (FM Global, LGA/TÜV ou autre), et les modalités de coordination avec le SDIS local pour les exercices POI. Ces points varient selon le site, le département et le contrat d'assurance.

Comment gérer les eaux confinées après sinistre ?

Le confinement est une étape temporaire. Le bassin plein représente un stock de déchets dangereux qui doit être géré dans un délai contraint, avant saturation ou dégradation des équipements.
La première action après confinement est le prélèvement d'échantillons pour analyse de la charge polluante : hydrocarbures, métaux lourds, pH, COT, et toute substance spécifique aux produits stockés sur le site. Ces analyses conditionnent le choix de la filière de traitement.

Le pompage des eaux confinées suppose un accès pour les véhicules d'autopompage (poids pouvant dépasser 30 tonnes), des points de connexion aux dimensions standards, et si possible une relation contractuelle préalable avec un prestataire agréé disponible 24h/24. L'évacuation vers une filière de traitement agréée s'accompagne de Bordereaux de Suivi des Déchets (BSD) obligatoires pour toute élimination de déchets dangereux. L'exploitant conserve ces bordereaux comme pièces de traçabilité.

La remise en service du dispositif de confinement après un sinistre nécessite un contrôle d'étanchéité, un essai fonctionnel des organes de sectionnement et une mise à jour du registre avant remise en exploitation normale.

FAQ

La méthode D9A est-elle obligatoire pour tous les sites ICPE ?

Le guide D9A est un référentiel technique de méthode, non un texte réglementaire en lui-même. Cependant, la DREAL, les bureaux de contrôle et les assureurs le considèrent comme la méthode de référence pour justifier le dimensionnement d'un volume de rétention. Un calcul qui ne s'appuie pas sur cette méthode sera systématiquement remis en question lors d'une inspection. Les obligations exactes dépendent de l'arrêté préfectoral applicable au site.

La pluie doit-elle vraiment être intégrée dans le calcul de rétention ?

Oui. Le guide D9A intègre un poste pluviométrique forfaitaire (méthode simplifiée : 10 L/m² sur les surfaces imperméabilisées drainant vers la zone concernée). Son omission est une cause fréquente de sous-dimensionnement allant de 10 à 30 % selon la superficie du site. Certains arrêtés préfectoraux prévoient des valeurs locales différentes.

Un bassin d'orage existant peut-il servir de volume de rétention incendie ?

Un bassin d'orage peut contribuer au volume de rétention à condition de remplir plusieurs critères : étanchéité prouvée par contrôle documenté, possibilité d'isolement complet du réseau EP amont, capacité de pompage sur le bassin, et compatibilité chimique avec les effluents d'extinction. L'utilisation mixte (eaux pluviales + eaux d'incendie) doit être validée par l'étude D9A et par l'arrêté préfectoral.

Qu'est-ce que la sécurité positive et pourquoi la DREAL l'exige-t-elle ?

Un dispositif à sécurité positive atteint son état sûr (fermé pour un obturateur, ouvert pour une vanne de sécurité) en l'absence d'énergie ou d'action humaine, grâce à un ressort de rappel ou un contrepoids. Cela garantit que la coupure électrique survenant lors d'un incendie ne laisse pas les exutoires ouverts. Pour les sites Seveso, le déclenchement automatique asservi au SSI est attendu ; la commande manuelle de secours est exigée comme mode dégradé.

À quelle fréquence les essais de confinement doivent-ils être réalisés ?

Les fréquences standards reconnues par les inspecteurs sont les suivantes : essai fonctionnel complet des vannes et obturateurs automatiques tous les 6 mois, vérification de l'alimentation de secours tous les 3 mois, contrôle d'étanchéité du bassin tous les ans. Les arrêtés préfectoraux peuvent fixer des fréquences différentes pour certains sites. Chaque essai est consigné dans le registre de maintenance avec date, résultat et signature.

Comment différencier les réseaux EP et EU sur un site industriel ancien ?

Sur les sites anciens, les plans de réseaux sont souvent incomplets ou erronés. Le test au colorant (traceur fluorescent introduit dans un regard) reste la méthode de terrain la plus fiable pour confirmer le trajet réel de chaque réseau et détecter les connexions non documentées entre EP et EU. Cette opération doit être coordonnée avec le gestionnaire du réseau public en aval et fait l'objet d'un compte rendu.

Les eaux confinées après un sinistre sont-elles des déchets dangereux ?

Dans la quasi-totalité des cas impliquant des liquides inflammables, des hydrocarbures, des solvants ou des mousses extinctrices, les eaux d'extinction confinées sont classifiées comme déchets dangereux. Leur évacuation vers une filière de traitement agréée s'accompagne de Bordereaux de Suivi des Déchets (BSD) obligatoires. Tout rejet sans analyse préalable et sans filière agréée expose l'exploitant à des poursuites pénales.
HelloproDécouvrez d'autres guides expert
h
Checklist : les 12 points à valider avant d’équiper un site Seveso contre les rejets d’eaux d’incendie
h
Top 5 des fabricants de barrière de rétention d'eaux en France
h
Quel budget prévoir pour un projet complet de confinement des eaux d’extinction sur un site industriel ?
h
Quelle réglementation sur la rétention des eaux d'incendie dans les bâtiments industriels ?
h
Comment choisir une barrière de rétention d'eau d'incendie pour un site industriel ?
h
Comment mettre en conformité un site industriel avec un plan complet de confinement des eaux d’extinction ?
h
Confinement des eaux d’extinction sur site Seveso : quelles solutions pour sécuriser les accès, réseaux et zones de stockage ?
Demandez conseil Ă  nos vendeurs.
1 minute pour décrire votre besoin. 24h pour obtenir des devis compétitifs.
Faire une demande groupée (1min)
Sélectionnez votre structure si elle s’affiche :
Ma structure n’est pas dans la liste
