Recharge de camion électrique : guide complet

Dans quel contexte souhaitez-vous installer des bornes pour poids lourds ? * Vous devez sélectionner une réponse avant de valider

Trouver le bon équipement et recevoir une proposition personnalisée
100% gratuit Réponse sous 24h Sans engagement
Temps de lecture estimé : 12min
đź’ˇ L'essentiel Ă  retenir :
  • La recharge de camion Ă©lectrique repose sur deux stratĂ©gies complĂ©mentaires : la recharge au dĂ©pĂ´t, privilĂ©giĂ©e pour 70 Ă  90 % des cas dans les flottes rĂ©gionales, et la recharge en itinĂ©rance sur corridors, indispensable pour la longue distance.
  • Le standard CCS dĂ©livre jusqu'Ă  400 kW (500 A) et reste la technologie dominante aujourd'hui, tandis que le MCS (Megawatt Charging System), normalisĂ© par CharIN en 2024, atteint jusqu'Ă  3,75 MW (1 250 V, 3 000 A) et permet de passer de 10 % Ă  80 % d'une batterie de 534 kWh en moins de 30 minutes.
  • Le coĂ»t de recharge au dĂ©pĂ´t en heures creuses se situe entre 0,15 et 0,19 €/kWh, soit 60 Ă  76 € pour 400 kWh, contre plus de 0,80 €/kWh parfois constatĂ© sur autoroute : ce diffĂ©rentiel structure le TCO de la flotte.
  • Dimensionner une infrastructure IRVE poids lourds nĂ©cessite de diviser l'Ă©nergie journalière Ă  recharger par la fenĂŞtre nocturne disponible pour obtenir la puissance moyenne appelĂ©e, avant d'appliquer un taux de simultanĂ©itĂ© et un système de smart charging pour rĂ©duire la puissance souscrite.
  • La prime Advenir soutient les IRVE poids lourds N2/N3 avec des barèmes allant de 2 200 € par point (AC 12-43 kW) jusqu'Ă  960 000 € pour les raccordements ≥ 8 000 kVA, sous rĂ©serve de remplir la règle des 75 % et le nombre minimal de bornes rapides.
  • Les dĂ©lais de raccordement pour des puissances en MW, les variabilitĂ©s tarifaires de l'Ă©nergie publique et l'Ă©volution rapide du dĂ©ploiement MCS en Europe imposent une planification anticipĂ©e : les projets complexes peuvent nĂ©cessiter plusieurs mois Ă  plus d'un an entre l'Ă©tude et la mise en service.
La recharge d'un poids lourd Ă©lectrique coĂ»te entre 0,15 et 0,19 €/kWh au dĂ©pĂ´t en heures creuses, soit nettement moins qu'en itinĂ©rance autoroutière. Le choix d'une borne de recharge pour poids lourds repose toutefois sur plusieurs critères : le profil d'exploitation de la flotte, le temps disponible entre deux rotations, la puissance nĂ©cessaire et les capacitĂ©s Ă©lectriques du site. Le dimensionnement du raccordement et les aides disponibles doivent Ă©galement ĂŞtre pris en compte pour maĂ®triser le coĂ»t global du projet.
Devis pour une borne de recharge pour poids lourds

Recharge dépôt ou itinérance : comment choisir ?

Le choix de la stratégie de recharge découle avant tout du profil d'exploitation. Trois cas de figure structurent la décision pour un opérateur de flotte :
  • Le transporteur rĂ©gional avec retour quotidien au dĂ©pĂ´t s'appuie quasi exclusivement sur la recharge au dĂ©pĂ´t, souvent nocturne, avec une fenĂŞtre de 8 Ă  12 heures qui autorise des puissances modĂ©rĂ©es par point de charge.
  • L'opĂ©rateur de longue distance sans retour journalier a besoin de bornes de recharge poids lourds en itinĂ©rance sur les corridors logistiques, idĂ©alement compatibles avec les pauses rĂ©glementaires de 45 minutes.
  • La flotte mixte (livraisons rĂ©gionales + quelques missions longue distance) combine les deux approches : le dĂ©pĂ´t assure la base, l'itinĂ©rance sĂ©curise les cas exceptionnels.

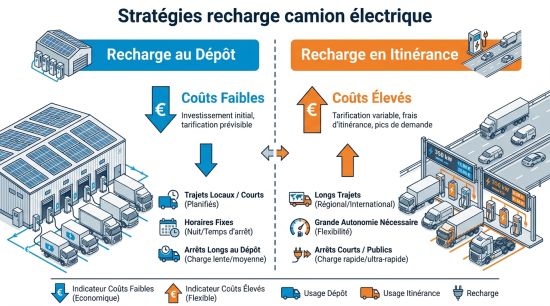

Stratégies recharge camion électrique

Recharge au dépôt : avantages et contraintes

La recharge au dépôt constitue la stratégie principale pour les flottes dont les camions reviennent chaque soir sur site. Elle présente plusieurs atouts opérationnels décisifs.
  • Le coĂ»t de l'Ă©nergie y est nettement infĂ©rieur : 0,15 Ă  0,19 €/kWh en heures creuses et 0,20 Ă  0,28 €/kWh en heures pleines, avec un contrat d'Ă©lectricitĂ© nĂ©gociĂ©. La fenĂŞtre nocturne longue rĂ©duit la puissance instantanĂ©e nĂ©cessaire, donc le dimensionnement et le coĂ»t de l'infrastructure. Le pilotage intelligent (smart charging) et la supervision permettent d'optimiser les crĂ©neaux de charge.
  • Les contraintes Ă  anticiper sont : la puissance de raccordement disponible sur le site, les dĂ©lais de renforcement rĂ©seau, l'espace au sol pour des emplacements adaptĂ©s aux poids lourds, et le coĂ»t du gĂ©nie civil. Pour les flottes supĂ©rieures Ă  10 vĂ©hicules, le raccordement peut atteindre plusieurs MW et nĂ©cessite une Ă©tude de faisabilitĂ© IRVE en amont.

Recharge en itinérance : quand elle devient nécessaire

La recharge en itinérance pour poids lourds s'impose dans quatre situations principales :
  • Les tournĂ©es dĂ©passent l'autonomie du vĂ©hicule sans retour intermĂ©diaire au dĂ©pĂ´t.
  • Le planning implique des rotations rapides sans fenĂŞtre nocturne suffisante.
  • Le site de dĂ©pĂ´t ne dispose pas encore d'une infrastructure raccordĂ©e.
  • Une panne ou un dĂ©pannage impose une recharge non planifiĂ©e sur un axe routier.
La recharge sur bornes publiques standard coûte de 0,30 à 0,40 €/kWh, les bornes ultra-rapides (HPC) atteignent 0,45 à 0,60 €/kWh. Certaines stations autoroutières dépassent 0,80 €/kWh selon les opérateurs. Sur 400 kWh rechargés, l'écart avec le dépôt peut représenter 250 à 300 € par session.
Critère Recharge dépôt Recharge itinérance
Coût moyen €/kWh 0,15 à 0,28 0,30 à plus de 0,80
Puissance disponible 22 kW Ă  400 kW+ selon installation 150 kW Ă  3,75 MW (MCS)
Disponibilité réseau Garantie sur site propre Variable selon corridors
Complexité projet Raccordement, génie civil, délais Dépendance opérateurs tiers
Cas d'usage Flottes régionales, retours quotidiens Longue distance, rotations rapides
Vous ĂŞtes fournisseur de borne de recharge pour poids lourds ?
Recevez des demandes de devis qualifiées de pros en recherche active.
Des milliers de demandes chaque mois. Zéro prospection à froid.
Recevoir des leads

Quelles puissances et standards pour recharger un poids lourd ?

La recharge en courant alternatif (AC jusqu'à 43 kW) convient aux arrêts très longs (plus de 10 heures). Pour l'exploitation professionnelle, la recharge DC domine avec deux standards opérationnels distincts.

CCS : repères de puissance et limites actuelles

Le CCS (Combined Charging System) constitue aujourd'hui le standard courant pour la recharge poids lourds électriques. Il plafonne à environ 400 kW pour 500 A, ce qui permet de recharger une batterie de 414 kWh de 10 % à 80 % en environ 46 minutes, ou une batterie de 621 kWh sur un créneau d'environ 70 minutes. Plusieurs facteurs limitants s'appliquent dans la pratique : la courbe de charge ralentit au-delà de 80 % de SOC, les températures basses réduisent la vitesse d'acceptation, le partage de puissance entre plusieurs véhicules sur une même borne réduit la puissance par point, et la puissance réellement disponible dépend du contrat de raccordement du site.

MCS : ce que le mégawatt change pour l'exploitation

Le MCS (Megawatt Charging System) est la norme de nouvelle génération, finalisée en 2024 par l'association CharIN. Ses spécifications maximales atteignent 3,75 MW sous 1 250 V et 3 000 A. En démonstration publique, une batterie de 534 kWh a été chargée de 10 % à 80 % en moins de 30 minutes, restituant 300 à 400 km d'autonomie. L'intérêt opérationnel est direct : une recharge MCS s'aligne sur les pauses réglementaires des conducteurs (45 minutes toutes les 4h30), ouvrant la voie à une exploitation longue distance sans immobilisation prolongée.

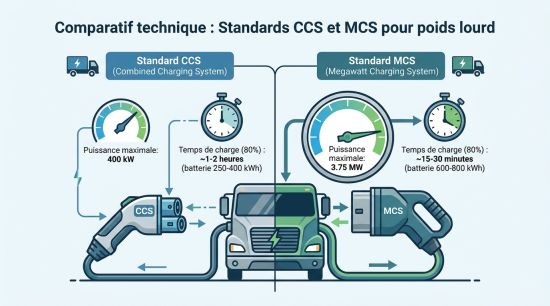

Standards CCS et MCS pour poids lourd

Quels temps de recharge viser selon batterie et puissance ?

La plage 10-80 % de SOC sert de référence opérationnelle car elle correspond à la zone où la courbe de charge est la plus rapide et linéaire. Charger au-delà de 80 % ralentit considérablement le processus et mobilise la borne plus longtemps.
Deux exemples chiffrés concrets pour situer les ordres de grandeur :
  • Avec une borne CCS Ă  400 kW : une batterie de 400 kWh nĂ©cessite environ 45 Ă  50 minutes de 10 % Ă  80 %, une batterie de 600 kWh environ 65 Ă  75 minutes.
  • Avec une borne MCS Ă  1 MW+ : une batterie de 534 kWh passe de 10 % Ă  80 % en moins de 30 minutes.
Les facteurs qui font varier ces temps dans la pratique sont nombreux :
  • La capacitĂ© rĂ©elle de la batterie embarquĂ©e et son Ă©tat de santĂ© (SOH).
  • La tempĂ©rature extĂ©rieure (le froid rĂ©duit l'acceptation de charge).
  • Le SOC de dĂ©part (une batterie très dĂ©chargĂ©e charge plus vite au dĂ©but).
  • La puissance rĂ©ellement disponible sur la borne après partage entre vĂ©hicules.
  • L'Ă©ventuelle dĂ©gradation de la courbe de charge au-delĂ  de 80 % de SOC.
  • Le protocole de gestion thermique de la batterie (prĂ©chauffage ou non).

Comment dimensionner une infrastructure IRVE poids lourds au dépôt ?

Le dimensionnement d'une IRVE poids lourds au dĂ©pĂ´t suit une mĂ©thode en six Ă©tapes qui transforme les donnĂ©es d'exploitation en besoins Ă©lectriques.
  • Étape 1 : Collecter les donnĂ©es de flotte. Pour chaque vĂ©hicule : distance quotidienne moyenne, consommation estimĂ©e (les poids lourds Ă©lectriques consomment typiquement 1,2 Ă  1,5 kWh/km), SOC Ă  l'arrivĂ©e au dĂ©pĂ´t, heure d'arrivĂ©e et heure de dĂ©part souhaitĂ©e.
  • Étape 2 : Calculer l'Ă©nergie Ă  recharger par vĂ©hicule. L'Ă©nergie Ă  restituer chaque nuit est le produit de la distance parcourue par la consommation au km. Pour un camion ayant parcouru 300 km Ă  1,3 kWh/km, cela reprĂ©sente 390 kWh Ă  recharger.
  • Étape 3 : Calculer la puissance moyenne nĂ©cessaire. La formule est simple : Puissance (kW) = Énergie Ă  dĂ©livrer (kWh) / FenĂŞtre de recharge disponible (h). Sur une fenĂŞtre nocturne de 10 heures, 390 kWh Ă  recharger nĂ©cessitent 39 kW en moyenne par point.
  • Étape 4 : Appliquer un taux de simultanĂ©itĂ©. Tous les vĂ©hicules ne chargent pas au mĂŞme niveau au mĂŞme moment. Un taux de simultanĂ©itĂ© de 70 Ă  85 % est gĂ©nĂ©ralement retenu selon le profil des dĂ©parts.
  • Étape 5 : Dimensionner la puissance totale raccordement. La somme des puissances par point, pondĂ©rĂ©e par le taux de simultanĂ©itĂ©, donne la puissance souscrite nĂ©cessaire. C'est la donnĂ©e qui dĂ©termine le palier de raccordement et le montant de la prime Advenir.
  • Étape 6 : IntĂ©grer le smart charging. Un système de pilotage intelligent rĂ©duit la puissance crĂŞte appelĂ©e de 15 Ă  25 %, permettant d'augmenter le nombre de points de charge sans dĂ©passer la puissance souscrite.

Scénarios chiffrés : 5, 10 et 20 camions

Ces scénarios illustrent la méthode avec des hypothèses explicites (300 km/jour, 1,3 kWh/km, 10 h de fenêtre nocturne, taux de simultanéité 80 %) :
Flotte Énergie/nuit Puissance moyenne Puissance avec smart charging
5 camions 1 950 kWh 195 kW 150 Ă  165 kW
10 camions 3 900 kWh 390 kW 300 Ă  330 kW
20 camions 7 800 kWh 780 kW 600 Ă  660 kW
Flotte : 5 camions
Énergie/nuit 1 950 kWh
Puissance moyenne 195 kW
Puissance avec smart charging 150 Ă  165 kW
Flotte : 10 camions
Énergie/nuit 3 900 kWh
Puissance moyenne 390 kW
Puissance avec smart charging 300 Ă  330 kW
Flotte : 20 camions
Énergie/nuit 7 800 kWh
Puissance moyenne 780 kW
Puissance avec smart charging 600 Ă  660 kW
Note de prudence : ces valeurs sont des puissances moyennes sur la fenêtre. La puissance crête réelle, notamment lors des premières heures de charge après retour de flotte, peut être nettement supérieure. Le dimensionnement doit intégrer ce pic pour éviter les dépassements de puissance souscrite.

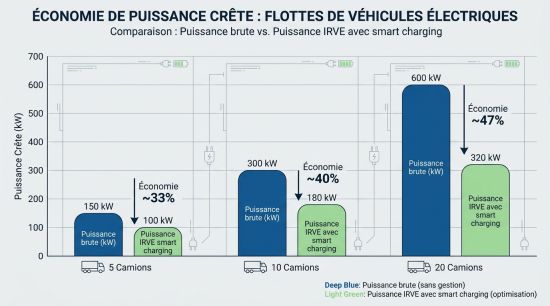

Puissance IRVE avec smart charging

Smart charging et load management au dépôt

Le pilotage intelligent de la charge repose sur plusieurs leviers concrets :
  • La priorisation dynamique : les vĂ©hicules dont le dĂ©part est le plus proche chargent en premier.
  • Le lissage de puissance : la charge est Ă©talĂ©e sur la fenĂŞtre disponible pour Ă©viter les pics.
  • La programmation en heures creuses : les crĂ©neaux moins chers sont favorisĂ©s automatiquement.
  • La supervision en temps rĂ©el : Ă©tat des bornes, sessions actives, consommation par vĂ©hicule.
  • L'interopĂ©rabilitĂ© OCPP : communication standardisĂ©e entre bornes et système de gestion.
  • L'intĂ©gration PV/stockage : si des panneaux solaires ou une batterie stationnaire sont prĂ©sents, le pilotage peut arbitrer entre autoconsommation et rĂ©seau.

Implantation physique : contraintes terrain pour poids lourds

L'implantation des points de charge poids lourds impose des exigences spécifiques que les projets voitures ne rencontrent pas :
  • Les emplacements doivent mesurer au moins 10 mètres de longueur (exigence Advenir pour les bornes poids lourds N2/N3).
  • Les allĂ©es de circulation doivent permettre les manĹ“uvres de semi-remorques (rayon de braquage, gabarit).
  • La signalĂ©tique et les protections physiques (bornes anti-choc, murets) sĂ©curisent les Ă©quipements.
  • L'accès aux câbles et connecteurs doit tenir compte de la hauteur des prises sur les tracteurs.
  • La zone de stationnement doit ĂŞtre compatible avec les opĂ©rations de chargement/dĂ©chargement si elles ont lieu sur le mĂŞme site.

Quelles contraintes de raccordement quand on parle de MW ?

Un dépôt de 10 à 20 camions électriques peut nécessiter un raccordement entre 300 kW et plus d'1 MW. À cette échelle, le raccordement réseau devient le poste le plus structurant du projet IRVE. Les postes de coût et de contrainte à anticiper incluent : la demande de raccordement (PDR) auprès du gestionnaire de réseau, le génie civil pour le passage des câbles, la création ou le renforcement du poste de transformation, le tableau général basse tension (TGBT) et le câblage jusqu'aux bornes, ainsi que les équipements de comptage et de supervision. Les délais peuvent aller de plusieurs mois à plus d'un an entre la demande de raccordement et la mise en service, selon la puissance demandée et l'état du réseau local. Il faut engager cette démarche dès le début du projet, en parallèle de l'étude de dimensionnement.

Combien coûte la recharge d'un camion électrique ?

Prix du kWh selon le mode de recharge

Le coĂ»t de recharge d'un camion Ă©lectrique dĂ©pend principalement du prix de l'Ă©lectricitĂ©, du lieu de recharge et du type de borne utilisĂ©. Une recharge rĂ©alisĂ©e au dĂ©pĂ´t est gĂ©nĂ©ralement plus Ă©conomique qu'une recharge effectuĂ©e sur une borne publique rapide ou ultra-rapide. Pour un camion nĂ©cessitant 400 kWh par session, quelques centimes supplĂ©mentaires par kWh peuvent reprĂ©senter plusieurs dizaines d'euros d'Ă©cart Ă  chaque recharge. Ă€ l'Ă©chelle d'une flotte et de plusieurs centaines de sessions par an, le choix du mode de recharge peut donc avoir un impact important sur les dĂ©penses Ă©nergĂ©tiques.

Contexte de recharge Coût indicatif Impact sur le coût d'exploitation
Recharge au dépôt Variable selon le contrat d'électricité Généralement la solution la plus économique
Recharge publique Tarif fixé par l'opérateur Coût généralement supérieur au dépôt
Recharge rapide ou HPC Tarif dépendant de la puissance et de l'opérateur Coût plus élevé, mais temps de recharge réduit
Recharge sur grands axes Tarif variable selon les réseaux Peut représenter un coût important en usage régulier

Coûts à prévoir au-delà du prix de la borne

Le prix de la borne ne représente qu'une partie du budget d'un projet de recharge pour poids lourds. Plusieurs dépenses doivent être ajoutées au coût du matériel :

  • installation et câblage Ă©lectrique ;
  • travaux de gĂ©nie civil, comme les tranchĂ©es et la rĂ©fection des sols ;
  • Ă©quipements et protections Ă©lectriques ;
  • raccordement ou renforcement de l'alimentation du site ;
  • Ă©ventuel poste de transformation ;
  • système de supervision et de pilotage de la recharge ;
  • Ă©tudes techniques et maĂ®trise d'Ĺ“uvre.

Une fois l'installation en service, il faut également prévoir des coûts récurrents : consommation d'électricité, abonnement électrique, maintenance des bornes, supervision et éventuels remplacements de composants. Le coût réel d'une recharge ne correspond donc pas uniquement au prix du kWh. L'investissement dans l'infrastructure doit également être réparti sur plusieurs années d'exploitation.

Calcul du coût de recharge au kilomètre

Le coût énergétique au kilomètre dépend de la consommation du camion et du prix de l'électricité. Pour l'estimer, il suffit de multiplier la consommation en kWh/km par le prix du kWh. Un poids lourd électrique peut consommer, à titre indicatif, autour de 1,2 à 1,5 kWh/km. Cette consommation varie selon la charge transportée, le parcours, le relief, la vitesse et les conditions d'utilisation.

Avec une consommation de 1,3 kWh/km et une électricité facturée 0,20 €/kWh, le coût énergétique atteint environ : 1,3 × 0,20 € = 0,26 €/km Soit environ 26 € pour 100 km, hors amortissement de l'infrastructure, maintenance et autres frais d'exploitation.

Facteurs influençant le coût total de la recharge

Le coût global dépend fortement du profil d'exploitation de la flotte. Les principaux facteurs sont :

  • le kilomĂ©trage annuel ;
  • la consommation Ă©nergĂ©tique des camions ;
  • le prix de l'Ă©lectricitĂ© ;
  • la part des recharges effectuĂ©es au dĂ©pĂ´t ;
  • la puissance des bornes ;
  • le nombre de points de charge ;
  • les Ă©ventuels travaux de raccordement ;
  • les coĂ»ts de maintenance et de supervision ;
  • la durĂ©e d'amortissement de l'installation.

Une recharge réalisée majoritairement au dépôt, avec une puissance adaptée aux temps d'immobilisation des véhicules, permet généralement de mieux maîtriser les coûts. À l'inverse, une utilisation fréquente des bornes rapides publiques ou des stations HPC peut augmenter sensiblement le coût de recharge. Le coût doit donc être évalué au cas par cas, en tenant compte du nombre de camions, de leur consommation, du temps disponible pour la recharge et de la configuration électrique du site.

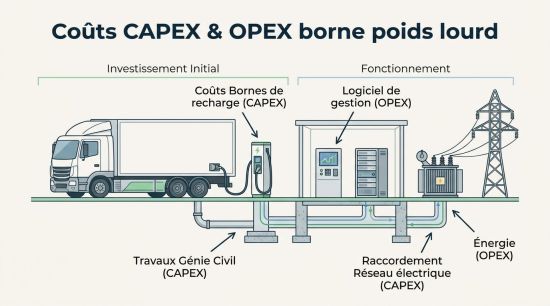

Coûts CAPEX OPEX borne poids lourd

Quelles aides pour des bornes poids lourds en France ?

Prime Advenir poids lourds : conditions et points de vigilance

La prime Advenir est le dispositif principal pour financer les bornes de recharge poids lourds en France. Elle cible les vĂ©hicules de catĂ©gories N2 (3,5 Ă  12 tonnes) et N3 (au-delĂ  de 12 tonnes), pour des installations rĂ©alisĂ©es par des entreprises privĂ©es ou des personnes publiques.
Les conditions Ă  remplir pour un dossier valide sont les suivantes :
  • L'accord de prime doit ĂŞtre obtenu avant l'engagement des travaux.
  • L'installateur doit disposer d'une qualification IRVE reconnue.
  • Chaque borne doit ĂŞtre installĂ©e dans une zone de stationnement adaptĂ©e aux poids lourds, avec un emplacement d'au moins 10 mètres de longueur.
  • Une photo prouvant l'adĂ©quation de l'emplacement est exigĂ©e au moment de la complĂ©tion du dossier.
  • Les donnĂ©es de recharge doivent ĂŞtre transmissibles (interopĂ©rabilitĂ©).
  • Les projets ≥ 500 kVA font l'objet d'une prĂ©-validation avant signature.
  • Les travaux doivent ĂŞtre rĂ©alisĂ©s dans les 6 mois suivant la signature de l'offre de prime.
  • Le versement intervient sous 45 jours après validation des justificatifs complets.

Advenir : barèmes pour les infrastructures inférieures à 500 kVA

Pour les déploiements dont la puissance de raccordement reste inférieure à 500 kVA, l'aide couvre jusqu'à 50 % du montant HT (fourniture + installation), dans la limite de plafonds par point de charge :
  • AC 12 Ă  43 kW : plafond de 2 200 € HT par point.
  • DC 20 Ă  40 kW : plafond de 3 300 € HT par point.
  • DC 41 Ă  140 kW : plafond de 7 500 € HT par point.
  • DC supĂ©rieur Ă  140 kW : plafond de 15 000 € HT par point.

Advenir : paliers pour les stations dépassant 500 kVA

Pour les déploiements ≥ 500 kVA, l'aide est calculée par raccordement de dépôt et couvre les équipements électriques associés (transformateurs, modules de puissance, demande de raccordement) :
Puissance de raccordement Montant de la prime Nombre minimal de bornes rapides
≥ 500 kVA 100 000 € HT 4 points
≥ 1 000 kVA 160 000 € HT 8 points
≥ 2 000 kVA 240 000 € HT 12 points
≥ 4 000 kVA 480 000 € HT 24 points
≥ 8 000 kVA 960 000 € HT 48 points
Paliers prime Advenir recharge camion
La règle des 75 % s'applique à tous ces paliers : la somme des puissances nominales des bornes retenues doit représenter plus de 75 % de la puissance de raccordement nouvellement déployée. Une borne est comptée comme "rapide" à partir de 22 kW.

ADEME et France 2030 : comment les articuler au projet

L'ADEME et le programme France 2030 ont déployé plusieurs appels à projets complémentaires à Advenir. L'appel à projets "Écosystèmes des véhicules lourds électriques" de 55 M€ permettait de financer jusqu'à 60 % des bornes pour les opérateurs engageant également l'achat de poids lourds électriques. Ces dispositifs s'adressent principalement à des projets d'envergure (flotte + infrastructure) et excluent les installations déjà aidées publiquement.

Où en est le réseau de recharge poids lourds ?

  • En France, le parc aidĂ© compte environ 1 170 points de recharge pour poids lourds installĂ©s en dĂ©pĂ´t (privĂ© ou semi-privĂ©), rĂ©partis principalement en ĂŽle-de-France (160 points), Auvergne-RhĂ´ne-Alpes (128 points) et Nouvelle-Aquitaine (72 points). Ce chiffre correspond au pĂ©rimètre des installations financĂ©es via Advenir et les appels Ă  projets ADEME : il ne reprĂ©sente pas l'ensemble des points privĂ©s non aidĂ©s.
  • Sur le rĂ©seau public, environ 50 stations sont ouvertes aux poids lourds Ă©lectriques en France, avec une quarantaine de projets en cours. La projection nationale Ă  horizon 2035 prĂ©voit l'Ă©quipement de 519 aires autoroutières pour atteindre 12 000 points de recharge, avec des stations atteignant 2,5 Ă  8 MW de puissance installĂ©e selon leur taille et leur frĂ©quentation.
  • En Europe, le rĂ©seau public dĂ©diĂ© aux camions comprenait selon les donnĂ©es sectorielles disponibles 245 stations opĂ©rationnelles spĂ©cifiquement dĂ©diĂ©es, 169 stations supplĂ©mentaires compatibles poids lourds, et 203 stations en planification. L'objectif affichĂ© par les acteurs industriels et institutionnels est d'atteindre 30 000 points MCS en Europe d'ici 2030, un chiffre Ă  interprĂ©ter avec prudence selon la dĂ©finition retenue et les conditions de rĂ©alisation effective sur les corridors prioritaires.
  • Le règlement europĂ©en AFIR impose un maillage des corridors du rĂ©seau TEN-T avec des stations tous les 60 km sur le rĂ©seau central et tous les 100 km sur le rĂ©seau global, ce qui structure le calendrier de dĂ©ploiement jusqu'Ă  2025-2030.
Demandez conseil Ă  nos vendeurs.
1 minute pour décrire votre besoin. 24h pour obtenir des devis compétitifs.
Faire une demande groupée (1min)
Sélectionnez votre structure si elle s’affiche :
Ma structure n’est pas dans la liste
