Quelle réglementation s'applique aux centrales photovoltaïques au sol ?

Temps de lecture estimé : 9min
💡 L’essentiel à retenir :
  • La rĂ©glementation photovoltaĂŻque au sol dĂ©pend de la puissance crĂŞte, de la hauteur des panneaux et de la localisation, entre urbanisme, environnement, agriculture et Ă©nergie.
  • Une installation de 3 Ă  250 kWc relève d’une dĂ©claration prĂ©alable ; au-delĂ  de 250 kWc, un permis de construire est obligatoire.
  • La nouvelle rĂ©glementation panneaux photovoltaĂŻques au sol prĂ©voit un examen au cas par cas de 300 kWc Ă  moins de 3 MWc et une Ă©tude d’impact systĂ©matique Ă  partir de 3 MWc.
  • Le raccordement via Enedis ou RTE est requis dès qu’une partie de l’électricitĂ© est injectĂ©e ; la rĂ©faction tarifaire atteint 60 % jusqu’à 500 kWc.
  • L’agrivoltaĂŻsme impose une activitĂ© agricole principale, une couverture maximale de 40 % pour les cultures et un rendement supĂ©rieur Ă  90 % de la zone tĂ©moin.
  • Le dĂ©mantèlement doit ĂŞtre rĂ©alisĂ© sous un an après la fin d’exploitation, avec des garanties financières possibles selon un barème dĂ©fini.
Une centrale photovoltaĂŻque au sol relève d’une dĂ©claration prĂ©alable de 3 Ă  250 kWc, puis d’un permis de construire au-delĂ  de 250 kWc. L’évaluation environnementale devient systĂ©matique Ă  partir de 3 MWc depuis le dĂ©cret n° 2026-674. Sur les terres agricoles, la loi APER n° 2023-175 et le dĂ©cret n° 2024-318 imposent des conditions strictes.
Le porteur de projet doit donc articuler quatre piliers : l’autorisation d’urbanisme, les procédures environnementales, la préservation agricole et le cadre énergétique. Les autorités compétentes sont la mairie, le préfet, la DREAL, la DDT, la CDPENAF et les gestionnaires de réseau.
Obtenez des devis pour une centrale photovoltaĂŻque au sol

Quelles autorisations d’urbanisme pour une centrale photovoltaïque au sol ?

Le seuil d’autorisation des panneaux solaires photovoltaïques au sol dépend de la puissance crête et de la hauteur des modules. Sous 3 kWc et 1,80 mètre de hauteur, aucune formalité n’est requise hors zone protégée ; de 3 à 250 kWc, la déclaration préalable suffit.
Situation de l’installation Autorisation d’urbanisme applicable
Puissance inférieure à 3 kWc et hauteur inférieure ou égale à 1,80 m Aucune formalité, sauf en zone protégée où une déclaration préalable est exigée
Puissance inférieure à 3 kWc et hauteur supérieure à 1,80 m Déclaration préalable
Puissance de 3 kWc à 250 kWc Déclaration préalable, quelle que soit la hauteur
Puissance supérieure à 250 kWc Permis de construire
Projet en zone protégée Régime renforcé, avec avis de l’Architecte des Bâtiments de France

Seuils de puissance et recours à la déclaration préalable

La déclaration préalable concerne les installations de 3 à 250 kWc, quelle que soit la hauteur des panneaux. Une installation de moins de 3 kWc dont les modules dépassent 1,80 mètre doit également faire l’objet d’une déclaration préalable. En dessous de 3 kWc et de 1,80 mètre, aucune démarche n’est requise, hors secteur protégé.
Seuils d'autorisation urbanisme solaire

Permis de construire requis au-delĂ  de 250 kWc

Le permis de construire est exigé pour toute centrale photovoltaïque au sol de plus de 250 kWc. La compétence pour instruire et délivrer cette autorisation varie selon la destination de l’électricité produite.
  • La mairie est compĂ©tente lorsque la production solaire est accessoire Ă  une construction existante.
  • Le prĂ©fet est compĂ©tent lorsque l’électricitĂ© n’est pas destinĂ©e Ă  ĂŞtre utilisĂ©e directement par le demandeur.
  • Un projet en autoconsommation non majoritaire peut relever de la prĂ©fecture.

Rôle du PLU et des communes sans document d’urbanisme

Le plan local d’urbanisme ou le plan local d’urbanisme intercommunal fixe les règles d’implantation, de hauteur, d’emprise et d’insertion paysagère. En l’absence de document d’urbanisme, l’article R. 111-27 du code de l’urbanisme s’applique et permet de refuser un projet portant atteinte au caractère des lieux.
  • Les servitudes d’utilitĂ© publique peuvent restreindre l’emprise au sol.
  • En zone protĂ©gĂ©e, l’avis de l’Architecte des Bâtiments de France est obligatoire.
  • Les règles locales peuvent imposer des reculs, des hauteurs ou des masques vĂ©gĂ©taux.

Instruction, délais et autorité compétente selon les cas

Le délai d’instruction est d’un mois pour une déclaration préalable et de trois mois pour un permis de construire. En secteur protégé ou aux abords d’un monument historique, l’avis de l’Architecte des Bâtiments de France doit être recueilli avant la décision.
Vous ĂŞtes fournisseur de centrale photovoltaĂŻque au sol ?
Recevez des demandes de devis qualifiées de pros en recherche active.
Des milliers de demandes chaque mois. Zéro prospection à froid.
Recevoir des leads

Quand une étude d’impact environnementale devient-elle obligatoire ?

Les installations photovoltaïques au sol relèvent de la rubrique 30 du tableau annexé à l’article R. 122-2 du code de l’environnement. Les seuils ont été relevés par le décret n° 2026-674 du 27 juillet 2026.
Type d’installation Puissance Régime applicable
Toitures et ombrières sur aires de stationnement Toutes puissances Hors champ de la rubrique 30
Installations photovoltaïques Inférieure à 300 kWc Hors seuil, sous réserve de la clause filet
Installations photovoltaĂŻques au sol De 300 kWc Ă  moins de 3 MWc Examen au cas par cas
Installations photovoltaïques au sol À partir de 3 MWc Évaluation environnementale systématique
Ombrières hors aires de stationnement À partir de 300 kWc Examen au cas par cas

Rubrique 30 du code de l’environnement et seuils

La rubrique 30 exclut les installations sur toiture et les ombrières situées sur des aires de stationnement. Sous 300 kWc, la procédure n’est pas obligatoire, sauf activation de la clause filet. De 300 kWc à moins de 3 MWc, le porteur dépose un dossier simplifié. À partir de 3 MWc, l’étude d’impact est systématique.

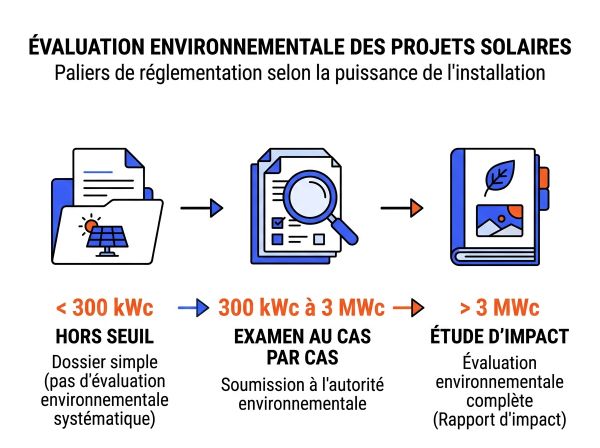

Paliers étude impact environnementale solaire

Examen au cas par cas entre 300 kWc et 3 MWc

Le porteur dépose le formulaire CERFA n° 1473404 auprès du préfet de région ou de la DREAL. L’autorité examine les caractéristiques du projet, sa localisation et ses incidences potentielles.
  • DĂ©lai d’instruction de 35 jours Ă  compter d’un dossier complet.
  • CoĂ»t gĂ©nĂ©ralement estimĂ© entre 2 000 et 5 000 euros.
  • Issue possible : non-soumission ou soumission Ă  Ă©valuation environnementale.

Évaluation environnementale systématique dès 3 MWc de puissance

L’étude d’impact obéit à l’article R. 122-5 du code de l’environnement. Elle applique la séquence éviter, réduire, compenser et couvre l’ensemble du cycle de vie, y compris le raccordement et le démantèlement.
  • Inventaires faune et flore sur un cycle biologique complet, soit environ un an.
  • CoĂ»t moyen de 20 000 Ă  50 000 euros, souvent plus Ă©levĂ© sur site sensible.
  • Analyse des effets cumulĂ©s avec les autres projets connus.

Clause filet et sites à sensibilité environnementale particulière

L’article R. 122-2-1 du code de l’environnement permet de soumettre au cas par cas un projet situé sous les seuils dès lors qu’il peut avoir des incidences notables. Une localisation en zone humide, en site Natura 2000 ou à proximité d’espèces protégées renforce les exigences d’analyse et peut déclencher une procédure complète.

Quelles autres autorisations environnementales prévoir pour un projet au sol ?

Plusieurs procédures restent applicables indépendamment de la puissance crête. Elles dépendent de la configuration du site, des milieux naturels et des risques locaux.

Loi sur l’eau et zones humides concernées

La nomenclature IOTA s’applique dès lors que le projet touche un milieu aquatique ou une zone humide. La rubrique 3.3.1.0 de l’article R. 214-1 fixe deux seuils.
  • DĂ©claration pour une surface comprise entre 0,1 hectare et moins de 1 hectare.
  • Autorisation pour une surface supĂ©rieure ou Ă©gale Ă  1 hectare.
  • La dĂ©limitation des zones humides suit l’arrĂŞtĂ© du 24 juin 2008 modifiĂ©.

Dérogation espèces protégées et incidences Natura 2000

La présence d’espèces protégées peut exiger un dossier de dérogation au titre des articles L. 411-1 et L. 411-2 du code de l’environnement. L’évaluation des incidences Natura 2000 s’applique dans les situations prévues par les listes nationale et locales.

Défrichement, compensation boisée et interdiction au-delà de 25 hectares

Le défrichement relève d’une autorisation distincte et d’une rubrique propre du code de l’environnement. L’article 54 de la loi APER interdit les projets nécessitant un défrichement de plus de 25 hectares.

EnquĂŞte publique de trente jours et consultation du public

L’enquête publique est requise pour les projets soumis à étude d’impact. Sa durée minimale est de 30 jours, ce qui permet aux riverains et aux associations de formuler des observations.

Quelles règles protègent les terres agricoles et encadrent l’agrivoltaïsme ?

La loi APER n° 2023-175 et le décret n° 2024-318 du 8 avril 2024 organisent une distinction claire entre un parc agrivoltaïque et une centrale au sol classique. L’activité agricole doit rester principale sur la parcelle agrivoltaïque.

Loi APER et définition légale de l’agrivoltaïsme

L’article L. 314-36 du code de l’énergie définit une installation agrivoltaïque comme une installation située sur une parcelle agricole et contribuant durablement au maintien ou au développement d’une production agricole. La production agricole demeure l’activité principale.
  • AmĂ©lioration du potentiel et de l’impact agronomique.
  • Adaptation au changement climatique.
  • Protection contre les alĂ©as climatiques.
  • AmĂ©lioration du bien-ĂŞtre animal.

Conditions techniques et seuils du décret 2024-318

Le décret n° 2024-318 impose des plafonds de couverture et des exigences de rendement agricole. La zone témoin sert de référence de comparaison.
Paramètre Valeur imposée
Taux de couverture en cultures 40 % maximum de la surface agricole utile
Taux de couverture en élevage sur prairie 60 % maximum de la surface agricole utile
Rendement agricole Supérieur à 90 % de la zone témoin
Zone témoin Au moins 5 % de la surface de l’installation
Durée de l’autorisation 40 ans maximum, prorogeable de 10 ans
Démantèlement Sous un an après la fin d’exploitation
Critères et zone témoin pour agrivoltaïsme

Avis CDPENAF et document-cadre de la chambre d’agriculture

Avant l’entrée en vigueur du document-cadre, l’avis de la CDPENAF est conforme sur les projets agrivoltaïques. Après cette entrée en vigueur, l’avis devient simple. Le document-cadre, arrêté par le préfet sur proposition de la chambre d’agriculture, identifie les surfaces éligibles.

Centrales au sol classiques sur terrains agricoles et forestiers

Une centrale au sol classique ne peut pas être implantée sur une parcelle agricole productive. Elle doit viser des surfaces ciblées et dégradées.
  • Terrains incultes ou non exploitĂ©s depuis plus de 10 ans.
  • Friches industrielles et sites polluĂ©s.
  • Anciennes carrières, anciennes mines ou anciens aĂ©rodromes.
  • DĂ©laissĂ©s routiers, fluviaux ou ferroviaires.

Quel cadre énergétique et économique encadre un projet photovoltaïque au sol ?

Le soutien public repose sur deux mécanismes : les appels d’offres de la Commission de régulation de l’énergie et les guichets tarifaires ouverts. Le raccordement au réseau conditionne la vente de l’électricité.

Appels d’offres CRE et guichets tarifaires éligibles

Les projets au sol accèdent aux appels d’offres de la CRE selon leur puissance et leur localisation. Les petites installations peuvent relever de tarifs fixés par arrêté. Le non-cumul entre un tarif CRE et un autre soutien public est la règle.

Raccordement au réseau par Enedis ou RTE

Le raccordement est obligatoire dès qu’une partie de la production est injectée sur le réseau public. L’autorisation d’urbanisme constitue un préalable indispensable à la demande de raccordement.
  • Enedis ou une entreprise locale de distribution gère le rĂ©seau de distribution.
  • RTE intervient selon la tension et la puissance du poste de livraison.
  • Un poste source est nĂ©cessaire au-delĂ  de 1 MWc.
  • La rĂ©faction tarifaire atteint 60 % des coĂ»ts jusqu’à 500 kWc.

Obligation d’achat et complément de rémunération associé

Le contrat d’achat est conclu avec EDF Obligation d’Achat ou un acheteur agréé. Sa durée est de 20 ans pour la vente du surplus et de 25 ans pour la vente en totalité. Le complément de rémunération couvre la différence entre le prix de marché et le tarif de référence lorsque le marché est inférieur.

Quelles autres réglementations et obligations de fin de vie prévoir ?

Au-delà des autorisations principales, plusieurs obligations concernent la sécurité, le voisinage, le patrimoine archéologique et la remise en état du site.

Risque incendie, distances de sécurité et servitudes applicables

Les projets situés près d’espaces boisés doivent intégrer les obligations légales de débroussaillement. Le SDIS valide les dispositions de prévention du risque incendie.
  • Distance recommandĂ©e de 50 mètres vis-Ă -vis des premières habitations.
  • Étude de rĂ©verbĂ©ration dans un rayon de 3 kilomètres autour des aĂ©rodromes.
  • Prise en compte des servitudes radioĂ©lectriques, aĂ©ronautiques et de protection des captages.

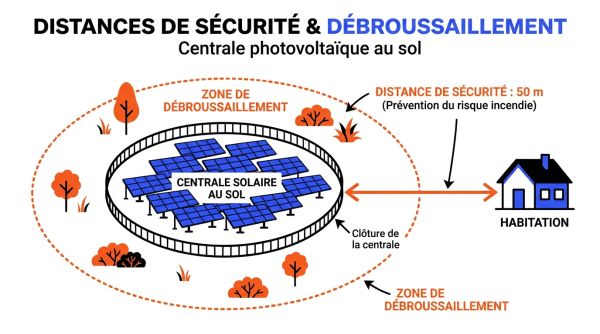

Distances sécurité centrale photovoltaïque sol

Archéologie préventive et enjeux sanitaires des installations

Des prescriptions d’archéologie préventive peuvent s’appliquer selon la localisation du terrain. Les champs électromagnétiques doivent respecter les limites de 5 kV/m pour le champ électrique et 100 μT pour le champ magnétique fixées par l’arrêté du 17 mai 2001.

Démantèlement, recyclage et garanties financières en fin d’exploitation

Le démantèlement doit intervenir sous un an après la fin de l’exploitation. Le recyclage des modules est financé par l’éco-participation, mais ne couvre pas la dépose, l’arrachage des pieux ni la remise en état des sols. L’autorité compétente peut imposer des garanties financières sur le fondement de l’article R. 111-62 du code de l’urbanisme.

Comment se déroule le parcours réglementaire d’un projet au sol ?

Le parcours suit un ordre logique : urbanisme, environnement, agricole, raccordement, exploitation, puis démantèlement. La coordination des autorités est déterminante pour sécuriser le calendrier.

Étapes clés et autorités compétentes d’un projet

  • Analyse du PLU et des servitudes avec la mairie et l’EPCI.
  • Évaluation environnementale instruite par la DREAL.
  • ContrĂ´le agricole par la DDT et la CDPENAF.
  • Autorisation d’urbanisme dĂ©livrĂ©e par la mairie ou le prĂ©fet.
  • Raccordement instruit par Enedis ou RTE.
Étapes clés et autorités projet solaire sol

Délais indicatifs et coûts par type de procédure

Les délais s’allongent avec la sensibilité du site et la puissance du projet.
Procédure Délai indicatif Coût indicatif
Déclaration préalable 1 mois Coût de dossier limité
Permis de construire 3 mois, extensible Variable selon le dossier
Examen au cas par cas 35 jours 2 000 Ă  5 000 euros
Étude d’impact Environ 1 an 20 000 à 50 000 euros
Enquête publique 30 jours minimum Intégré à l’étude d’impact

Vigilance sur les seuils et le fractionnement du projet

Le seuil de 1 MWc et celui de 3 MWc ne doivent pas être confondus. L’ancien régime fixait l’étude d’impact systématique à 1 MWc ; le décret n° 2026-674 l’a porté à 3 MWc pour les dossiers déposés après sa date d’application. Le projet doit être appréhendé dans son ensemble, y compris le raccordement et les obligations de débroussaillement, afin d’éviter un fractionnement artificiel.

FAQ : questions fréquentes sur la réglementation photovoltaïque au sol

Urbanisme, seuils de puissance et autorisations d’urbanisme

Faut-il un permis de construire pour une centrale de moins de 250 kWc ? Non, une déclaration préalable suffit. Qui délivre le permis de construire pour une centrale au sol ? La mairie ou le préfet, selon que l’électricité est destinée ou non à être utilisée directement par le demandeur.

Évaluation environnementale et seuils d’étude d’impact

À partir de quelle puissance l’étude d’impact est-elle obligatoire ? À partir de 3 MWc, avec un examen au cas par cas dès 300 kWc. Une centrale photovoltaïque au sol est-elle une ICPE ? Non, sauf si elle inclut un stockage par batteries d’au moins 100 MWh ou une puissance de charge supérieure à 600 kW.

Agrivoltaïsme, cadre énergétique et raccordement au réseau

Quelle différence entre agrivoltaïsme et centrale au sol classique ? L’agrivoltaïsme maintient une activité agricole principale et respecte des seuils de couverture et de rendement. Le raccordement est-il obligatoire en autoconsommation totale ? Non, aucune injection ne nécessite de raccordement au réseau public. Quels délais pour obtenir les autorisations ? Un mois en déclaration préalable, trois mois en permis de construire et environ un an pour une étude d’impact complète.
Demandez conseils Ă  nos vendeurs.
1 minute pour décrire votre besoin. 24h pour obtenir des devis compétitifs.
Faire une demande groupée (1min)
Sélectionnez votre structure si elle s’affiche :
Ma structure n’est pas dans la liste
