Arrêt technique court : quelle tuyauterie préfabriquée avant le chantier ?

Quel est votre projet de tuyauterie industrielle ? * Vous devez sélectionner une réponse avant de valider

Recevoir mes devis gratuits
Déjà 8 500 acheteurs ont trouvé leur fournisseur ce mois-ci
Temps de lecture estimé : 5min
đź’ˇ L'essentiel Ă  retenir :

  • La prĂ©fabrication de spools en atelier rĂ©duit directement le temps de soudage sur site et compresse la fenĂŞtre d'arrĂŞt de 30 Ă  60 % selon la complexitĂ© du rĂ©seau.
  • Les Ă©lĂ©ments prĂ©fabriquables en prioritĂ© sont les tronçons droits, les ensembles Ă  brides, les coudes standards, les supports et les skids dont la gĂ©omĂ©trie est figĂ©e par relevĂ© validĂ©.
  • Les tie-ins, ajustements finaux et raccordements sur existant restent impĂ©rativement sur site, car leurs cotes dĂ©pendent de l'as-built rĂ©el et non du plan.
  • Aucun spool ne doit entrer en fabrication sans isomĂ©trique cotĂ©e validĂ©e, tolĂ©rances dĂ©finies et points fixes identifiĂ©s.
  • Pour toute tuyauterie dans ou sous dallage, les assemblages rendus inaccessibles exigent la soudure (mĂ©tal) ou le collage (plastique) ; les raccords mĂ©caniques doivent rester accessibles.
  • Le dossier de traçabilitĂ© (marquage spool, WPS/WPQR, CND, Ă©preuve pression) doit accompagner chaque livraison avant la fenĂŞtre d'arrĂŞt.

Lors d’un arrĂŞt technique court, chaque heure d’intervention doit ĂŞtre maĂ®trisĂ©e. La prĂ©fabrication en atelier permet de rĂ©duire les travaux sur site, de limiter la coactivitĂ© et de sĂ©curiser la qualitĂ© des assemblages. Une entreprise de tuyauterie industrielle peut ainsi prĂ©parer les tronçons, supports et raccordements avant l’arrĂŞt afin d’accĂ©lĂ©rer le montage. Cet article prĂ©sente les Ă©lĂ©ments Ă  prĂ©fabriquer, les relevĂ©s et contrĂ´les Ă  anticiper, ainsi que les conditions d’expĂ©dition et de pose. Il aide Ă©galement Ă  sĂ©lectionner le service industriel adaptĂ© aux contraintes de dĂ©lai, d’accès et de remise en production.

Devis pour un service de tuyauterie industrielle

Pourquoi travailler en atelier plutĂ´t que sur site ?

Un arrêt technique court concentre en quelques jours un volume de travaux qui, réalisé entièrement sur site, génère des files de coactivité, des risques HSE multipliés et une pression permanente sur les délais. L'atelier apporte trois avantages décisifs.
Sur le plan du délai, les opérations de coupe, chanfreinage, cintrage et soudage se déroulent hors contrainte d'arrêt. Le temps atelier ne s'impute pas sur la fenêtre critique. Un réseau de 20 spools peut être entièrement préfabriqué en deux à trois semaines avant l'arrêt, laissant sur site uniquement le levage, le positionnement et les raccordements finaux. Sur le plan de la qualité, l'environnement atelier permet des contrôles dimensionnels rigoureux, un soudage en position favorable, des CND sans contrainte d'accès, et une épreuve hydrostatique avant expédition. Le taux de reprise sur site chute significativement.
Sur le plan HSE, concentrer les opérations de soudage, de meulage et de manutention lourde en atelier supprime autant d'interventions en zone process. La coactivité est réduite d'autant.
Vous ĂŞtes fournisseur de entreprise de tuyauterie industrielle ?
Recevez des demandes de devis qualifiées de pros en recherche active.
Des milliers de demandes chaque mois. Zéro prospection à froid.
Recevoir des leads

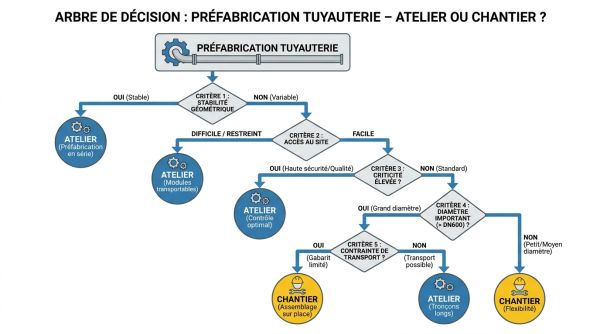

Quels critères tranchent entre atelier et tie-in sur site ?

La décision se base sur cinq critères à croiser avant de lancer la fabrication.
  • La stabilitĂ© gĂ©omĂ©trique constitue le premier filtre. Un tronçon dont les cotes dĂ©pendent d'un as-built non vĂ©rifiĂ© ne peut pas partir en atelier. Si le relevĂ© terrain n'a pas Ă©tĂ© fait (scan laser, isomĂ©trique de relevĂ© ou prise de cotes directe), la fabrication est bloquante.
  • L'accessibilitĂ© du point de raccordement conditionne le choix du tie-in. Lorsque le raccordement sur l'existant implique une tolĂ©rance incertaine (dĂ©formation thermique, contrainte rĂ©siduelle, dĂ©faut d'alignement), une longueur de rĂ©serve ou une bride d'ajustage doit ĂŞtre prĂ©vue.
  • La criticitĂ© rĂ©glementaire oriente le niveau de contrĂ´le. Les tuyauteries relevant de la DESP (2014/68/UE), du CODETI ou de l'EN 13480 exigent un dossier constructeur complet, des WPS/WPQR qualifiĂ©s et des CND avant expĂ©dition. Ce travail est plus facile Ă  rĂ©aliser en atelier qu'en fenĂŞtre d'arrĂŞt.
  • Le diamètre fixe la logistique. La prĂ©fabrication est gĂ©nĂ©ralement pertinente Ă  partir de DN 50. En deçà, le gain de temps sur site est plus limitĂ© et le surcoĂ»t de transport peut inverser l'Ă©quation.
  • La contrainte de transport clĂ´t l'analyse. Un spool long ou encombrant nĂ©cessite une vĂ©rification de gabarit d'accès, de capacitĂ© de levage et de stockage temporaire sur site avant pose.

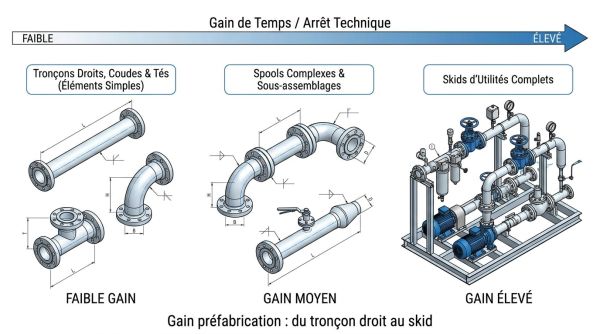

Quelle tuyauterie préfabriquer en priorité ?

La liste suivante est ordonnée du plus simple à préfabriquer au plus payant en termes de gain sur arrêt.
  • Les tronçons droits Ă  brides reprĂ©sentent le gain immĂ©diat le plus facile : gĂ©omĂ©trie simple, cotes prĂ©cises, soudures en position plane, contrĂ´le dimensionnel rapide. Un tronçon droit prĂ©fabriquĂ© avec ses deux brides se pose en moins d'une heure sur site contre plusieurs heures de soudage en place.
  • Les coudes et changements de direction standards sur rĂ©seaux eau chaude, vapeur, eau glacĂ©e ou air comprimĂ© sont prĂ©fabriquables dès lors que les points fixes sont identifiĂ©s et les cotes de pose figĂ©es.
  • Les ensembles instrumentĂ©s simples (piquages, manchettes de mesure, prises de pression) peuvent ĂŞtre soudĂ©s et contrĂ´lĂ©s en atelier, livrant un sous-ensemble prĂŞt Ă  raccorder.
  • Les supports et consoles de tuyauterie, lorsque les ancrages sont positionnĂ©s sur les plans, se prĂ©parent en atelier et se posent Ă  sec avant la mise en place des spools.
  • Les skids d'utilitĂ©s (vannes, rĂ©gulation, distribution) constituent le gain le plus fort sur la fenĂŞtre d'arrĂŞt : l'ensemble des soudures, des raccordements et des contrĂ´les sont rĂ©alisĂ©s hors arrĂŞt, et la pose se rĂ©duit Ă  un levage et un raccordement bride-Ă -bride.

Que faut-il garder pour les tie-ins sur site ?

Certaines interventions ne peuvent pas être anticipées et doivent rester en fenêtre d'arrêt.
Les raccordements sur équipements existants (pompes, échangeurs, cuves) restent sur site. La cote finale dépend du démontage réel et de l'état de la bride ou du filetage existant, que le relevé ne peut pas toujours prévoir à 0,5 mm. Les tronçons de rattrapage et ajustements finaux après relevé confirmé au démontage font partie des réserves de montage. Un écart de 5 à 15 mm entre le plan et la réalité est courant sur les installations vieillissantes. Les zones à contraintes inconnues (dilatations résiduelles, fluage de supports, réseaux enterrés mal cartographiés) imposent une intervention en temps réel avec possibilité de reprise immédiate.

Comment gérer le semi-préfabriqué sans se piéger ?

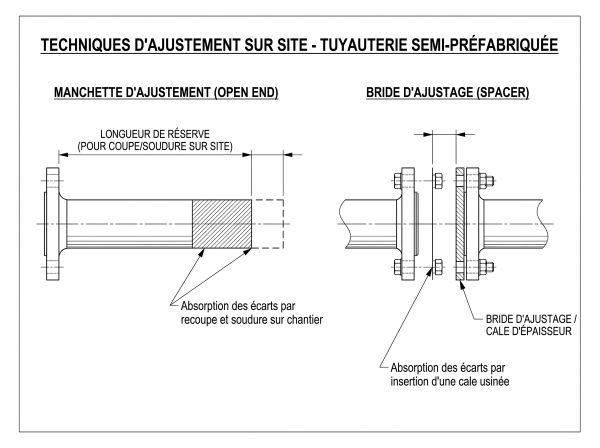

Le semi-prĂ©fabriquĂ© consiste Ă  livrer des spools intentionnellement inachevĂ©s pour absorber les Ă©carts terrain. Le spool "open end" laisse une extrĂ©mitĂ© sans bride ni coupe dĂ©finitive. La longueur de rĂ©serve (gĂ©nĂ©ralement 100 Ă  200 mm selon le diamètre) permet un recalage sur site avant la coupe finale et le soudage du tie-in. La bride d'ajustage (manchette courte boulonnĂ©e entre deux brides) rattrape jusqu'Ă  20 Ă  30 mm d'Ă©cart axial sans reprise de soudure. Le coupon de coupe est une chute de mĂŞme matière, mĂŞme Ă©paisseur et mĂŞme schedule que le spool livrĂ©, qui permet de souder un rattrapage sur site avec le bon mĂ©tal d'apport et sans rupture de traçabilitĂ©.
Ces solutions doivent être planifiées avant la fabrication, pas découvertes sur site. Chaque spool "open end" doit indiquer sa longueur de réserve sur l'étiquette de marquage.

Quels contrôles qualité réaliser avant expédition ?

Le niveau de contrôle est à adapter à la criticité de la ligne, en cohérence avec le code de construction applicable.
  • Pour les lignes Ă  faible criticitĂ© (fluides non dangereux, basse pression), le contrĂ´le visuel 100 %, le dimensionnel sur chaque spool et un test d'Ă©tanchĂ©itĂ© Ă  l'air suffisent dans la majoritĂ© des cas.
  • Pour les lignes Ă  criticitĂ© moyenne (vapeur basse pression, eau chaude, air comprimĂ©), on ajoute un ressuage (PT) ou une magnĂ©toscopie (MT) sur les soudures, une Ă©preuve hydrostatique Ă  1,5 fois la pression de conception (minimum 1 heure de maintien) et un contrĂ´le dimensionnel enregistrĂ©.
  • Pour les lignes Ă  haute criticitĂ© (vapeur haute pression, fluides dangereux, rĂ©seaux soumis Ă  la DESP), la radiographie (RT) ou les ultrasons (UT) s'ajoutent au PT/MT, le PMI (contrĂ´le de composition matière) est requis sur les alliages, et l'Ă©preuve hydrostatique est documentĂ©e dans le dossier constructeur avec PV signĂ©.
Le dossier qualité livré avec chaque spool contient les certificats matière, les procédures de soudage (WPS), les qualifications soudeurs (WPQR), les rapports CND et le PV d'épreuve.
HelloproDécouvrez d'autres guides expert
h
Tuyauterie vieillissante : réparer par tronçons ou remplacer tout le réseau ?
h
Comment choisir une entreprise de tuyauterie industrielle ?
h
Corrosion sous calorifuge (CUI) : contrôler, réparer ou remplacer la tuyauterie ?
h
Quelle est la différence entre chaudronnerie et tuyauterie industrielle ?
Demandez conseil Ă  nos vendeurs.
1 minute pour décrire votre besoin. 24h pour obtenir des devis compétitifs.
Faire une demande groupée (1min)
Sélectionnez votre structure si elle s’affiche :
Ma structure n’est pas dans la liste
