Construire un poulailler, agrandir un bâtiment d'élevage, rénover un local de stockage d'œufs ou créer une fosse à fientes : chaque projet avicole déclenche une procédure administrative spécifique. Le régime applicable dépend principalement de la surface créée, de la localisation du terrain (zone A du PLU, zone urbaine, secteur protégé) et de la nature des travaux. Confondre déclaration préalable et permis de construire, ou ignorer un secteur protégé, peut conduire à un retard de plusieurs mois, voire à un refus. Cet article détaille, cas par cas, les autorisations requises, les pièces à préparer, les délais réels d'instruction et les obligations après obtention. Les règles d'urbanisme varient selon les communes et les PLU en vigueur : les seuils et procédures décrits constituent le cadre national de référence, mais une vérification en mairie avant tout dépôt reste indispensable.

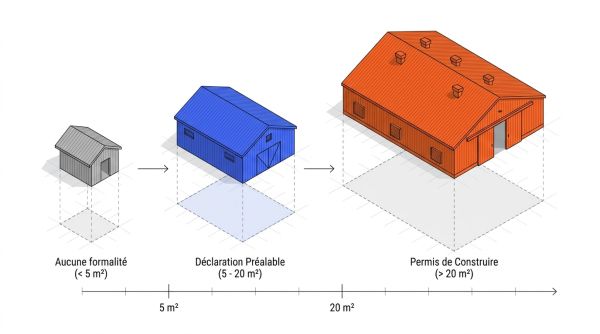

Comment savoir rapidement s’il faut une déclaration préalable ou un permis de construire ?
Avant de choisir entre déclaration préalable et permis de construire, deux notions sont à maîtriser, car ce sont elles qui déterminent l'application des seuils.

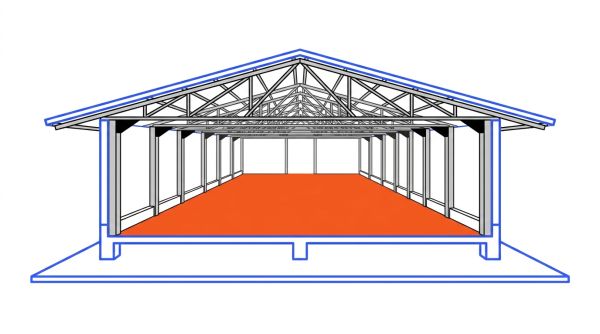

- La surface de plancher (SDP) correspond à la somme des surfaces de chaque niveau clos et couvert, calculée au nu intérieur des façades, après déduction des espaces dont la hauteur sous plafond est inférieure ou égale à 1,80 m, des vides de trémies, des surfaces de stationnement et des combles non aménageables. Dans un bâtiment avicole tout ou partie ouvert sur l'extérieur (auvent, hangar ouvert), la SDP peut être nulle ou très réduite.
- L'emprise au sol est la projection verticale du volume de la construction au sol, débords et surplombs inclus. Elle prend le relais de la SDP pour les constructions non closes : un hangar ouvert ou un auvent génère une emprise au sol sans nécessairement créer de surface de plancher. Dès que l'une des deux grandeurs dépasse un seuil, c'est ce dépassement qui détermine le régime applicable.
- La règle à retenir : le seuil le plus contraignant s'applique. Si l'emprise au sol dépasse 20 m² mais que la SDP reste à 15 m², le projet relève du permis de construire.
| Situation | Formalité | Seuils déclencheurs | Délai d'instruction | Points de vigilance |
|---|---|---|---|---|
| Construction neuve ≤ 5 m² et hauteur < 12 m | Aucune formalité | SDP et emprise ≤ 5 m² | Sans objet | Respect des règles PLU obligatoire |
| Construction neuve entre 5 m² et 20 m² | Déclaration préalable | SDP ou emprise entre 5 et 20 m² | 1 mois | Passer à PC si hauteur > 12 m |
| Construction neuve > 20 m² ou hauteur > 12 m | Permis de construire | SDP ou emprise > 20 m² | 3 mois | Zone A : justifier la nécessité agricole |
| Extension hors zone U, création ≤ 20 m² | Déclaration préalable | SDP ou emprise créée ≤ 20 m² | 1 mois | Vérifier PLU local |
| Extension hors zone U, création > 20 m² | Permis de construire | SDP ou emprise créée > 20 m² | 3 mois | Seuil architecte : 800 m² total |
| Extension en zone U, existant > 150 m², création ≤ 40 m² | Déclaration préalable | Création ≤ 40 m² | 1 mois | Si surface finale > 150 m² : PC dès 20 m² |
| Extension en zone U, existant > 150 m², création > 40 m² | Permis de construire | Création > 40 m² | 3 mois | Alerte cumul pour seuil architecte |
| Modification façade ou toiture sans changement de volume | Déclaration préalable | Modification visible | 1 mois | Secteur protégé : délai à 2 mois |
| Changement de destination sans travaux sur structure ni façade | Déclaration préalable | Changement de catégorie | 1 mois | Ex. hangar → élevage |
| Changement de destination avec travaux sur structure ou façade | Permis de construire | Modification structures porteuses | 3 mois | Pièces renforcées attendues |
| Démolition (si PLU l'impose ou secteur protégé) | Permis de démolir | Selon PLU ou zone | 3 mois | Peut être joint au PC principal |
| Tout projet en secteur protégé (abords MH, SPR) | DP ou PC majorés | Identiques, délais allongés | 2 mois (DP) / 4 à 5 mois (PC) | Avis ABF obligatoire |
| Situation : Construction neuve ≤ 5 m² et hauteur < 12 m | |
|---|---|
| Formalité | Aucune formalité |
| Seuils déclencheurs | SDP et emprise ≤ 5 m² |
| Délai d'instruction | Sans objet |
| Points de vigilance | Respect des règles PLU obligatoire |
| Situation : Construction neuve entre 5 m² et 20 m² | |
|---|---|
| Formalité | Déclaration préalable |
| Seuils déclencheurs | SDP ou emprise entre 5 et 20 m² |
| Délai d'instruction | 1 mois |
| Points de vigilance | Passer à PC si hauteur > 12 m |
| Situation : Construction neuve > 20 m² ou hauteur > 12 m | |
|---|---|
| Formalité | Permis de construire |
| Seuils déclencheurs | SDP ou emprise > 20 m² |
| Délai d'instruction | 3 mois |
| Points de vigilance | Zone A : justifier la nécessité agricole |
| Situation : Extension hors zone U, création ≤ 20 m² | |
|---|---|
| Formalité | Déclaration préalable |
| Seuils déclencheurs | SDP ou emprise créée ≤ 20 m² |
| Délai d'instruction | 1 mois |
| Points de vigilance | Vérifier PLU local |
| Situation : Extension hors zone U, création > 20 m² | |
|---|---|
| Formalité | Permis de construire |
| Seuils déclencheurs | SDP ou emprise créée > 20 m² |
| Délai d'instruction | 3 mois |
| Points de vigilance | Seuil architecte : 800 m² total |
| Situation : Extension en zone U, existant > 150 m², création ≤ 40 m² | |
|---|---|
| Formalité | Déclaration préalable |
| Seuils déclencheurs | Création ≤ 40 m² |
| Délai d'instruction | 1 mois |
| Points de vigilance | Si surface finale > 150 m² : PC dès 20 m² |
| Situation : Extension en zone U, existant > 150 m², création > 40 m² | |
|---|---|
| Formalité | Permis de construire |
| Seuils déclencheurs | Création > 40 m² |
| Délai d'instruction | 3 mois |
| Points de vigilance | Alerte cumul pour seuil architecte |
| Situation : Modification façade ou toiture sans changement de volume | |
|---|---|
| Formalité | Déclaration préalable |
| Seuils déclencheurs | Modification visible |
| Délai d'instruction | 1 mois |
| Points de vigilance | Secteur protégé : délai à 2 mois |
| Situation : Changement de destination sans travaux sur structure ni façade | |
|---|---|
| Formalité | Déclaration préalable |
| Seuils déclencheurs | Changement de catégorie |
| Délai d'instruction | 1 mois |
| Points de vigilance | Ex. hangar → élevage |
| Situation : Changement de destination avec travaux sur structure ou façade | |
|---|---|
| Formalité | Permis de construire |
| Seuils déclencheurs | Modification structures porteuses |
| Délai d'instruction | 3 mois |
| Points de vigilance | Pièces renforcées attendues |
| Situation : Démolition (si PLU l'impose ou secteur protégé) | |
|---|---|
| Formalité | Permis de démolir |
| Seuils déclencheurs | Selon PLU ou zone |
| Délai d'instruction | 3 mois |
| Points de vigilance | Peut être joint au PC principal |
| Situation : Tout projet en secteur protégé (abords MH, SPR) | |
|---|---|
| Formalité | DP ou PC majorés |
| Seuils déclencheurs | Identiques, délais allongés |
| Délai d'instruction | 2 mois (DP) / 4 à 5 mois (PC) |
| Points de vigilance | Avis ABF obligatoire |
Vous êtes fournisseur de bâtiment avicole ?
Recevez des demandes de devis qualifiées de pros en recherche active.
Des milliers de demandes chaque mois. Zéro prospection à froid.
Recevoir des leads
Construction d’un bâtiment avicole neuf : dans quels cas le permis de construire s'impose ?
La construction neuve d'un bâtiment avicole (poulailler, salle de tri d'œufs, local de stockage, bâtiment de gavage) suit une logique de seuils progressifs. Sous 5 m² de SDP et d'emprise au sol, avec une hauteur inférieure à 12 m, aucune autorisation d'urbanisme n'est requise. Cela couvre typiquement un petit abri technique ou une cabane de tri de très petite taille. Attention : l'absence de formalité ne dispense pas du respect des règles du PLU (reculs, aspect extérieur, zones inconstructibles).
Entre 5 m² et 20 m², une déclaration préalable suffit. Ce cas se rencontre pour de petits locaux annexes, un sas d'accès ou un abri à matériel léger. Si la hauteur dépasse 12 m, même sous ce seuil de surface, le permis de construire devient obligatoire.
Entre 5 m² et 20 m², une déclaration préalable suffit. Ce cas se rencontre pour de petits locaux annexes, un sas d'accès ou un abri à matériel léger. Si la hauteur dépasse 12 m, même sous ce seuil de surface, le permis de construire devient obligatoire.
Au-delà de 20 m² de SDP ou d'emprise au sol, ou lorsque la hauteur franchit 12 m, un permis de construire est systématiquement requis. C'est le régime applicable à la grande majorité des bâtiments avicoles neufs : un poulailler de 500 m² ou un hangar de stockage de fientes de 200 m² relèvent tous deux du PC.
En zone agricole (zone A) du PLU, la construction est conditionnée à la démonstration que le bâtiment est nécessaire à l'exploitation agricole. La mairie peut demander des justificatifs : nature de l'activité avicole, lien avec l'exploitation, cheptel concerné. Une attestation de la Chambre d'agriculture peut être utile dans ce cadre.
En zone agricole (zone A) du PLU, la construction est conditionnée à la démonstration que le bâtiment est nécessaire à l'exploitation agricole. La mairie peut demander des justificatifs : nature de l'activité avicole, lien avec l'exploitation, cheptel concerné. Une attestation de la Chambre d'agriculture peut être utile dans ce cadre.
Agrandissement d’un bâtiment existant : quels seuils déclenchent une autorisation ?
L'extension d'un bâtiment avicole existant suit des règles différentes selon que le terrain se trouve en zone urbaine (U) du PLU ou en dehors.
- Hors zone urbaine, le principe est simple : une extension créant jusqu'à 20 m² de SDP ou d'emprise relève de la déclaration préalable, au-delà de 20 m², le permis de construire s'impose.
- En zone urbaine du PLU, un mécanisme à deux niveaux s'applique. Si le bâtiment existant dépasse déjà 150 m² de surface de plancher, une extension jusqu'à 40 m² relève de la DP ; au-delà de 40 m², le PC s'impose. En revanche, si l'existant est inférieur à 150 m² mais que l'extension conduit à dépasser ce total, le seuil de la DP retombe à 20 m² : au-delà, le permis de construire est requis.
Alerte sur le cumul des surfaces : lors d'une extension, la surface totale après travaux (existant + extension) détermine si le seuil d'obligation architecte est franchi. Un bâtiment de 780 m² étendu de 30 m² atteint 810 m², ce qui dépasse le seuil de 800 m² applicable aux exploitants agricoles. Le recours à un architecte devient alors obligatoire, même si l'extension seule ne justifiait pas de PC.
Rénovation d’un bâtiment avicole : quels travaux nécessitent une déclaration préalable ou un permis ?
La rénovation d'un bâtiment avicole existant n'est pas automatiquement dispensée de formalité. Le critère déclencheur principal est la modification de l'aspect extérieur ou de la structure.
Les travaux suivants déclenchent généralement une déclaration préalable :
Les travaux purement intérieurs qui ne modifient ni l'aspect extérieur ni les structures porteuses, ni le volume, sont en principe dispensés de formalité d'urbanisme. C'est souvent le cas d'une réfection de sol, d'une mise aux normes électrique ou d'un changement d'équipement technique non visible de l'extérieur.
Les travaux suivants déclenchent généralement une déclaration préalable :
- Le remplacement d'un bardage (changement de matériau ou de couleur visible depuis la voie publique).
- La création ou la modification d'ouvertures (fenêtres, portes, ventilations apparentes).
- La réfection de toiture avec changement de matériau ou de pente.
- La pose d'équipements visibles en façade (ventilateurs, sondes, bardage photovoltaïque).
- L'installation d'un auvent ou d'un auvent-couloir fermé, si l'emprise au sol ne dépasse pas 20 m².
Les travaux purement intérieurs qui ne modifient ni l'aspect extérieur ni les structures porteuses, ni le volume, sont en principe dispensés de formalité d'urbanisme. C'est souvent le cas d'une réfection de sol, d'une mise aux normes électrique ou d'un changement d'équipement technique non visible de l'extérieur.
Changement de destination d’un bâtiment agricole : quelles autorisations prévoir ?
Le changement de destination correspond au passage d'une catégorie à une autre parmi les cinq destinations reconnues par le code de l'urbanisme : exploitation agricole et forestière, habitation, commerce et activités de service, équipements d'intérêt collectif et services publics, autres activités secondaires ou tertiaires. En pratique avicole, deux cas reviennent souvent. Le premier est la conversion d'un hangar de stockage de céréales ou de matériel en bâtiment d'élevage : il s'agit d'un changement de sous-destination à l'intérieur de la destination agricole, qui peut déclencher une DP si l'aspect extérieur reste inchangé, ou un PC si des travaux modifient la façade ou les structures porteuses.
Le second est la transformation d'un bâtiment non agricole (entrepôt, local commercial) en bâtiment d'élevage : le changement de destination principale impose dans ce cas une DP sans travaux sur structure ou façade, ou un PC si ces travaux sont nécessaires. La règle est donc : sans modification des structures porteuses ni de la façade, une DP suffit ; dès qu'une de ces deux composantes est touchée, le PC s'impose.
Démolition d’un bâtiment avicole : faut-il demander un permis de démolir ?
La démolition d'un bâtiment avicole n'est pas systématiquement soumise à permis de démolir. L'obligation dépend du PLU ou du règlement de la commune : certains PLU imposent un permis de démolir sur l'ensemble du territoire communal, d'autres le réservent aux secteurs protégés ou aux bâtiments présentant un intérêt architectural.
En secteur protégé (abords de monuments historiques, SPR, site classé ou inscrit), le permis de démolir est en général requis avant tout commencement de travaux de démolition, avec un délai d'instruction de 3 mois et la consultation de l'ABF.
Lorsqu'une démolition précède ou accompagne une construction neuve ou une extension, il est possible de solliciter un permis de construire valant permis de démolir, qui regroupe les deux démarches en un seul dossier. Cette option simplifie la procédure et réduit le nombre d'interlocuteurs.
En secteur protégé (abords de monuments historiques, SPR, site classé ou inscrit), le permis de démolir est en général requis avant tout commencement de travaux de démolition, avec un délai d'instruction de 3 mois et la consultation de l'ABF.
Lorsqu'une démolition précède ou accompagne une construction neuve ou une extension, il est possible de solliciter un permis de construire valant permis de démolir, qui regroupe les deux démarches en un seul dossier. Cette option simplifie la procédure et réduit le nombre d'interlocuteurs.
Zone protégée, secteur classé ou ABF : quelles règles supplémentaires appliquer ?
Un bâtiment avicole situé dans un secteur protégé est soumis à des règles d'instruction spécifiques qui alourdissent significativement le calendrier du projet. Les principaux secteurs à identifier sont les suivants :
- Les abords de monuments historiques : tout immeuble situé à moins de 500 m d'un monument classé ou inscrit et visible depuis ce monument (ou en même temps que lui depuis un point accessible au public) relève de cette protection. Un Périmètre Délimité des Abords (PDA) peut exister et modifier ce périmètre.
- Le Site Patrimonial Remarquable (SPR) : il remplace les anciens secteurs sauvegardés et ZPPAUP, avec un régime harmonisé depuis 2016.
- Les sites inscrits et sites classés : ils imposent des délais et des contrôles supplémentaires, le site classé pouvant porter le délai d'instruction d'un PC jusqu'à 8 mois.
- Les cœurs de parcs nationaux et les réserves naturelles : régimes spécifiques à vérifier selon la localisation.
Dans ces secteurs, les délais d'instruction sont majorés : une DP passe de 1 à 2 mois, un PC de 3 à 4 mois (abords MH et SPR) voire davantage en site classé. L'Architecte des Bâtiments de France (ABF) émet un avis sur tous les travaux susceptibles de modifier l'aspect extérieur. Cet avis est en général conforme en abords de monument (la mairie ne peut pas l'ignorer) ; un avis défavorable de l'ABF bloque la délivrance de l'autorisation.
La meilleure pratique consiste à demander un certificat d'urbanisme opérationnel avant de déposer tout dossier, et à rencontrer le service urbanisme de la mairie ainsi que l'UDAP (Unité Départementale de l'Architecture et du Patrimoine) en amont pour cadrer le projet.
La meilleure pratique consiste à demander un certificat d'urbanisme opérationnel avant de déposer tout dossier, et à rencontrer le service urbanisme de la mairie ainsi que l'UDAP (Unité Départementale de l'Architecture et du Patrimoine) en amont pour cadrer le projet.
Architecte obligatoire : dans quels cas faire appel à un professionnel ?
Le recours à un architecte est lié à la procédure et aux seuils de surface, non à la complexité du projet.
- Pour une déclaration préalable, l'architecte n'est jamais obligatoire, quelle que soit la surface concernée.
- Pour un permis de construire, la règle dépend de la qualité du maître d'ouvrage. Un exploitant agricole (personne physique) bénéficie d'un seuil de dispense élevé : l'architecte n'est obligatoire que si la surface de plancher ou l'emprise au sol dépasse 800 m² après travaux. Sous ce seuil, l'exploitant peut établir lui-même les plans ou mandater un bureau d'études non-architecte. Pour toute personne morale (GAEC, EARL, SAS...), l'architecte est obligatoire dès que le projet relève du permis de construire, sans seuil de dispense.
- L'alerte sur le cumul : ce seuil de 800 m² s'apprécie sur la surface totale après travaux, extension comprise. Un exploitant qui possède un bâtiment de 790 m² et projette une extension de 20 m² franchit le seuil, même si l'extension seule ne justifierait pas de PC.
Dossier DP et dossier PC : quelles pièces préparer ?
La qualité du dossier déposé conditionne directement le délai d'instruction. Un dossier incomplet déclenche une demande de pièces manquantes dans le mois suivant le dépôt, et le délai d'instruction ne commence à courir qu'à réception des éléments complémentaires. Le demandeur dispose alors de 3 mois pour compléter son dossier ; sans réponse dans ce délai, la demande est considérée comme abandonnée.
Pour une déclaration préalable, les pièces typiquement attendues sont :
Pour un permis de construire, les pièces sont plus nombreuses :
Conseil opérationnel : les surfaces indiquées dans la notice, le formulaire et le plan de masse doivent être rigoureusement cohérentes entre elles. Une incohérence entre la SDP déclarée et celle lisible sur les plans est l'une des causes les plus fréquentes de demande de pièces complémentaires.
Pour une déclaration préalable, les pièces typiquement attendues sont :
- Le formulaire DP (Cerfa correspondant).
- Le plan de situation du terrain dans la commune (orientation, échelle, accès).
- Le plan de masse des constructions (implantation, cotes, orientation, distances aux limites).
- Le plan en coupe si le projet modifie le profil du terrain.
- Les plans des façades et toitures si elles sont modifiées.
Pour un permis de construire, les pièces sont plus nombreuses :
- Le formulaire PC (Cerfa correspondant, hors maison individuelle).
- Le plan de situation.
- Le plan de masse coté (implantation précise, réseau d'accès, arbres existants, distances aux limites).
- Le plan en coupe du terrain et de la construction.
- La notice descriptive (terrain, abords, accès, stationnement, matériaux, couleurs, plantations).
- Les plans des façades et toitures (avant et après travaux si modification).
- Le document graphique d'insertion (photomontage ou croquis montrant l'intégration dans le paysage).
- Les photographies de l'environnement proche et lointain.
Conseil opérationnel : les surfaces indiquées dans la notice, le formulaire et le plan de masse doivent être rigoureusement cohérentes entre elles. Une incohérence entre la SDP déclarée et celle lisible sur les plans est l'une des causes les plus fréquentes de demande de pièces complémentaires.
Dépôt en mairie, instruction et calendrier réel : comment sécuriser vos délais ?
Le dossier se dépose en mairie, soit en main propre, soit par courrier recommandé avec accusé de réception, soit par voie dématérialisée lorsque la commune l'a mis en place. Un récépissé est remis au dépôt ; c'est lui qui fixe la date de départ du délai d'instruction.
Dans le mois suivant le dépôt, la mairie peut notifier deux types de décisions : une demande de pièces manquantes si le dossier est incomplet, ou une majoration du délai d'instruction (notamment en secteur protégé ou si une consultation spécifique est nécessaire, comme la CDPENAF pour les projets consommateurs de terres agricoles). Si aucune notification n'intervient dans ce délai, le dossier est réputé complet et le délai standard s'applique.
Les délais de base sont les suivants :
Dans le mois suivant le dépôt, la mairie peut notifier deux types de décisions : une demande de pièces manquantes si le dossier est incomplet, ou une majoration du délai d'instruction (notamment en secteur protégé ou si une consultation spécifique est nécessaire, comme la CDPENAF pour les projets consommateurs de terres agricoles). Si aucune notification n'intervient dans ce délai, le dossier est réputé complet et le délai standard s'applique.
Les délais de base sont les suivants :
- Déclaration préalable : 1 mois à partir du dossier complet.
- Permis de construire (hors maison individuelle) : 3 mois à partir du dossier complet.
- En secteur protégé (abords MH, SPR) : 2 mois pour la DP, 4 mois pour le PC.
- En site classé : jusqu'à 8 mois pour un PC.
Après l'autorisation : quelles démarches respecter avant et après les travaux ?
L'obtention de l'autorisation déclenche une série d'obligations qui s'échelonnent jusqu'à la fin du chantier.
- L'affichage sur le terrain est obligatoire dès le premier jour et doit être maintenu pendant toute la durée du chantier. Le panneau doit être rectangulaire, de dimensions supérieures à 80 cm de côté, visible et lisible depuis la voie publique. Il mentionne le bénéficiaire, la date et le numéro de l'autorisation, la nature du projet, la surface du terrain, l'adresse de la mairie où consulter le dossier, et le nom de l'architecte si applicable. L'affichage fait courir le délai de recours des tiers de 2 mois à compter du premier jour d'un affichage continu de 2 mois.
- La déclaration d'ouverture de chantier (DOC) s'applique uniquement au permis de construire. Elle doit être déposée en mairie avant le démarrage effectif des travaux (formulaire en 3 exemplaires).
- La déclaration attestant l'achèvement et la conformité des travaux (DAACT) est à déposer en mairie à la fin du chantier, que le projet ait été soumis à DP ou à PC. La mairie dispose d'un délai pour contrôler la conformité des travaux réalisés par rapport à l'autorisation accordée.
- La durée de validité d'une DP ou d'un PC est de 3 ans à compter de la notification (ou de la date de dépôt en cas d'autorisation tacite). L'autorisation devient caduque si les travaux ne démarrent pas dans les 3 ans ou sont interrompus plus d'un an après ce délai. Des prolongations sont possibles, 2 fois 1 an, sur demande adressée en mairie au moins 2 mois avant l'expiration, à condition que les règles d'urbanisme et servitudes n'aient pas évolué défavorablement.
Les autorisations délivrées entre le 1er janvier 2021 et le 27 mai 2022 bénéficient d'une validité de 4 ans ; celles délivrées entre le 28 mai 2022 et le 28 mai 2024 ont une validité de 5 ans non prolongeable. Ces régimes dérogatoires étant liés à des dates précises, vérifier la date de délivrance de l'autorisation concernée.
Quelles sont les taxes et contraintes complémentaires à anticiper pour un bâtiment avicole ?
Toute autorisation d'urbanisme (DP ou PC) peut générer deux types de contributions fiscales.
- La taxe d'aménagement (TA) est due dès qu'une surface de plancher est créée. Son montant dépend d'une valeur forfaitaire nationale, d'un taux communal et d'un taux départemental. Des exonérations existent pour certains bâtiments agricoles, mais elles varient selon les communes et les départements : il convient de se renseigner auprès du service de fiscalité immobilière. Pour une construction dont la surface créée est inférieure à 5 000 m², la déclaration se fait via impots.gouv dans les 90 jours suivant l'achèvement fiscal, avec un paiement unique ou en deux fois selon le montant.
- La redevance d'archéologie préventive s'applique aux travaux ayant un impact sur le sous-sol, soumis à autorisation préalable. Son calcul est similaire à celui de la taxe d'aménagement. Certaines zones géographiques présentant un intérêt archéologique avéré peuvent déclencher, à la demande de l'État, un diagnostic archéologique préventif sur le terrain avant le démarrage des travaux. Ce point est à anticiper, notamment pour les projets de grande emprise en zone connue pour son patrimoine archéologique.
Pourquoi une autorisation d’urbanisme ne remplace pas les obligations d’élevage ?
C'est l'un des points les plus fréquemment négligés dans les projets avicoles : le permis de construire ou la déclaration préalable valide la conformité urbanistique du projet, mais n'autorise pas l'exploitation de l'élevage au regard des réglementations environnementales et sanitaires.
Tout élevage de volailles est classé selon son nombre d'emplacements dans l'un des régimes suivants :
Tout élevage de volailles est classé selon son nombre d'emplacements dans l'un des régimes suivants :
- Règlement Sanitaire Départemental (RSD) : pour les petits élevages en dessous des seuils ICPE (moins de 5 000 animaux-équivalents pour les volailles). Les règles applicables sont fixées par le règlement sanitaire de chaque département.
- ICPE soumise à déclaration : entre 5 000 et 30 000 animaux-équivalents ; procédure simplifiée auprès de la DDPP.
- ICPE soumise à enregistrement : entre 30 001 et 40 000 animaux-équivalents ; autorisation simplifiée à déposer avant mise en service.
- ICPE soumise à autorisation (rubrique 3660) : au-delà de 40 000 emplacements de volailles ; dossier complet avec étude d'impact et enquête publique sous l'égide du préfet.
Les distances d'implantation imposées par la réglementation ICPE (100 m des habitations et ERP pour les volailles, 35 m des puits et cours d'eau) doivent également être intégrées dès la conception du projet, car un bâtiment conforme au PLU peut être non conforme aux prescriptions ICPE.
FAQ
Rénover un bâtiment avicole sans l'agrandir : faut-il déposer une DP ?
Si les travaux modifient l'aspect extérieur du bâtiment (remplacement de bardage, toiture, ouvertures), une déclaration préalable est nécessaire. En revanche, des travaux purement intérieurs qui ne touchent ni les façades, ni la toiture, ni le volume ne déclenchent aucune formalité d'urbanisme.
Une extension de 35 m² en zone U sur un bâtiment de 200 m² : DP ou PC ?
Une déclaration préalable suffit. Le bâtiment existant dépasse 150 m² de surface de plancher, et la surface créée (35 m²) est inférieure à 40 m², ce qui correspond au seuil DP applicable en zone urbaine du PLU. Si l'extension avait été de 45 m², le PC aurait été obligatoire.
Peut-on construire un poulailler en zone agricole du PLU ?
Oui, à condition de démontrer que le bâtiment est nécessaire à l'exploitation agricole. La zone A du PLU est justement destinée à accueillir les constructions et installations agricoles. Il est conseillé de fournir une attestation de la Chambre d'agriculture ou tout document prouvant l'activité avicole existante ou projetée.
Que faire en cas de refus de la mairie ?
Deux voies s'ouvrent : le recours gracieux auprès du maire, dans le mois suivant la notification du refus, et le recours contentieux devant le tribunal administratif, dans les 2 mois suivant la notification. En secteur protégé, si le refus est motivé par un avis défavorable de l'ABF, un recours administratif préalable obligatoire (RAPO) auprès du préfet de région doit être formé avant tout recours judiciaire.
L'architecte est-il obligatoire pour un PC de 500 m² d'élevage avicole ?
Non, pas si le maître d'ouvrage est un exploitant agricole (personne physique). Le seuil de dispense s'élève à 800 m² de SDP ou d'emprise au sol pour les bâtiments à usage agricole. En revanche, si le projet est porté par une personne morale (EARL, GAEC, SAS...), l'architecte est obligatoire dès que le dossier relève du permis de construire.
Quels délais prévoir en secteur protégé pour un PC de hangar avicole ?
En abords de monuments historiques ou en site patrimonial remarquable (SPR), le délai standard de 3 mois pour un PC passe à 4 mois. L'ABF dispose de 2 mois pour rendre son avis dans ce cadre. En site classé, le délai peut atteindre 8 mois. La mairie informe le pétitionnaire de la majoration dans le mois suivant le dépôt du dossier complet.
Un dossier incomplet bloque-t-il l'instruction ?
Oui. La mairie dispose d'un mois après le dépôt pour signaler les pièces manquantes. Le délai d'instruction ne commence à courir qu'à réception du dossier complet. Le demandeur a alors 3 mois pour fournir les pièces manquantes ; sans réponse dans ce délai, la demande est considérée comme abandonnée et doit être redéposée intégralement.
Nos bâtiments pour projet avicole les plus demandés sur hellopro.fr
Cabane avicole deplaçable 20m2
Prix sur demande
Envoyer un message
Prix sur demande
Envoyer un message
