Sommaire
- Point 1 : Vérifier le statut réglementaire et les rubriques ICPE applicables
- Point 2 : Rassembler et actualiser les documents de référence (EDD, PPAM, SGS)
- Point 3 : Appliquer la méthode D9A pour dimensionner le volume de rétention
- Point 4 : Cartographier les réseaux EP, EU et process : identifier le fil de l'eau
- Point 5 : Choisir la stratégie de confinement : interne, externe ou mixte
- Point 6 : Spécifier les dispositifs de sectionnement avec sécurité positive
- Point 7 : Vérifier l'automatisme de déclenchement et les modes dégradés
- Point 8 : Organiser le stockage temporaire, le pompage et l'élimination des effluents
- Point 9 : Formaliser les procédures d'exploitation, de maintenance et les essais périodiques
- Point 10 : Intégrer le confinement dans le POI et coordonner avec le SDIS
- Point 11 : Encadrer les sous-traitants et gérer les modifications (MOC)
- Point 12 : Constituer le dossier de preuves pour l'inspection DREAL et les audits assureur
- FAQ
Cet article vous plaît ?
Partagez-le !
Sommaire
- Point 1 : Vérifier le statut réglementaire et les rubriques ICPE applicables
- Point 2 : Rassembler et actualiser les documents de référence (EDD, PPAM, SGS)
- Point 3 : Appliquer la méthode D9A pour dimensionner le volume de rétention
- Point 4 : Cartographier les réseaux EP, EU et process : identifier le fil de l'eau
- Point 5 : Choisir la stratégie de confinement : interne, externe ou mixte
- Point 6 : Spécifier les dispositifs de sectionnement avec sécurité positive
- Point 7 : Vérifier l'automatisme de déclenchement et les modes dégradés
- Point 8 : Organiser le stockage temporaire, le pompage et l'élimination des effluents
- Point 9 : Formaliser les procédures d'exploitation, de maintenance et les essais périodiques
- Point 10 : Intégrer le confinement dans le POI et coordonner avec le SDIS
- Point 11 : Encadrer les sous-traitants et gérer les modifications (MOC)
- Point 12 : Constituer le dossier de preuves pour l'inspection DREAL et les audits assureur
- FAQ
Temps de lecture estimé : 12min
💡 L'essentiel à retenir :
- Les eaux d'extinction d'incendie peuvent charger en hydrocarbures, métaux lourds et solvants : un rejet non maîtrisé vers le milieu naturel ou le réseau engage la responsabilité civile, pénale et administrative de l'exploitant.
- Le volume de rétention se calcule en additionnant trois composantes : eau de lutte incendie (interne + externe, sur la durée d'intervention), liquides libérés par le sinistre et apport pluviométrique forfaitaire (10 L/m²) — c'est la logique D9A.
- Sur site Seveso seuil bas comme seuil haut, le confinement doit être passif ou automatique : tout dispositif dépendant d'une action humaine en première intervention constitue un point de défaillance inadmissible.
- Les preuves attendues par la DREAL lors d'une inspection sont : note de calcul D9A, plans des réseaux à jour, PV d'essais fonctionnels datés, registre de maintenance et POI intégrant le scénario incendie.
- Tout projet d'équipement déclenche une révision de l'EDD, du POI et, pour le seuil haut, du SGS et du PPRT.
- Le POI est obligatoire pour tous les sites Seveso depuis le 1er janvier 2023, seuil bas inclus.
Estimer le prix de votre projet de rétention d'eau
Un site Seveso qui subit un incendie génère en quelques minutes des volumes d'eaux polluées capables de contaminer sols, nappes et cours d'eau sur plusieurs kilomètres. Les référentiels ICPE/Code de l'environnement, Seveso III (transposée en droit français), et le guide CNPP D9A fixent les exigences de confinement des eaux d'incendie. Pourtant, les inspections DREAL révèlent régulièrement les mêmes manques : dimensionnement sous-estimé, réseaux pluviaux non isolés, vannes non testées, POI sans volet environnemental. Cette checklist fournit les 12 points à valider avant tout équipement, avec pour chaque point : ce qu'il faut vérifier, pourquoi c'est critique, les preuves attendues, et les erreurs fréquentes à éviter.
Point 1 : Vérifier le statut réglementaire et les rubriques ICPE applicables
- Ce qu'il faut vérifier. Identifier toutes les rubriques ICPE actives (nomenclature 4000 pour les substances dangereuses/CLP, rubrique 1510 pour les entrepôts combustibles, etc.), confirmer le seuil Seveso (bas ou haut) et récupérer l'arrêté préfectoral d'autorisation en vigueur avec ses prescriptions spécifiques en matière de confinement des eaux d'extinction.
- Pourquoi c'est critique. Les obligations de confinement des eaux d'incendie varient selon les rubriques et le seuil. Un site Seveso seuil haut relève également du SGS, du PPI et, si applicable, du PPRT, qui imposent des exigences documentaires supplémentaires. Une rubrique non identifiée peut conduire à un sous-dimensionnement réglementaire.
- Preuves attendues. Arrêté préfectoral d'autorisation à jour, liste des rubriques déclarées, courrier DREAL de classement Seveso, PPRT s'il existe.
- Erreurs fréquentes. Omettre les rubriques secondaires ou des stocks temporaires. Oublier de vérifier si une modification récente du stock a changé le seuil de classement. Ne pas croiser les rubriques avec le règlement CLP (mentions H224, H225, H226).
Point 2 : Rassembler et actualiser les documents de référence (EDD, PPAM, SGS)
- Ce qu'il faut vérifier. L'Étude de Dangers (EDD) doit intégrer un scénario incendie modélisé avec les flux thermiques et, depuis les arrêtés de septembre 2020 post-Lubrizol, les produits de décomposition susceptibles d'être émis. La PPAM (Politique de Prévention des Accidents Majeurs) et le SGS (obligatoire en seuil haut) doivent être cohérents avec les nouvelles dispositions de confinement prévues.
- Pourquoi c'est critique. L'EDD conditionne le dimensionnement des barrières de sécurité. Si le scénario incendie n'est pas à jour, le calcul du volume de rétention repose sur des hypothèses fausses. L'inspection DREAL contrôle systématiquement la cohérence entre l'EDD et les dispositifs physiques installés.
- Preuves attendues. EDD datée et signée, révision quinquennale tracée, PPAM approuvée par la direction, fiche de cohérence EDD/dispositifs installés.
- Erreurs fréquentes. EDD datant de plus de 5 ans sans révision. Scénario incendie sans estimation des volumes de liquides libérés. SGS non mis à jour après travaux ou changement de stocks.
Point 3 : Appliquer la méthode D9A pour dimensionner le volume de rétention
Ce qu'il faut vérifier. Le volume total de confinement s'obtient en additionnant trois composantes, conformément au guide D9A (CNPP, édition 2020) :
- Volume eau de lutte incendie : débit de l'intervention (déterminé selon le guide D9 pour les besoins extérieurs + besoins internes sprinklage/RIA) multiplié par la durée estimée de l'intervention, avec un minimum de 2 heures à considérer pour les scénarios majorants.
- Volume des liquides libérés : estimation des produits susceptibles de se répandre lors du sinistre (la méthode standard retient 20 % du volume du plus grand stockage de liquides inflammables/combustibles de la zone concernée, à ajuster selon l'EDD).
- Volume pluviométrique forfaitaire : 10 L/m² appliqués aux surfaces étanchées et drainées vers la zone de confinement (toitures, parkings, voiries internes).
Les données d'entrée à collecter sur le terrain sont : surfaces drainées vers chaque zone, nature et volume de chaque stockage de liquides (avec mentions de danger CLP), débit des ressources incendie mobilisables, topographie du site (pentes, points bas, exutoires), volumes résiduels dans les canalisations.
- Pourquoi c'est critique. Un volume sous-estimé conduit à un débordement lors du sinistre réel. Le guide D9A est le référentiel attendu par la DREAL et les assureurs pour justifier le dimensionnement. L'oubli de la composante pluviométrique est l'erreur de calcul la plus fréquente.
- Preuves attendues. Note de calcul D9A formalisée, signée par le responsable HSE ou un bureau d'études, avec toutes les hypothèses tracées et les données d'entrée référencées.
- Erreurs fréquentes. Appliquer la méthode D9A sans avoir préalablement appliqué D9 pour les besoins en eau. Oublier les surfaces de toiture drainées vers la même zone de confinement. Prendre un volume de stockage partiel au lieu du volume maximal autorisé.

Point 4 : Cartographier les réseaux EP, EU et process : identifier le fil de l'eau
Ce qu'il faut vérifier. Reconstituer le tracé complet de tous les réseaux de drainage du site : eaux pluviales (EP), eaux usées industrielles (EU), eaux de process. Identifier chaque exutoire vers le milieu naturel ou le réseau public, les points bas où les eaux s'accumulent, et les volumes d'eau contenus dans les canalisations elles-mêmes. Tout croisement ou connexion entre réseaux EP/EU/process est un point aveugle à traiter.
- Pourquoi c'est critique. L'eau polluée emprunte le chemin de moindre résistance. Un réseau EP connecté à un cours d'eau sans vanne d'isolement suffit à provoquer une pollution majeure en quelques minutes, même si le bassin de rétention est correctement dimensionné. Les arrêtés préfectoraux imposent systématiquement la séparation des réseaux sur les sites Seveso.
- Preuves attendues. Plan des réseaux à jour (format géoréférencé recommandé), identification de chaque point d'isolement, schéma des exutoires avec coordonnées GPS, note sur les interconnexions résiduelles et les mesures compensatoires.
- Erreurs fréquentes. Plans réseaux non mis à jour après travaux. Réseaux EP raccordés au réseau public sans vanne d'isolement. Volume des canalisations non intégré dans le calcul D9A.

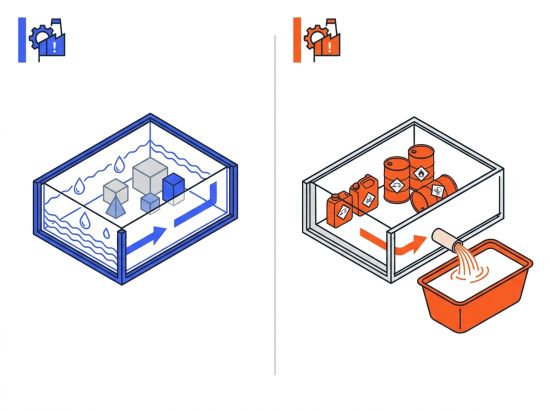

Point 5 : Choisir la stratégie de confinement : interne, externe ou mixte
Selon la présence ou non de matières dangereuses dans les cellules concernées, le confinement interne (rétention dans la cellule elle-même, avec orifices fermés par défaut) ou externe (bassin déporté) est requis. Le confinement interne ne s'applique que si aucune matière dangereuse n'est stockée dans la cellule. Dès qu'une substance classée H224, H225, H226 ou HP3 est présente, un confinement externe est obligatoire. La stratégie mixte (volume réseau + bassin) est possible à condition que le cumul atteigne le volume D9A calculé, que le réseau soit étanche et que le bassin soit accessible pour pompage.
- Pourquoi c'est critique. Un confinement interne appliqué à tort (matières dangereuses présentes) génère un risque d'explosion de vapeurs et interdit l'accès aux secours. Un bassin sous-dimensionné par oubli du volume des réseaux est une non-conformité documentée lors des inspections.
- Preuves attendues. Tableau de décision confinement interne/externe par zone, plan de masse avec implantation des bassins, note de justification technique.
- Erreurs fréquentes. Retenir le confinement interne par défaut sans vérifier la nature des matières stockées. Sous-dimensionner le bassin en déduisant abusivement le volume des réseaux sans vérifier leur étanchéité.

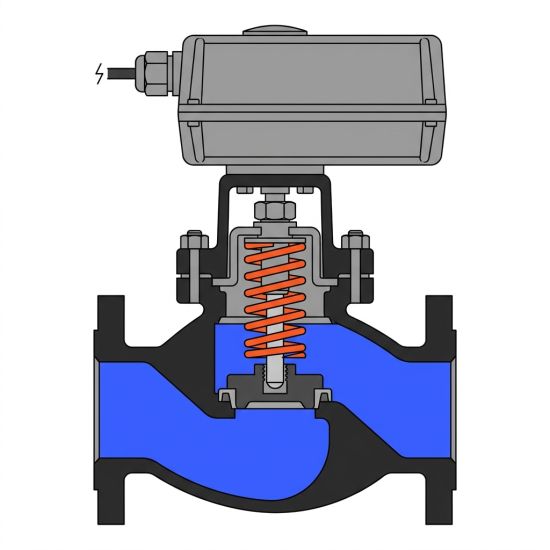

Point 6 : Spécifier les dispositifs de sectionnement avec sécurité positive
Chaque exutoire vers le milieu naturel ou le réseau public doit être équipé d'un dispositif de sectionnement à sécurité positive : l'état de sécurité (fermé) est atteint en l'absence d'énergie ou d'action humaine. Les technologies acceptables sont les vannes motorisées à ressort de rappel en position fermée, les obturateurs de canalisations, les batardeaux automatiques et les clapets d'obturation de regards. Pour les sites Seveso, l'automatisation du déclenchement, asservie au système de détection incendie (SSI) ou à une détection de niveau dans le réseau, est fortement attendue par la DREAL. Les commandes manuelles de secours doivent rester accessibles et signalées.
- Pourquoi c'est critique. Un rejet survient en quelques minutes. Tout dispositif nécessitant une action humaine préalable (fermeture manuelle d'une vanne) sera inopérant la nuit, en cas d'incapacité du personnel ou lors d'une évacuation d'urgence. Les arrêtés préfectoraux, notamment post-2020, précisent explicitement la notion de sécurité positive.
- Preuves attendues. Plans P&ID avec symbologie des vannes et leur mode de commande, fiches techniques des équipements (certification, résistance thermique/chimique), PV de réception FAT/SAT, schéma de commande automatique/manuel.
- Erreurs fréquentes. Vanne manuelle sans asservissement automatique sur un site de taille importante. Absence de redondance sur l'alimentation électrique des actionneurs. Obturateurs non adaptés aux fluides présents (joints non résistants aux solvants).

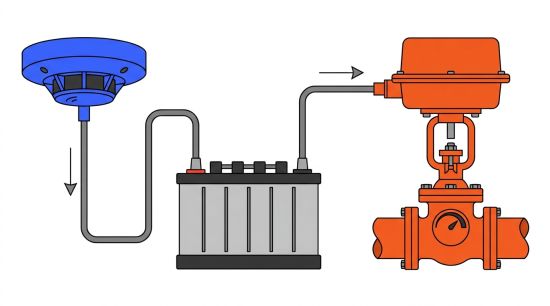

Point 7 : Vérifier l'automatisme de déclenchement et les modes dégradés
L'interface entre le système de détection incendie (SSI, détecteur thermique, sprinkler flow switch) et les actionneurs de sectionnement doit être documentée et testée. Trois scénarios doivent être couverts : fonctionnement normal (détection → fermeture automatique), mode dégradé électrique (alimentation de secours sur batterie ou groupe électrogène avec autonomie minimale de 24 h), mode dégradé total (fermeture manuelle depuis un point de commande sécurisé).
- Pourquoi c'est critique. Un incendie s'accompagne souvent de coupures électriques. Si les actionneurs ne disposent pas d'une alimentation secourue, ils reviennent en position ouverte au lieu de se fermer, annulant tout le dispositif de confinement.
- Preuves attendues. Schéma de câblage avec source de secours identifiée, PV d'essai de bascule sur alimentation de secours, procédure de commande manuelle en mode dégradé, liste des gammes de maintenance préventive sur les batteries.
- Erreurs fréquentes. Alimentation secourue dimensionnée pour 1 h seulement. Commande manuelle de secours en zone inaccessible en cas d'incendie. Aucun test documenté de la séquence automatique depuis la détection jusqu'à la fermeture effective.
Point 8 : Organiser le stockage temporaire, le pompage et l'élimination des effluents
- Ce qu'il faut vérifier. Le bassin de confinement ne constitue qu'une étape. Une fois les eaux confinées, il faut prévoir le pompage, l'analyse de la charge polluante, le transfert vers une filière de traitement agréée et la traçabilité des bordereaux de suivi des déchets (BSD). Le bassin doit permettre l'accès d'une autopompe et être équipé de points de prélèvement d'échantillons.
- Pourquoi c'est critique. Un bassin plein sans possibilité de vidange constitue un risque de débordement lors d'un second événement ou simplement à la suite de fortes pluies. Le rejet non autorisé d'effluents post-incendie est une infraction pénale distincte de l'accident initial.
- Preuves attendues. Contrat avec une entreprise d'aspiration/traitement des eaux polluées, procédure de pompage et d'analyse post-sinistre, registre de traçabilité des BSD, convention de rejet avec le gestionnaire du réseau public si applicable.
- Erreurs fréquentes. Absence de contrat de traitement en place avant l'incident. Bassin sans accès pour les engins de pompage. Rejet partiel des eaux vers le réseau sans analyse préalable.
Point 9 : Formaliser les procédures d'exploitation, de maintenance et les essais périodiques
- Ce qu'il faut vérifier. Chaque dispositif de confinement (vanne, obturateur, bassin, pompe) doit faire l'objet d'une gamme de maintenance préventive avec fréquence définie et d'un essai fonctionnel périodique dont les résultats sont consignés dans un registre. Les fréquences minimales attendues sont : essai de fonctionnement des vannes motorisées tous les 6 mois, contrôle d'étanchéité du bassin annuellement, vérification de l'alimentation de secours trimestriellement.
- Pourquoi c'est critique. Un dispositif non testé est un dispositif potentiellement défaillant. L'inspection DREAL demande systématiquement les PV d'essais datés et signés. Un équipement sans registre de maintenance est assimilé à un équipement non opérationnel lors de l'inspection.
- Preuves attendues. Plan de maintenance préventive formalisé, registre des essais avec dates, résultats et signatures, procédure de consignation/déconsignation lors des interventions, liste des habilitations du personnel de maintenance.
- Erreurs fréquentes. Essais non réalisés faute de procédure formalisée. Registre papier non rempli. Aucun essai de la séquence complète (détection → fermeture → confinement effectif).
Point 10 : Intégrer le confinement dans le POI et coordonner avec le SDIS
- Ce qu'il faut vérifier. Le Plan d'Opération Interne (obligatoire pour tous les sites Seveso depuis le 1er janvier 2023) doit comporter un volet spécifique sur le confinement des eaux d'extinction : localisation des vannes à fermer, rôle de chaque intervenant, accès du SDIS aux points de manœuvre, et procédure de remise en état environnementale post-sinistre. La convention avec le SDIS doit préciser les points d'alimentation en eau, les accès engins et les volumes disponibles dans le bassin.
- Pour les sites Seveso seuil haut, la cohérence avec le PPI (Plan Particulier d'Intervention, piloté par le Préfet) doit être vérifiée : les ressources de confinement doivent être connues du SDIS et intégrées dans le plan de défense incendie.
- Pourquoi c'est critique. Le SDIS engage ses moyens en supposant que les dispositifs de confinement fonctionnent. Si les vannes ne sont pas fermées avant l'arrivée des secours, les eaux d'extinction rejoignent le milieu naturel dès les premières minutes. Le POI sans volet confinement est un écart majeur en inspection.
- Preuves attendues. POI à jour avec volet confinement, PV du dernier exercice POI, convention SDIS signée, plan de défense incendie transmis au SDIS, compte-rendu de la dernière réunion de coordination.
- Erreurs fréquentes. POI ne mentionnant pas les vannes de confinement ni leur localisation. Absence d'exercice incluant le scénario de fermeture des vannes. SDIS non informé des volumes disponibles dans le bassin.
Point 11 : Encadrer les sous-traitants et gérer les modifications (MOC)
- Ce qu'il faut vérifier. Tout travail sur les réseaux, les bassins ou les dispositifs de sectionnement doit faire l'objet d'un plan de prévention formalisé, d'une consignation des équipements concernés et d'une réception des travaux avec essai fonctionnel avant remise en service. Le processus de gestion des modifications (MOC — Management of Change) doit être activé dès qu'une intervention peut affecter la capacité de confinement. Les entreprises extérieures intervenant sur site Seveso seuil haut doivent justifier d'une certification MASE ou équivalente, et leurs personnels doivent être formés au POI du site.
- Pourquoi c'est critique. Les phases de travaux sont des périodes de vulnérabilité maximale : vannes hors service, réseaux ouverts, confinement réduit. Un incendie pendant des travaux sans plan de prévention actif est une circonstance aggravante reconnue par l'inspection.
- Preuves attendues. Plan de prévention signé, autorisation de travaux, procédure de consignation, PV de réception avec essai fonctionnel, attestation de formation POI des intervenants extérieurs.
- Erreurs fréquentes. Travaux sur réseau sans remise en service contrôlée. Sous-traitant non formé au POI. MOC non déclenché pour des modifications jugées mineures qui affectent en réalité la capacité de confinement.
Point 12 : Constituer le dossier de preuves pour l'inspection DREAL et les audits assureur
- Ce qu'il faut vérifier. L'ensemble du dispositif de confinement doit être rendu « démontrable » à tout moment. Le dossier de preuves regroupe : note de calcul D9A à jour, plans des réseaux et des bassins (datés), fiches techniques des équipements, PV d'essais fonctionnels des vannes et obturateurs, registre de maintenance, POI avec volet confinement, convention SDIS, borderaux de suivi des déchets post-sinistre, et comptes rendus des exercices. Chaque écart constaté doit faire l'objet d'une fiche d'action corrective avec délai et responsable.
- Pourquoi c'est critique. En cas d'accident suivi d'un rejet, la DREAL et le parquet analysent ce dossier pour établir si l'exploitant avait pris toutes les mesures raisonnables. Un dossier complet et à jour réduit significativement le risque de mise en cause pénale. Les assureurs conditionnent leur couverture à la justification du dimensionnement D9A et à la traçabilité des essais.
- Preuves attendues. Classeur ou GED « confinement eaux incendie » structuré, index documentaire daté, fiche de gestion des écarts, rapport du dernier audit interne ou assureur.
- Erreurs fréquentes. Plans réseaux non mis à jour après travaux, figurant toujours dans le dossier avec leur ancienne version. Absence de fiche de gestion des écarts après une non-conformité détectée en exercice. Dossier dispersé entre plusieurs services sans responsable clairement désigné.
FAQ
Le guide D9A est-il obligatoire réglementairement ?
Le guide D9A n'est pas un texte de loi, mais il constitue le référentiel technique de référence reconnu par la DREAL, les assureurs et les bureaux d'études. Son application est attendue pour justifier tout dimensionnement de volume de rétention sur un site ICPE/Seveso. Un calcul ne s'appuyant pas sur D9A sera systématiquement remis en question lors d'une inspection ou d'un sinistre.
La pluie doit-elle toujours être intégrée dans le calcul du volume de rétention ?
Oui. Le forfait pluviométrique de 10 L/m² s'applique sur toutes les surfaces étanchées drainant vers la zone de confinement, toitures comprises. Omettre cette composante conduit à un sous-dimensionnement du bassin, souvent de 10 à 30 % selon la surface du site.
Quelle est la différence entre confinement interne et confinement externe ?
Le confinement interne consiste à retenir les eaux dans la cellule (murs, rétention de sol, orifices fermés par défaut). Il n'est réglementairement acceptable que si aucune matière dangereuse n'est stockée dans la cellule concernée. Dès la présence de substances classées H224, H225, H226 ou HP3, un confinement externe vers un bassin déporté est obligatoire.
À quelle fréquence faut-il tester les vannes de sectionnement ?
Les fréquences minimales attendues sont : essai de fonctionnement des vannes motorisées tous les 6 mois, vérification de l'alimentation de secours des actionneurs tous les 3 mois, contrôle d'étanchéité annuel du bassin de rétention. Ces fréquences peuvent être renforcées par l'arrêté préfectoral d'autorisation.
Un site Seveso seuil bas a-t-il les mêmes obligations de POI qu'un seuil haut ?
Depuis le 1er janvier 2023, le POI est obligatoire pour tous les sites Seveso, seuil bas inclus. Le seuil haut impose en plus un PPI (piloté par le Préfet) et un SGS (Système de Gestion de la Sécurité) couvrant notamment la gestion des sous-traitants et les retours d'expérience.
Que contrôle concrètement la DREAL lors d'une inspection sur le confinement des eaux d'extinction ?
L'inspecteur vérifie la cohérence entre l'EDD et les dispositifs physiques installés, la note de calcul D9A, l'état des plans de réseaux, les PV d'essais fonctionnels datés, le registre de maintenance, l'intégration du confinement dans le POI, et la capacité effective du bassin. Une vanne non testée depuis plus d'un an ou un bassin non accessible aux engins de pompage constituent des écarts majeurs.
Comment gérer le rejet des eaux d'extinction vers le réseau public après un sinistre ?
Tout rejet vers le réseau public ou le milieu naturel est soumis à autorisation préfectorale ou à une convention de rejet préalable avec le gestionnaire du réseau. Après un incendie, aucun effluent ne doit être évacué sans analyse de la charge polluante. Le recours à une entreprise spécialisée en aspiration et traitement des eaux polluées, avec émission de BSD traçables, est la procédure standard.
Nos barrières de rétention des eaux d'incendie les plus populaires sur hellopro.fr
Prix sur demande
Envoyer un message
Prix sur demande
Envoyer un message
Prix sur demande
Envoyer un message
Prix sur demande
Envoyer un message
