- Capter : le tuyau perforé, noyé dans un lit de graviers et enveloppé d'un géotextile, absorbe l'eau du sol.
- Transporter : la pente du drain dirige l'eau par gravité vers un point bas.
- Évacuer : un exutoire adapté (réseau pluvial, fossé, puits d'infiltration) prend en charge l'eau collectée.
- Qu'est-ce qu'un drainage périphérique ?
- Comment diagnostiquer l'origine de l'humidité avant de creuser ?
- Comment concevoir le drainage : tracé, pente et exutoire ?
- Quelles sont les étapes pour poser un drain français ?
- Quelle réglementation s'applique au drainage périphérique ?
- Quel matériel prévoir pour réaliser un drainage périphérique ?
- Comment entretenir un drainage périphérique ?
- FAQ
- Qu'est-ce qu'un drainage périphérique ?
- Comment diagnostiquer l'origine de l'humidité avant de creuser ?
- Comment concevoir le drainage : tracé, pente et exutoire ?
- Quelles sont les étapes pour poser un drain français ?
- Quelle réglementation s'applique au drainage périphérique ?
- Quel matériel prévoir pour réaliser un drainage périphérique ?
- Comment entretenir un drainage périphérique ?
- FAQ

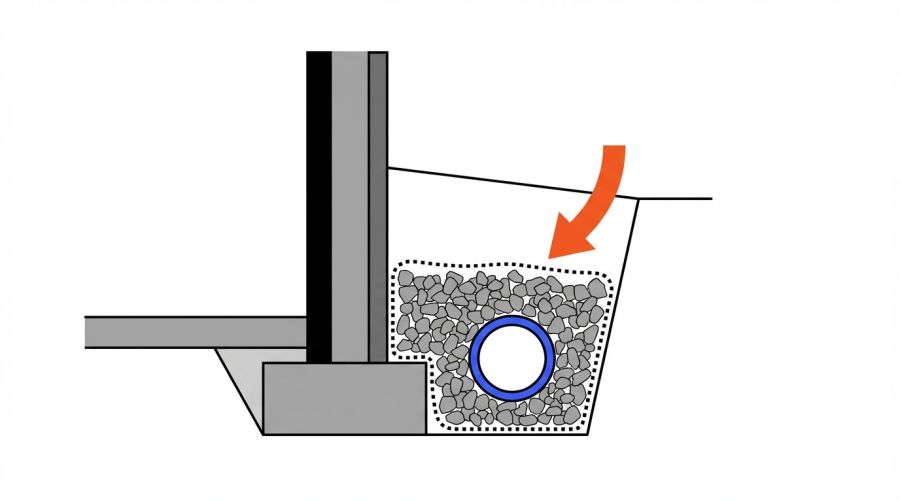

- Le drainage périphérique (ou drain français) intercepte et évacue l'eau au pied des fondations avant qu'elle ne provoque des infiltrations ou des dégâts structurels.
- Un diagnostic préalable s'impose : identifier l'origine de l'humidité (ruissellement, remontées capillaires, nappe, gouttières défectueuses) avant tout chantier.
- La réalisation implique systématiquement une tranchée, un géotextile, un lit de graviers, un tuyau perforé posé en pente, des regards et un exutoire adapté.
- La pente minimale du drain est de 1 cm/m (1 %) pour garantir un écoulement gravitaire.
- L'exutoire doit être choisi selon la réglementation locale : réseau pluvial, fossé, puits d'infiltration — jamais le réseau d'eaux usées.
- Ces travaux touchent aux fondations : un avis professionnel est recommandé dès que le sous-sol est concerné, que la nappe est proche ou que le terrain est argileux.
- Le coût d'un drainage de bâtiments varie de 30 à 80 €/m linéaire en DIY, de 80 à 200 €/m avec un terrassier, selon la profondeur et la nature du sol.
- Un entretien annuel des regards et un hydrocurage tous les 5 à 10 ans prolongent la durée de vie du dispositif (20 à 40 ans).
Qu'est-ce qu'un drainage périphérique ?
Principe de fonctionnement du drainage périphérique
Ce que le drainage résout et ce qu'il ne remplace pas
- une membrane d'étanchéité sur les parois enterrées,
- la réparation de fissures structurelles,
- la gestion des eaux de ruissellement en surface (gouttières mal orientées, pente du terrain insuffisante),
- un traitement contre les remontées capillaires.
Comment diagnostiquer l'origine de l'humidité avant de creuser ?

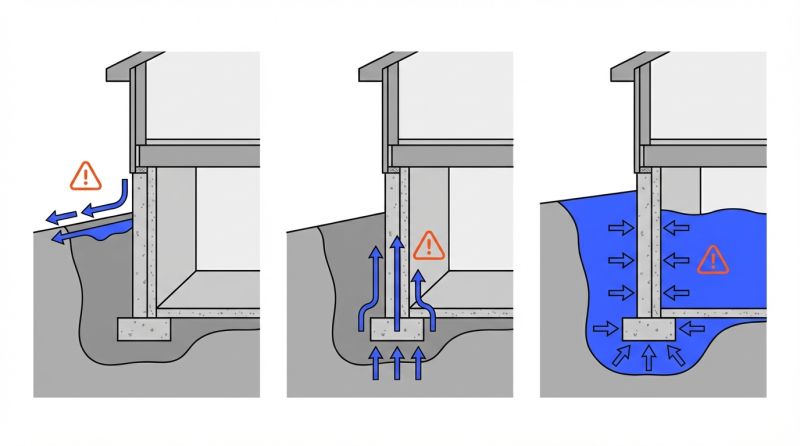

Identifier la source réelle du problème
- Ruissellement de surface : l'eau coule le long des murs après la pluie ; la pente du terrain dirige l'eau vers la maison.
- Nappe phréatique superficielle : la cave est inondée après chaque épisode pluvieux prolongé ; le sol reste humide en permanence.
- Remontées capillaires : les taches d'humidité apparaissent en bas des murs, sans lien avec la météo ; le sel cristallise à la surface de l'enduit.
- Gouttières ou descentes pluviales défectueuses : l'eau déborde en pied de mur ; le problème disparaît si on colmate la fuite.
- Condensation : les taches se forment sur les surfaces froides, souvent sur les parois côté nord ou en sous-sol mal ventilé.
Questions clés pour orienter le diagnostic
- L'humidité apparaît-elle uniquement après la pluie ou en permanence ?
- Est-elle localisée sur un seul mur ou répartie sur tout le périmètre ?
- L'eau s'infiltre-t-elle par le bas (dalle, joint) ou par les parois ?
- Y a-t-il des odeurs de moisissures ou des traces de salpêtre ?
- Les gouttières et descentes pluviales sont-elles en bon état ?
Exutoires : ce qui est autorisé et ce qui est interdit
Les exutoires autorisés, selon la configuration du site :
- Réseau pluvial communal : nécessite une autorisation de raccordement auprès de la collectivité.
- Fossé ou ruisseau : autorisation préfectorale parfois requise (loi sur l'eau de 2006).
- Puits d'infiltration (puisard) : possible si la perméabilité du sol le permet (K > 10⁻⁶ m/s) ; à éviter en zone de nappe peu profonde.
- Bassin de rétention : pour les sols peu perméables, avec rejet régulé à débit maîtrisé.
Comment concevoir le drainage : tracé, pente et exutoire ?
Tracer le parcours périphérique
- un parcours continu sans zones basses accidentelles,
- des angles à 45° ou 90° gérés par des coudes ou regards,
- un point bas unique raccordé à l'exutoire.
Réaliser la pente : principe et mesure
Pour mesurer : avec un niveau à bulle et une règle de 2 m, la différence de cote doit être d'au moins 2 cm entre les deux extrémités de la règle.
Choisir l'exutoire
| Type d'exutoire | Condition de faisabilité | Point de vigilance |
|---|---|---|
| Réseau pluvial communal | Accès depuis le terrain | Autorisation de la collectivité |
| Fossé ou ruisseau | Proximité immédiate | Autorisation administrative |
| Puits d'infiltration | Sol perméable (K > 10⁻⁶ m/s) | Profondeur nappe à vérifier |
| Pompe de relevage | Aucun exutoire gravitaire possible | Coût électrique, maintenance |
Quelles sont les étapes pour poser un drain français ?
Étape 1 : Terrassement de la tranchée
- Dimensions courantes : largeur 40 à 60 cm, profondeur 60 cm à 1,20 m selon les cas. Avant de creuser, il faut détecter les réseaux enterrés (électricité, gaz, eau, télécom) via un téléservice de la collectivité (guichet unique réseaux et canalisations — GRDF, Enedis, etc.).
- Sécurité tranchée : au-delà de 1,30 m de profondeur, un blindage ou un étaiement est obligatoire. Ne jamais descendre seul dans une tranchée non étayée. Baliser le chantier et travailler à deux.

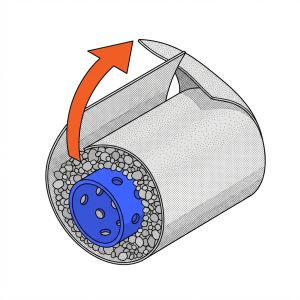

Étape 2 : Pose du géotextile
Étape 3 : Lit de graviers sous le drain

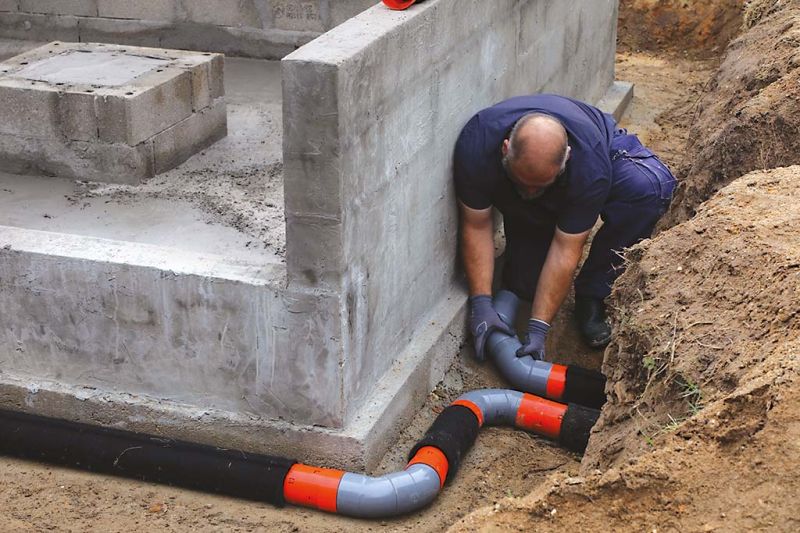

Étape 4 : Pose du tuyau de drainage perforé
Étape 5 : Pose des regards de visite
Étape 6 : Recouvrement en graviers et fermeture du géotextile
Étape 7 : Raccordement à l'exutoire
Étape 8 : Remblaiement
Quelle réglementation s'applique au drainage périphérique ?
Autorisations et voisinage
- Consulter le PLU (Plan Local d'Urbanisme) de la commune : certaines zones imposent des prescriptions sur la gestion des eaux pluviales à la parcelle.
- Vérifier les servitudes de passage ou d'écoulement avec les propriétés voisines.
- S'assurer que le rejet d'eau ne crée pas de nuisance pour le voisinage (art. 640 du Code civil : l'eau doit s'écouler naturellement sans aggraver la situation des fonds inférieurs).
Règles de l'art et DTU
Quel matériel prévoir pour réaliser un drainage périphérique ?
- Tuyau de drainage perforé (drain annelé ou rigide) : diamètre 80 à 100 mm, longueur selon périmètre + 10 % de marge.
- Géotextile de filtration : largeur suffisante pour envelopper gravier et drain (compter 1,2 à 1,5 m de largeur).
- Graviers ou concassé drainant 20/40 mm : propre, sans fines, pour éviter le colmatage.
- Regards de visite : au moins un tous les 15 à 20 m et à chaque changement de direction.
- Raccords, coudes, bouchons d'obturation.
- Tuyau de raccordement à l'exutoire (PVC lisse, diamètre adapté).
Comment entretenir un drainage périphérique ?
- Inspection annuelle des regards : vérifier le niveau de dépôts, l'état des raccords, l'absence d'obstruction visible.
- Test d'évacuation après chaque épisode pluvieux intense : si l'eau stagne dans le regard, le drain est partiellement colmaté.
- Hydrocurage tous les 5 à 10 ans : nettoyage au jet haute pression depuis les regards ; intervention d'une entreprise spécialisée.
- Inspection par caméra si on suspecte un affaissement ou une rupture de tuyau.
FAQ
À quelle profondeur poser un drain périphérique ?
Le drain se place au niveau de la semelle de fondation ou légèrement en dessous, généralement entre 60 cm et 1,20 m de profondeur selon la construction.
Quelle pente pour un drain français ?
La pente minimale est de 1 cm par mètre linéaire (1 %). En pratique, 1,5 à 2 cm/m offrent une marge de sécurité.
Peut-on faire un puits perdu comme exutoire ?
Oui, si la perméabilité du sol le permet (K > 10⁻⁶ m/s) et si la nappe phréatique est suffisamment profonde. Une vérification préalable de la perméabilité est nécessaire.
Où évacuer l'eau du drain ?
Dans le réseau pluvial communal (avec autorisation), un fossé (selon règles locales) ou un puits d'infiltration. Le réseau d'eaux usées est interdit.
Faut-il une autorisation pour poser un drain périphérique ?
En général, non. Cependant, vérifier le PLU local et les conditions de rejet vers le domaine public est requis.
Le drainage suffit-il à éliminer l'humidité en cave ?
Pas toujours. Si les parois sont poreuses ou fissurées, une étanchéité des murs est nécessaire en complément.
Combien de temps dure un drain français ?
De 20 à 40 ans avec un entretien régulier (inspection annuelle, hydrocurage tous les 5 à 10 ans).
Peut-on poser un drain perforé sans géotextile ?
Non. Sans géotextile, les fines du sol colmatent rapidement les graviers et le drain. Le système perd son efficacité en quelques années.
Faut-il déposer une membrane d'étanchéité en même temps ?
Si les murs enterrés n'en disposent pas, oui. Le drainage et l'étanchéité sont complémentaires, non interchangeables.
Peut-on réaliser ce chantier en plein hiver ?
Le terrassement par temps de gel est déconseillé (sol dur, risque de dégel différentiel). Éviter également les périodes de fortes pluies pour le remblai.
